分析

案例题 某施工单位承接一项供热管线工程,全长3km,管径DN400mm,采用高密度聚乙烯外护管,聚氨酯泡沫塑料预制保温管:其中340m管段依次下穿城市主干道、机械加工厂,设计采用浅埋暗挖法施工隧道(套管)内敷设,其余管段采用开槽法直埋敷设,施工段地层主要为粉土和粉质黏土,无地下水影响。项目部拟定的供热管道施工程序如下:沟槽开挖→管道安装、焊接→外观检查→A→回填土至管顶上方0.5m→B→焊口防腐→焊口施作保温层及外护层→全线回填→C.

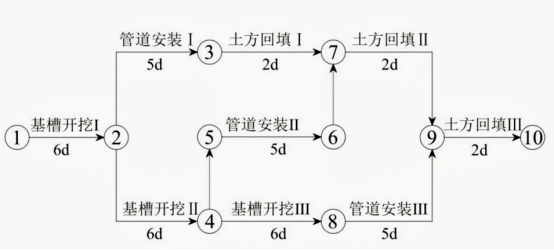

因征地手续延误,沟槽开挖晚了半个月。为满足工期要求,建设单位要求施工单位调整施工计划。施工单位将基槽开挖、管道安装、土方回填由顺序施工改为流水施工。每个工序划分为三个施工段。根据合同工期要求绘网络进度图如下所示

工程实施过程中发生了如下事件:
事件一:项目技术负责人在审查网络图时,发现有不符合逻辑之处,要求编制人员进行了改正。
事件二:预制保温管出厂前,在施工单位质检人员的见证下,厂家从待出厂的管上取样,并送至厂试验室进
行保温层性能指标检测,以此作为见证取样试验。监理工程师发现后,认定其见证取样和送检程序错误,且
检测项目不全,与相关标准的要求不符,及时予以制止。
事件三:基槽清底时,质量检查人员发现局部有超挖现象,最大超挖深度为100mm.
问题:
1、施工工序中A、B、C分别是什么?并写出A常用的检测方法。
2、完善网络进度图中的逻辑关系,使网络图符合逻辑(使用文字表述),并找出关键线路(关键线路用序号和“→”表示)。
3、给出事件二中见证取样的正确做法,并补充预制直埋保温管保温层检测项目。
4、事件三中沟槽超挖应如何处理?

正确答案
1、(1)工序A:无损探伤:工序B:强度试验:工序C:严密性试验:(2)A常用的检测方法:超声波法、射线探伤检查。
2、(1)③节点至⑤节点增加虚箭线:⑥节点至⑧节点增加虚箭线:(2)关键线路为:①→②→④→⑧→⑨→⑩。
3、(1)正确做法:预制直埋保温管进场后,由施工单位试验员在监理工程师的见证下,在进场的管道上现场取样,将样品送至第三方有资质的试验室进行检测。(2)保温层的厚度、密度、压缩强度、吸水率、闭孔率、导热系数。
4、超挖区域可采用原土回填,压实度不低于原土密实度。
查看解析

相关试题

单选
以下各种说法,不属于水泥混凝土道路基层作用的是( )。
A 防止或减轻由于唧泥产生板底脱空和错台等病害 B 减少路基体积变形对混凝土面层产生的不利影响 C 改善接缝的传荷能力 D 改善路基温度和湿度的不良状况
查看
单选
根据道路在道路网的地位、交通功能、对沿线的服务功能划分,不属于城镇道路的是( )
A 快速路 B 主干路 C 次干路 D 高速路
查看
单选
聚乙烯燃气管需要与管道金属附件进行连接时,可采用的连接方式是( )。
A 电熔 B 热熔 C 陶瓷转换接头 D 法兰
查看
单选
在沥青路面结构层中,承担改善土方路基湿度和温度状况的层位是( )
A 中面层 B 下面层 C 基层 D 垫层
查看
单选
土方路基施工时,压路机碾压时应遵循的原则有:( )及轮迹重叠。
A 先重后轻、先稳后振、先低后高、先慢后快 B 先轻后重、先静后振、先低后高、先慢后快 C 先轻后重、先振后稳、先高后低、先慢后快 D 先重后轻、先振后稳、先低后高、先快后慢
查看
单选
施工钢板桩围堰时,在( )中不宜使用射水法下沉
A 黏土 B 砂土 C 碎石土 D 风化岩
查看
单选
当周围环境要求控制地层变形或无降水条件时,顶钢筋混凝土管宜采用( )。
A 手掘式顶管机 B 挤密土层顶管法 C 夯管 D 土压平衡顶管机
查看
单选
用于检验混凝强度的试件应在( )随机抽取。
A 混凝土拌合后30min内 B 浇筑地点 C 混凝士拌合后60min内 D 搅拌地点
查看
单选
下列城市道路为区域交通集散服务的是( )。
A 快速路 B 主干路 C 次干路 D 支路
查看
单选
后张法预应力混凝土梁施工中,曲线预应力孔道最低点宜设置( )。
A 压浆孔 B 溢浆孔 C 排气孔 D 排水孔
查看
刷题小程序
市政公用工程管理与实务题库小程序
