1.沟槽开挖方案、沟槽支护方案、临时用电方案、吊装方案。

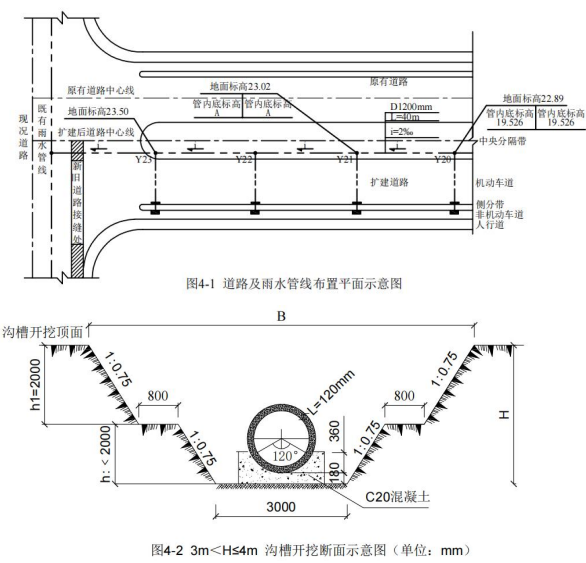

2.(1)A:19.526-40×2‰=19.446m
(2)H:23.02-19.446+0.12+0.18=3.9m
(3)B:3+2×0.75×2+0.8×2+(3.9-2)×0.75×2=10.5m
3.(1)应由沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入槽内,不得集中推入。
(2)管道回填时间宜在一昼夜中气温最低时段,从管道两侧同时回填,同时夯实。
(3)管道两侧和管顶以上 500mm 范围内胸腔夯实,应采用轻型压实机具,管道两侧压实面的高差不应超过300mm。
4.刨出毛槎或切割端部不平整部分、涂刷粘层油、铺新料软化接槎、跨缝压实。
