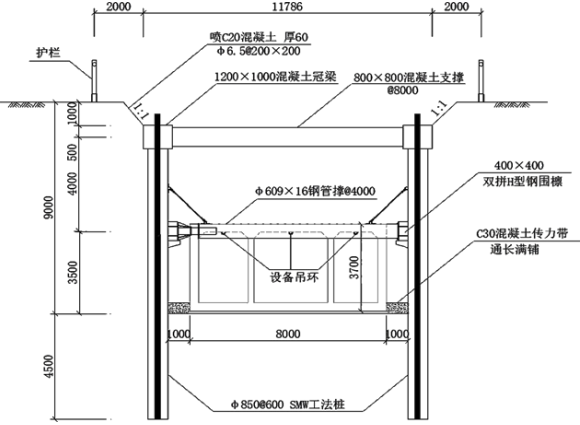

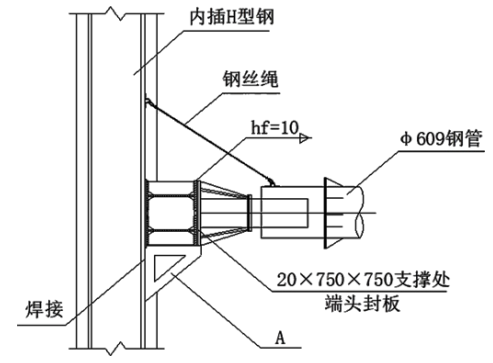

1.(1)A为牛腿(或三角托架);
(2)活络端(或活动端);
(3)应再次施加预应力;
(4)防坠落
2.B:顶板模板安装;C:管廊防水层施工;D:防水保护层施工。
混凝土传力带施工完成且强度达到设计要求。
3.(1)调节支架搭设高度;
(2)卸落模板。
4.斜撑、 剪刀撑、 扫地杆。
5.(1)预压作用:检验结构的承载能力和稳定性、消除其非弹性变形、 观测结构弹性变形及基础沉降情况。
(2)预压卸载时间以支架地基沉降变形稳定为原则确定,最后两次沉落量观测平均值之差不大于2mm时,即可终止预压卸载。
