案例题 某项目部在10月中旬中标南方某城市道路改造二期工程,合同工期3个月,合同工程量为:道路改造 部分长300m,宽45m,既有水泥混凝土路面加铺沥青混凝土面层与一期路面顺接。新建污水系统DN500埋 深4.8m,旧路部分开槽埋管施工,穿越一期平交道口部分采用不开槽施工,该段长90m,接入一期预留的 污水接收井,如图3所示。

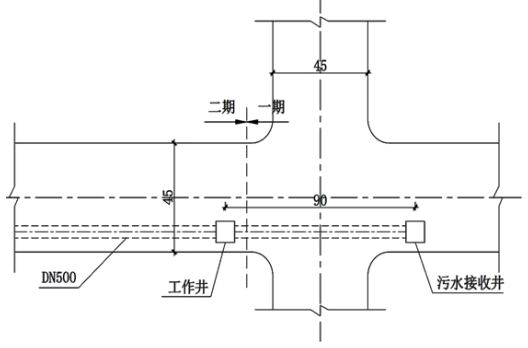

图3二期污水管道穿越一期平交道口示意图(单位:m)
项目部根据现场情况编制了相应的施工方案:
(1)道路改造部分:对既有水泥混凝土路面进行充分调查后,作出以下结论:①对有破损、脱空的既有水泥混凝土路面,全部挖除,重新浇筑;②新建污水管线采用开挖埋管。
(2)不开槽污水管施工部分:设一座工作井,工作井采用明挖法施工,将一期预留的接收井打开做好接收准备工作。
该方案报监理工程师审批没能通过被退回,要求进行修改后再上报,项目部认真研究后发现以下问题:
(1)既有水泥混凝土路面的破损、脱空部位不应全部挖除,应先进行维修。
(2)施工方案中缺少既有水泥混凝土路面作为道路基层加铺沥青混凝土具体做法。
(3)施工方案中缺少工作井位置选址及专项方案。
问题:
1.对已确定的破损、脱空部位进行基底处理的方法有几种?分别是什么方法?
2.对旧水泥混凝土路面进行调查时,采用何种手段查明路基的相关情况?
3.既有水泥混凝土路面作为道路基层加铺沥青混凝土前,哪些构筑物的高程需做调整?为配合沥青混凝土加铺应将检查井高程进行调整。
问题:
4.工作井位置应按什么要求选定?

正确答案
1.(1)基底处理方法有两种:
(2)一种是开挖式基底处理,即换填基底材料;另一种是非开挖式基底处理,即注浆填充脱空部位的空洞。
2.探地雷达。
3.为配合沥青混凝土加铺应将检查井高程进行调整。
4.工作井位置选择要考虑不影响地面社会交通,对附近居民的噪声和振动影响较少,且能满足施工生产组织的需要。
查看解析

相关试题

单选
下列有关无粘结预应力筋检验说法中,错误的是( )。
A 无粘结预应力筋出厂检验应按批验收,每批产品由同一公称抗拉强度、同一公称直径、同一生产工艺生产的无粘结预应力钢绞线组成 B 每批产品质量不应大于 60t,外观应逐盘卷检验 C 成盘叠加堆放时,最下盘无粘结预应力钢绞线之上堆放的钢绞线不应超过 500kg D 当全部出厂检验项目均符合要求时,判定该批产品合格
查看
单选
在进行桥面防水层施工前,关于基层混凝土强度和平整度的说法,正确的是( )。
A 达到设计强度的 80%以上,平整度大于 1.67mm/m B 达到设计强度的 80%以上,平整度不大于 1.67mm/m C 达到设计强度的 60%以上,平整度大于 1.67mm/m D 达到设计强度的 60%以上,平整度不大于 1.67mm/m
查看
单选
宜采用锤击沉桩的情况是()。
A 在黏土、砂土、碎石土,且较厚的河床覆土中沉桩 B 在密实的黏性土、砾石、风化岩中沉桩 C 在软黏土(标准贯入度N<20)、淤泥质土中沉桩 D 在砂类土、黏性土中沉桩
查看
单选
海绵城市雨水储存与调节设施中,(),以消减峰值流量功能为主,一般由进水口、调节区、出口设施、护坡及堤岸构成。
A 蓄水池 B 湿塘 C 调节塘 D 雨水湿地
查看
单选
混凝土路面与沥青路面相接时,应设置不少于( )的过渡段,过渡段路面应采用两种路面呈阶梯状叠合布置。
A 0.5m B 1m C 2m D 3m
查看
单选
下列海绵城市设施中不属于渗透设施的是( )。
A 透水铺装 B 下沉式绿地 C 渗透塘 D 调节塘
查看
单选
某项目投标总价为 1000 万元,则投标保证金一般不超过( )万元。
A 10 B 20 C 30 D 50
查看
单选
按地下水的埋藏条件,与市政公用工程关系密切,分布范围较广的是( )。
A 上层滞水 B 潜水 C 承压水 D 泉水
查看
单选
先简支后连续梁的湿接头设计要求施加预应力时,体系转换的时间是( )。
A 应在一天中气温较低的时段 B 湿接头浇筑完成时 C 预应力施加完成时 D 预应力孔道浆体达到强度时
查看
单选
如图所示的挡土墙类型是( )。
A 重力式挡墙 B 衡重式挡墙 C 钢筋混凝土扶壁式 D 钢筋混凝土悬臂式
查看
刷题小程序
市政公用工程管理与实务题库小程序
