分析

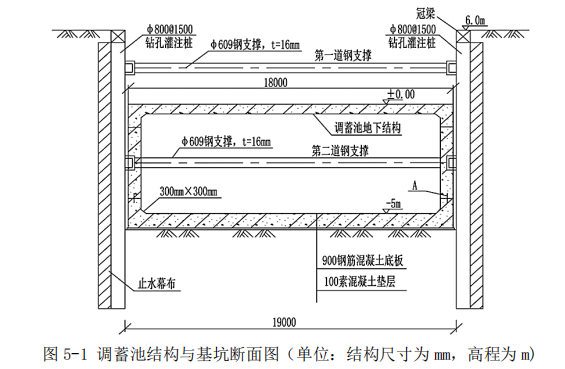

案例题 某市区进行城市“海绵化”改造施工,新建雨水调蓄池用于调节雨期管渠峰值流量,调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级 C35, 平面尺寸为 60m×18m。场地地下水类型为潜水。设计基坑长 62m,宽 19m, 深 12m。围护结构采用Φ800mm 钻孔灌注桩排桩+2 道Φ609mm 钢支撑,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用高压喷射注浆止水帷幕,对围护桩形成包覆,如图所示

施工前,项目部编制了施工组织设计、基坑专项施工方案及调蓄池施工方案。总监理工程师在审查方案时发现调蓄池混凝土浇筑方案中缺少季节性施工的特殊措施,施工正值夏季,要求施工单位补充高温期混凝土浇筑措施。
施工过程中发生如下事件:
事件一:基坑开挖较浅时,基坑监测单位发现,基坑围护结构顶部出现超过允许值的位移,经调查,是基坑土方开挖作业人员为开挖方便延迟第一道支撑所致。
事件二:水池施工完成后,基坑土方回填量根据《土方体积换算系数表》估算。

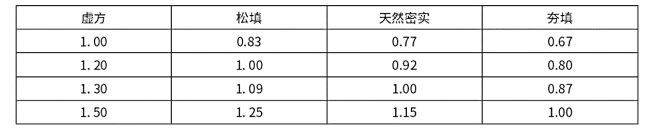

表 土方体积换算系数表

【问题】
1.写出图 1-1 中构件 A 的名称。
2.写出本工程中止水帷幕和围护结构施工的先后顺序。
3.补充池体混凝土高温施工期浇筑措施。
4.根据事件二,列式计算基坑土方回填所需要的虚方量。(假设垫层与底板同宽)

正确答案
1.(1)A: 钢板止水带。
2.先施工围护结构,后施工止水帷幕。
3.(1)高温施工期浇筑措施:①骨料洒水降温;②掺入缓凝剂;③适当增加混凝土的坍落度;④缩短运输时间;⑤气温低时浇筑;⑥采取遮阳、降温措施。
4.(1)基坑的体积:62×19×12=14136m3
(2)池体体积:60×18×(5+0.9+0.1)=6480m3
(3)回填的虚方量:(14136-6480)×1.5=11484m3
查看解析

相关试题

单选
下列有关无粘结预应力筋检验说法中,错误的是( )。
A 无粘结预应力筋出厂检验应按批验收,每批产品由同一公称抗拉强度、同一公称直径、同一生产工艺生产的无粘结预应力钢绞线组成 B 每批产品质量不应大于 60t,外观应逐盘卷检验 C 成盘叠加堆放时,最下盘无粘结预应力钢绞线之上堆放的钢绞线不应超过 500kg D 当全部出厂检验项目均符合要求时,判定该批产品合格
查看
单选
在进行桥面防水层施工前,关于基层混凝土强度和平整度的说法,正确的是( )。
A 达到设计强度的 80%以上,平整度大于 1.67mm/m B 达到设计强度的 80%以上,平整度不大于 1.67mm/m C 达到设计强度的 60%以上,平整度大于 1.67mm/m D 达到设计强度的 60%以上,平整度不大于 1.67mm/m
查看
单选
宜采用锤击沉桩的情况是()。
A 在黏土、砂土、碎石土,且较厚的河床覆土中沉桩 B 在密实的黏性土、砾石、风化岩中沉桩 C 在软黏土(标准贯入度N<20)、淤泥质土中沉桩 D 在砂类土、黏性土中沉桩
查看
单选
海绵城市雨水储存与调节设施中,(),以消减峰值流量功能为主,一般由进水口、调节区、出口设施、护坡及堤岸构成。
A 蓄水池 B 湿塘 C 调节塘 D 雨水湿地
查看
单选
混凝土路面与沥青路面相接时,应设置不少于( )的过渡段,过渡段路面应采用两种路面呈阶梯状叠合布置。
A 0.5m B 1m C 2m D 3m
查看
单选
下列海绵城市设施中不属于渗透设施的是( )。
A 透水铺装 B 下沉式绿地 C 渗透塘 D 调节塘
查看
单选
某项目投标总价为 1000 万元,则投标保证金一般不超过( )万元。
A 10 B 20 C 30 D 50
查看
单选
按地下水的埋藏条件,与市政公用工程关系密切,分布范围较广的是( )。
A 上层滞水 B 潜水 C 承压水 D 泉水
查看
单选
先简支后连续梁的湿接头设计要求施加预应力时,体系转换的时间是( )。
A 应在一天中气温较低的时段 B 湿接头浇筑完成时 C 预应力施加完成时 D 预应力孔道浆体达到强度时
查看
单选
如图所示的挡土墙类型是( )。
A 重力式挡墙 B 衡重式挡墙 C 钢筋混凝土扶壁式 D 钢筋混凝土悬臂式
查看
