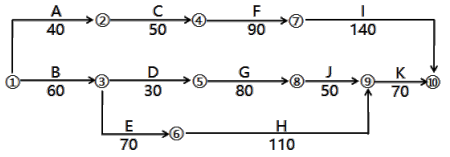

案例题 某施工单位承接了一段长30km的沥青混凝土路面施工。施工单位编制了如下网络计划:

施工中发生了如下事件:
事件1:由于施工单位设备故障,导致C工作中断4d。
事件2:由于百年一遇的冰雪灾害,导致D工作晚开工15d。
事件3:由于图纸晚到,导致E工作停工10d。
针对上述事件中的暂停施工,施工单位在合同规定时间内向监理提出了延期申请和费用索赔的要求。
其中基层采用厂拌二灰稳定碎石,施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺如图所示。
其中部分路段采用两幅施工,纵缝采用斜缝连接。
二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高程、宽度、横坡、回弹模量,以评定该分项工程质量。

1.根据图示网络计划指出关键线路。
2.针对背景中的网络计划,分别分析C、D、E工作工期索赔和费用索赔的合理性。
3.二灰基层施工准备中,计算机械台数需要考虑哪些因素?
4.补充方框A、B内的工序。
5.改正接缝处理中错误的做法。
6.指出二灰基层质量检测评定实测项目中的错项,并补充漏项。

正确答案
1.关键线路为①→②→④→⑦→⑩或A→C→F→I。
2.针对背景中的网络计划,C、D、E工作工期索赔和费用索赔的合理性分析如下:
C工作:工期索赔和费用索赔不合理。因为导致C工作中断的原因是施工单位设备故障,应由施工单位承担责任。
D工作:工期索赔和费用索赔不合理。虽然百年一遇的冰雪灾害属于不可抗力,施工单位理应可以索赔工期,但是,工作的总时差为30d,晚开工15d没有超过其总时差,所以不可提出工期索赔的申请。不可抗力发生后的停工损失的责任应由施工单位承担,所以也不可提出费用索赔的申请。
E工作:工期索赔不合理,费用索赔合理。图纸晚到造成的停工责任应由建设单位承担,因此可提出费用索赔的申请。但由于E工作有10d的总时差,停工时间没有超过总时差,因此不可提出工期索赔的申请。
3.考虑因素:(1)计划时段内应完成的工程量。(2)计划时段内的制度台班数(或:台班制度数)。(3)机械台班生产率(或生产能力)。(4)机械利用率。
4.A-施工放样(或测量、放线)、B-养生(或养护)。
5.两幅施工纵缝必须采用垂直相接(或直接缝)。
6.错项:弯沉、回弹模量;
漏项:厚度、强度。
查看解析

相关试题

单选
关于水泥混凝土抗压强度的检测,说法正确的是( )。
A 试件采用的是 150mm×150mm×550mm 的梁形试件 B 试件采用的是边长为 150mm 的正立方体为标准试件 C 试件都是高:直径=1:1 的圆柱体标准试件 D 试件采用的是 40mm×40mm×160mm 的标准试件
查看
单选
级配碎石基层实测项目中的关键项目是()。
A 压实度 B 弯沉值 C 平整度 D 纵断高程
查看
单选
公路工程流水施工分类,不属于按流水节拍的流水施工分类是()。
A 等节拍(等节奏)流水 B 等步距异节拍(异节奏)流水 C 异步距异节拍流水 D 流水线法流水施工
查看
单选
( )图很适合表示公路、隧道等线形工程的总体施工进度。
A S曲线 B 横道图 C 垂直图 D 斜率图
查看
单选
施工便道路口设置的交通标志是()
A 限载标志 B 限速标志 C 限宽标志 D 限高标志
查看
单选
下列属于中等跨度隧道的是( )。
A 单洞两车道隧道 B 单洞两车道+紧急停车带隧道 C 单洞四车道隧道 D 单洞三车道+紧急停车带隧道
查看
单选
某桥梁单孔跨径150m,该桥梁属于()。
A 特大桥 B 大桥 C 中桥 D 小桥
查看
单选
关于护筒的设置和要求,下列说法中正确的是()。
A 护筒的内径应小于桩径200mm以便于施工 B 护筒顶应低于地面0.3m以防止泥浆溢出 C 护筒的底部和外侧四周应采用黏质土回填并分层夯实 D 护筒的埋置深度在旱地或筑岛处宜为0.5~1.5m
查看
单选
工程项目施工成本管理活动中不确定因素最多、最复杂的管理内容是( )。
A 成本预测 B 成本计划编制 C 成本控制 D 成本分析
查看
单选
关于公路隧道逃生与救援的说法,错误的是()。
A 逃生通道距离开挖掌子面不得大于20m B 软弱围岩隧道开挖掌子面至仰拱之间应设置逃生通道 C 应急照明应有备用电源并保证光照度符合要求 D 逃生通道内径不宜小于0.8m
查看
