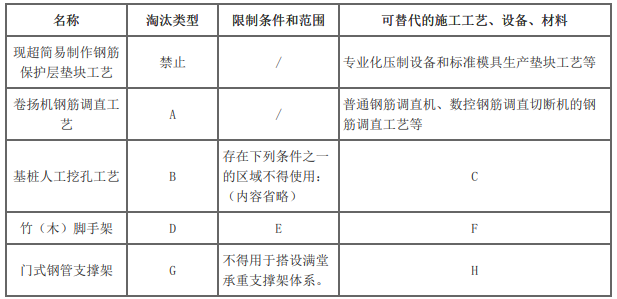

1.A禁止
B限制
C冲击钻、回转钻、旋挖钻等机械成孔工艺
D禁止
E/
F承插型盘扣式钢管脚手架、扣件式非悬挑钢管脚手架等
G限制
H承插型盘扣式钢管支撑架、钢管柱梁式支架、移动模架等
2.(1)分别改正如下:
①土料宜用粉质黏土,不宜使用块状黏土。
石灰宜采用新鲜的消石灰。
②灰土应分层夯实,分层铺填厚度、每层压实遍数等宜通过试验确定。
③灰土地基的施工应每层进行压实系数检验。
④分段施工时,不得在墙角、柱墩及承重窗间墙下接缝,上下两层的搭接长度不得小于50cm。
⑤地基施工结束,宜在一个间歇期后,进行质量验收,间歇期由设计确定。
(2)可采用:环刀法、贯入仪、静力触探、轻型动力触探或标准贯入试验等方法。
3.(1)分别改正如下:
①柱中纵向受力钢筋直径28mm,采用搭接连接,在接头两个端面外100mm范围内各设置了两个箍筋,
间距为50mm。
②框架节点处钢筋稠密,梁顶面主筋间的净距要有30mm。
③3层柱柱位置梁、板高度范围内的混凝土经设计单位同意,采用C30混凝土进行浇筑,先浇筑柱混凝土,后浇筑梁板混凝土。
(2)钢筋密集区域:应选择小型振动棒辅助振捣、加密振捣点,并应适当延长振捣时间。
4.不妥一:冬期施工屋面保温采用喷涂硬泡聚氨酯保温层。
改正:喷涂硬泡聚氨酯宜为15~35℃。
不妥二:空气相对湿度95%。
改正:空气相对湿度宜小于85%。
不妥三:风速五级。
改正:风速不宜大于三级。
不妥四:每遍喷涂厚度不大于20mm。
改正:每遍喷涂厚度不宜大于15mm。
不妥五:喷涂硬泡聚氨酯保温层表面平整度的偏差在6mm以内。
改正:喷涂硬泡聚氨酯保温层表面平整度的允许偏差为5mm。
不妥六:硬泡聚氨酯喷涂后15min内严禁上人。
改正:硬泡聚氨酯喷涂后20min内严禁上人。
