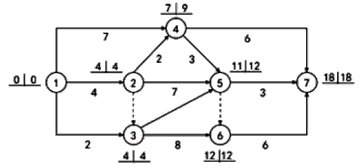

某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示,图中表明( )。

A 工作1-3为关键工作
B 工作2-4的总时差和自由时差相等
C 工作2-5的总时差为1
D 工作3-6为关键工作
E 工作5-7的自由时差为4

正确答案
CDE
