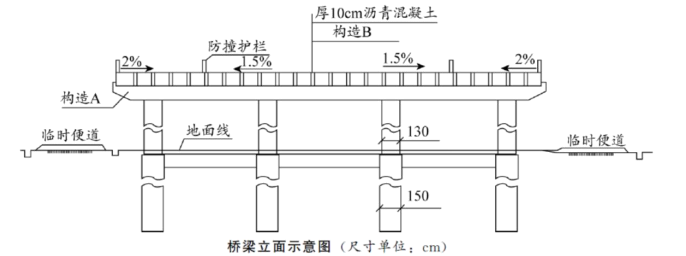

1.构造 A:盖梁,构造 B:调平层。
2.(1)应抽取 3 盘,并从每盘所选的钢绞线端部正常部位截取一组试样进行试验。
(2)其它试验包括表面质量和直径偏差。
3.改正:应采用同条件养护的混凝土试块强度作为预应力筋施加张拉条件。由于设计未规定,预应力张拉时要求混凝土的强度应不低于设计强度等级值的 80%,弹性模量不低于混凝土 28d 弹性模量的 80%,当采用混凝土龄期代替弹性模量控制时应不少于 5d。预应力张拉程序为:0→初应力→σcon(持荷 5min 锚固)。
4.C:⑨现浇湿接缝。D:⑦现浇构造 B。E:⑥防水层。
5.本工程中安全事故等级为一般事故。
事故发生后,单位负责人接到现场人员的报告后,应当迅速启动事故应急预案,采取有效措施,组织抢救,防止事故扩大,减少人员伤亡和财产损失,并按照国家有关规定立即如实报告当地负有安全生产监督管理部门。
