案例题 某段新建一级公路路基工程,主要施工内容为深路堑开挖和软土路堤填筑。其中路堑段长度为200m,开挖深度为20m,设计分三级边坡防护,主要地质为黏土和强风化、中风化泥岩,主要工作内容为土石方开挖和边坡防护。路堤所经水塘地段设计采用抛石挤淤处理,路堤采用石方填筑,工艺流程如下图所示。

施工中发生以下事件:
事件一:抛石挤淤施工前,施工单位制定了抛石挤淤施工方案,包括以下要点:
(1)拟投入的主要机械设备有自卸汽车、装载机、推土机和挖掘机;
(2)石料不易风化的片石、块石,石料直径宜不大于300mm;
(3)石料抛填顺序为自两侧向中部抛填,有横坡时由低侧向高侧抛填。
事件二:施工单位特别重视测量管理工作,在开工准备阶段,进行了交接桩,设计控制桩贯通复测,施工控制网建立等工作,在地形复测时,发现某路段地面实际高程与设计图提供的地面高程相差较大,需要调整路基设计高程,在施工阶段进行了施工放样测量、沉降位移变形观测、工序检查测量相关工作。
事件三:路堤填筑中,施工单位进行了严格的质量控制,其实测项目包括纵断高程、中线偏位、宽度、平整度、横坡、边坡坡度和平顺度。
事件四:施工单位在旱季施工该段路堑,并在施工前做好了截、排水系统。由于雨水较少,路堑开挖后边坡较稳,土石方开挖自下而上分层进行,土石方全部开挖完成后自下而上逐级进行了边坡防护施工。
【问题】

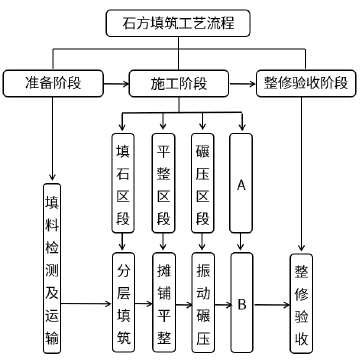

1.指出图中A 所代表的区段名称和B 所代表的工艺名称。
2.事件一中施工方案中还需配备哪种施工机械,并针对事件一中施工方案中的不合理之处,给出正确做法。
3.针对事件二中开工准备阶段发现的问题,施工单位应如何处置?补充事件二中施工阶段测量工作内容。
4.补充路堤施工的实测项目,并写出相应的检测方法。
5.指出事件四中做法的不妥之处,并给出正确做法。

正确答案
1.A:检测区段。B:检测签认。
2.(1)还需配置的施工机械是重型振动压路机。
(2)正确做法:石料直径宜不小于300mm。
横坡缓于1:10 时,应沿路线中线向前呈等腰三角形抛填、渐次向两侧对称抛填至全宽,将淤泥挤向两侧;当横坡陡于1:10 时,应自高侧向低侧渐次抛填。
3.(1)当复测成果与设计不相符时,施工单位应及时联系监理单位(或建设单位),与设计沟通解决。
(2)补充施工阶段的测量工作:施工控制网复测、安全监控测量。
4.(1)实测项目还有:压实、弯沉。
(2)压实采用沉降差控制时,采用水准仪进行检测。压实采用孔隙率控制时,采用水袋法进行检测。
5.不妥之处一:土石方开挖自下而上分层进行。
改正一:土石方开挖自上而下分层进行。
不妥之处二:土石方全部开挖完成后自下而上逐级进行了边坡防护施工。
改正二:土石方开挖时,边坡有防护要求的应开挖一级防护一级。
查看解析

相关试题

单选
路肩式挡土墙路基拼接时,上部支挡结构物应予拆除,宜拆除至( )以下。
A 路肩底面 B 路床底面 C 设计标高 D 设计水位
查看
单选
竖转法施工主要适用于( )。
A 刚构梁式桥 B 斜拉桥 C 大跨度拱桥 D 转体重量不大的拱桥
查看
单选
隧道施工预支护技术中,( )主要适用于围岩压力来得快、来得大,用于对围岩变形及地表下沉有较严格限制要求的软弱破碎围岩隧道工程中。
A 超前锚杆 B 预注浆加固 C 管棚 D 超前小导管
查看
单选
水泥混凝土路面改造时,在加铺沥青混凝土面层前,对纵、横缝进行处理的主要目的是防止产生( )。
A 断板 B 反射裂缝 C 错台 D 唧泥
查看
单选
预应力张拉用的千斤顶与压力表应配套标定、配套使用,下列情形中,不需要重新进行标定的是( )。
A 使用时间达到 7 个月 B 张拉次数为 280 次 C 使用过程中压力表出现异常情况 D 千斤顶检修后
查看
单选
填隙碎石不可用于( )。
A 一级公路底基层 B 二级公路基层 C 二级公路底基层 D 三级公路基层
查看
单选
路面施工中需要使用矿粉的是( )。
A 沥青表面处治路面 B 沥青碎石路面 C 沥青混凝土路面 D 沥青贯入式路面
查看
单选
使用乳化沥青稀浆封层施工上、下封层,说法错误的是( )。
A 稀浆封层可使用沥青混凝土摊铺机进行摊铺 B 稀浆封层可采用普通乳化沥青或改性乳化沥青 C 稀浆封层混合料中乳化沥青及改性乳化沥青的用量应通过配合比设计确定 D 稀浆封层混合料的加水量应根据施工摊铺和易性由稠度试验确定
查看
单选
可起到减弱开挖限界以外建筑物的地震破坏作用的爆破方法是( )。
A 光面爆破 B 预裂爆破 C 微差爆破 D 定向爆破
查看
单选
采用粒料桩处理软土地基时,其施工工艺程序为( )。
A 整平地面→振冲器就位对中→成孔→清孔→加料振密→关机停水→振冲器移位 B 整平地面→振冲器移位→振冲器就位对中→成孔→清孔→加料振密→关机停水 C 整平地面→振冲器就位对中→振冲器移位→成孔→清孔→加料振密→关机停水 D 整平地面→振冲器就位对中→振冲器移位→成孔→加料振密→清孔→关机停水
