分析

案例题 某施工单位承建一座分离式桥梁工程施工,该桥上部结构采用先简支后连续预制箱梁,全桥共分5 联,桥梁上部结构布置为2×(2×30m)+(3×40m)+2×(2×30m),下部结构采用钻孔灌注桩基础,柱式墩台,桥梁上部结构横断面示意图如下图3 所示。施工单位利用桥台附近的一块空地布设混凝土搅拌站、钢筋加工房以及箱梁预制场,采用后张法进行箱梁预制,预制完成后运输至现场采用双导梁架桥机进行架设。

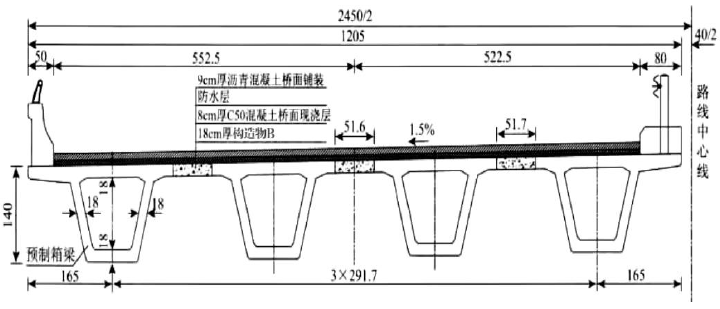

图3 桥梁上部结构横断面示意图(单位:cm)

施工过程中发生了如下事件:
事件一:项目部进场后,编制了实施性总体施工组织设计,上部结构施工的主要内容有:梁体预制、设置临时支座→箱梁架设→C→连接接头钢筋→设置接头钢束波纹管→D→张拉预应力筋→E,完成体系转换→浇筑桥面混凝土整平层→F→沥青混凝土桥面铺装。
事件二:桥址区地质为较密实的土层,基础采用钻孔灌注桩。由于工期较紧,施工单位经监理和业主同意,将施工分包给某基础工程施工公司,分包单位在桩基钻进过程中发现现场地质条件与设计图纸严重不符,随即直接向监理单位提交了工程变更申请,要求加深桩基。
事件三:湿接头施加预应力、锚固后,施工单位在压浆过程中采取了如下做法:
(1)在水泥浆中加入以铝粉为膨胀源的膨胀剂;
(2)浆液自拌制完成至压入孔道的延续时间宜不超过40min;
(3)压浆时,应从最低点的压浆孔压入,压浆的压力宜为0.5~0.7MPa;
(4)压浆时,制作留取尺寸为150mm×150mm×150mm 的试件,标准养护28d,进行抗压强度试验,作为质量评定的依据。
事件四:为保证施工质量,施工过程中项目部对后浇段工艺控制、体系转换工艺控制等关键点进行质量控制。
问题:
1.计算该桥梁工程需预制30m 箱梁的数量。(单位:片)
2.写出图3 中构造物B 的名称以及事件一中C、D、E、F 工序的名称。
3.事件二中分包单位提交工程变更申请的程序是否正确,如不正确,请写出正确的程序。
4.逐条判断事件三中施工单位的做法是否正确,如不正确请改正。
5.事件二中,项目部还应对哪些质量关键点进行控制?

正确答案
1.8×4×2=64 片。
2.构造物B-横向湿接缝。C-浇筑横向湿接缝;D-浇筑湿接头;E-拆除临时支座;F-铺装防水层。
3.不正确,分包人不能直接向监理工程师提出分包工程的变更要求,应该报告承包人,由承包人向监理单位提出变更要求。
4.
(1)错误,改正:膨胀剂宜采用钙矾石系或复合型膨胀剂,不得采用以铝粉为膨胀源的膨胀剂或总碱量0.75%以上的高碱膨胀剂。
(2)正确。
(3)正确。
(4)错误,改正:压浆时,每一工作班应制作留取不少于3 组尺寸为40mm×40mm×160mm 的试件,标准养护28d,进行抗压强度和抗折强度试验,作为质量评定的依据。
5.项目部还应对后浇段收缩控制、临时支座安装与拆除控制进行质量控制。
查看解析

相关试题

单选
路肩式挡土墙路基拼接时,上部支挡结构物应予拆除,宜拆除至( )以下。
A 路肩底面 B 路床底面 C 设计标高 D 设计水位
查看
单选
竖转法施工主要适用于( )。
A 刚构梁式桥 B 斜拉桥 C 大跨度拱桥 D 转体重量不大的拱桥
查看
单选
隧道施工预支护技术中,( )主要适用于围岩压力来得快、来得大,用于对围岩变形及地表下沉有较严格限制要求的软弱破碎围岩隧道工程中。
A 超前锚杆 B 预注浆加固 C 管棚 D 超前小导管
查看
单选
水泥混凝土路面改造时,在加铺沥青混凝土面层前,对纵、横缝进行处理的主要目的是防止产生( )。
A 断板 B 反射裂缝 C 错台 D 唧泥
查看
单选
预应力张拉用的千斤顶与压力表应配套标定、配套使用,下列情形中,不需要重新进行标定的是( )。
A 使用时间达到 7 个月 B 张拉次数为 280 次 C 使用过程中压力表出现异常情况 D 千斤顶检修后
查看
单选
填隙碎石不可用于( )。
A 一级公路底基层 B 二级公路基层 C 二级公路底基层 D 三级公路基层
查看
单选
路面施工中需要使用矿粉的是( )。
A 沥青表面处治路面 B 沥青碎石路面 C 沥青混凝土路面 D 沥青贯入式路面
查看
单选
使用乳化沥青稀浆封层施工上、下封层,说法错误的是( )。
A 稀浆封层可使用沥青混凝土摊铺机进行摊铺 B 稀浆封层可采用普通乳化沥青或改性乳化沥青 C 稀浆封层混合料中乳化沥青及改性乳化沥青的用量应通过配合比设计确定 D 稀浆封层混合料的加水量应根据施工摊铺和易性由稠度试验确定
查看
单选
可起到减弱开挖限界以外建筑物的地震破坏作用的爆破方法是( )。
A 光面爆破 B 预裂爆破 C 微差爆破 D 定向爆破
查看
单选
采用粒料桩处理软土地基时,其施工工艺程序为( )。
A 整平地面→振冲器就位对中→成孔→清孔→加料振密→关机停水→振冲器移位 B 整平地面→振冲器移位→振冲器就位对中→成孔→清孔→加料振密→关机停水 C 整平地面→振冲器就位对中→振冲器移位→成孔→清孔→加料振密→关机停水 D 整平地面→振冲器就位对中→振冲器移位→成孔→加料振密→清孔→关机停水
查看
