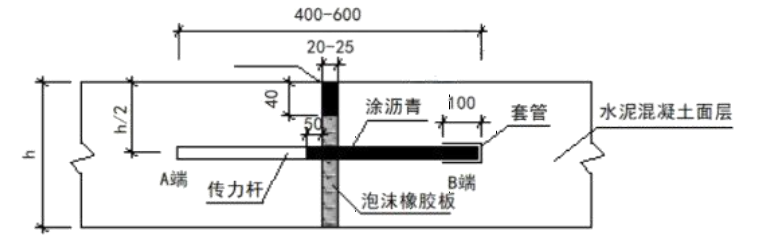

案例题 某单位承建一条水泥混凝土道路工程,道路全长 1.2km,混凝土标号 C30。项目部编制了混凝土道路路面浇筑施工方案,方案中对各个施工环节做了细致的部署。在道路基层验收合格后,水泥混凝土道路面层施工前,项目部把混凝土道路面层浇筑的工艺流程对施工班组做了详细的交底如下:安装模板→装设拉杆与传力杆→混凝土拌合与①→混凝土摊铺与②→混凝土养护及接缝施工,其中对胀缝节点部位的技术交底如图所示。

混凝土道路面层施工中,监理工程师发现个别拉杆松脱,个别拉杆漏插。
混凝土道路面层浇筑完成后,采用围水养护方式。养护了数天后,项目部将同条件养护的混凝土试块做了试压,数据显示已达设计强度的 80%。项目部抓紧安排了混凝土道路面层切缝、灌缝工作。为保证“工完、料清、场清”文明施工,工人配合翻斗车直接上路进行现场废弃物清运工作。
【问题】
1.在混凝土面层浇筑工艺流程中,请指出拉杆、传力杆采用的钢筋类型。
2.补充①、②施工工序的名称。指出图中传力杆的哪一段为固定端。
3.针对监理工程师发现的问题,施工单位应如何处理?
4.混凝土道路面层养护方式是否正确?说明理由。
5.当混凝土强度达设计强度 80%时能否满足翻斗车上路工作?说明理由。

正确答案
1.拉杆采用螺纹钢筋,传力杆采用光圆钢筋。
2.(1)①运输;②振捣;
(2)A 端为固定端。
3.若发生拉杆松脱或漏插,应在横向相邻路面摊铺前,钻孔重新植入。
4.(1)不正确。
(2)理由:不宜使用围水养护方式。在雨天或养护用水充足的情况下,也可采用覆盖保湿膜、土工毡、土工布、麻袋、草袋、草帘等洒水湿养护方式。
5.不满足。
理由:混凝土面板达到设计弯拉强度(100%)后,方可开放交通。
查看解析

相关试题

单选
路肩式挡土墙路基拼接时,上部支挡结构物应予拆除,宜拆除至( )以下。
A 路肩底面 B 路床底面 C 设计标高 D 设计水位
查看
单选
竖转法施工主要适用于( )。
A 刚构梁式桥 B 斜拉桥 C 大跨度拱桥 D 转体重量不大的拱桥
查看
单选
隧道施工预支护技术中,( )主要适用于围岩压力来得快、来得大,用于对围岩变形及地表下沉有较严格限制要求的软弱破碎围岩隧道工程中。
A 超前锚杆 B 预注浆加固 C 管棚 D 超前小导管
查看
单选
水泥混凝土路面改造时,在加铺沥青混凝土面层前,对纵、横缝进行处理的主要目的是防止产生( )。
A 断板 B 反射裂缝 C 错台 D 唧泥
查看
单选
预应力张拉用的千斤顶与压力表应配套标定、配套使用,下列情形中,不需要重新进行标定的是( )。
A 使用时间达到 7 个月 B 张拉次数为 280 次 C 使用过程中压力表出现异常情况 D 千斤顶检修后
查看
单选
填隙碎石不可用于( )。
A 一级公路底基层 B 二级公路基层 C 二级公路底基层 D 三级公路基层
查看
单选
路面施工中需要使用矿粉的是( )。
A 沥青表面处治路面 B 沥青碎石路面 C 沥青混凝土路面 D 沥青贯入式路面
查看
单选
使用乳化沥青稀浆封层施工上、下封层,说法错误的是( )。
A 稀浆封层可使用沥青混凝土摊铺机进行摊铺 B 稀浆封层可采用普通乳化沥青或改性乳化沥青 C 稀浆封层混合料中乳化沥青及改性乳化沥青的用量应通过配合比设计确定 D 稀浆封层混合料的加水量应根据施工摊铺和易性由稠度试验确定
查看
单选
可起到减弱开挖限界以外建筑物的地震破坏作用的爆破方法是( )。
A 光面爆破 B 预裂爆破 C 微差爆破 D 定向爆破
查看
单选
采用粒料桩处理软土地基时,其施工工艺程序为( )。
A 整平地面→振冲器就位对中→成孔→清孔→加料振密→关机停水→振冲器移位 B 整平地面→振冲器移位→振冲器就位对中→成孔→清孔→加料振密→关机停水 C 整平地面→振冲器就位对中→振冲器移位→成孔→清孔→加料振密→关机停水 D 整平地面→振冲器就位对中→振冲器移位→成孔→加料振密→清孔→关机停水
查看
