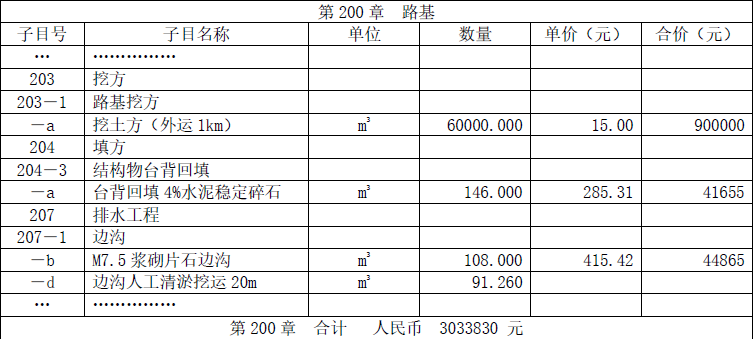

1.(1)路基挖方按原单价结算的工程量:60000×(1+25%)=75000m3。
路基挖方按新单价结算的工程量:90000-75000=15000m3。
路基挖方总价:75000×15+15000×14=1335000 元。
(2)边沟人工清淤挖运不予计价。
理由:此项工作出现在207-1-d 中,按照规定,已经列出的工程量清单,只是没有填写价格的,表明此部分工程量投标人已经考虑到,因为其未填写价格,可以视为其价格已经包含在其他项目中。
2.按位置划分挡土墙属于路肩墙。
按结构特点划分挡土墙属于重力式挡土墙。

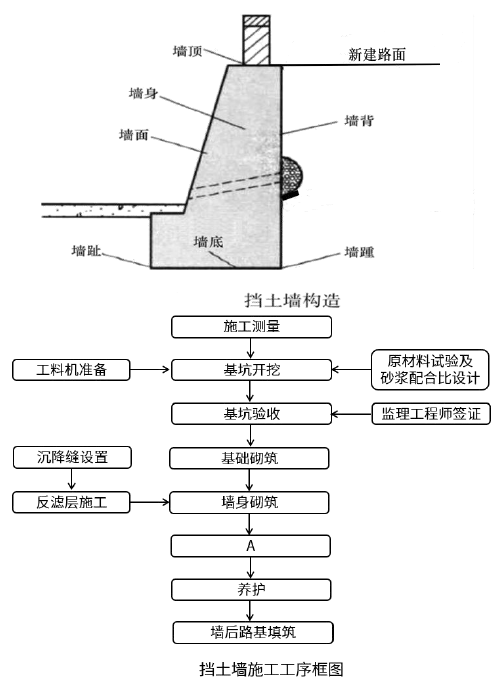

3.A 工序是清理勾缝。
4.改正1:施工单位当墙身的强度达到设计强度的75%时,方可进行回填等工作。
改正2:在距墙背0.5~1.0m 以内,不得使用重型振动压路机碾压。可用小型机具夯实或人工夯实。
