分析

案例题 某施工单位承接了南方某山区高速公路K10+000~K24+080段施工,工期为当年3月初至10月底,其中K12+800~K13+200段紧邻一山区河流,该地区4、5、6月为多雨季节。土方挖运主要采用自备挖掘机施工,有50000m3弃土需运至指定弃土场,平均运距3km。
合同中约定,只有钢材、水泥可调价,并采用调值公式法调整价格。钢材在投标函投标总报价中占30%,水泥占15%。6月份钢材价格较基准日期上涨30%,当月承包人完成的工程量金额为463万元。

该项目主要工作信息摘录如表5。
表5 主要工作信息表(摘录)

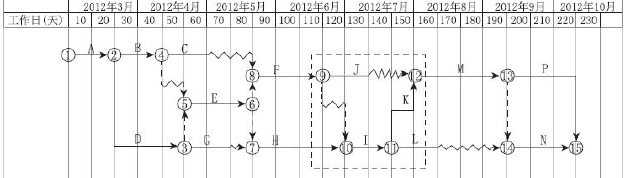

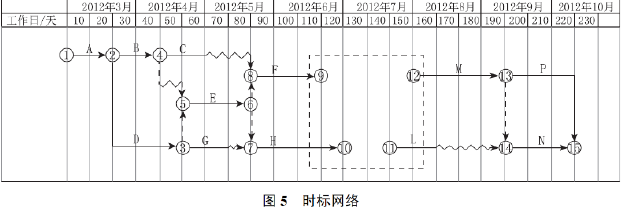

施工单位绘制的相应时标网络图如图5。

施工中,由于业主原因,导致G停工20天。
(1)按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。
(2)若按计划执行,施工中每天最多需要多少台挖掘机?如果施工单位只配置了4台,并且保证全部投入使用,写出C连续作业的工作安排。
(3)计算6月份调价后的工程款。
(4)为保证4、5、6月的施工安全,应在季节性安全措施中考虑防范哪些安全风险?
(5)写出G工作的总时差,计算因业主原因导致的工期拖延天数。
(6)对于土方挖运施工,除挖掘机外,还需配置哪些主要施工机械?

正确答案
(1)关键线路:A→D→E→H→I→K→M→P和A→D→E→H→I→K→M→N,总工期220天。

(2)因为工作C与工作D重叠,按原计划需要4+2=6台挖掘机。
C在前10d使用2台挖掘机,在D工作完成后,再投入2台(或共使用4台)连续作业15d。
因为因D为关键线路,必须按计划要保证,所以C工作前10天只能使用2台挖掘机工作,未完成的工作顺延,时间为15天,延长5天,小于自由时差20天,满足要求。
(3)463×[0.55×1+0.3×1.3+(1-0.55-0.3)×1]=504.67万元。
(4)4~6月开始雨季施工,要防范滑坡、泥石流、山洪暴发、堆土场垮塌、路堑塌方、施工便道冲毁、施工机械防护等。
(5)查图得G工作的自由时差为10天,而以G工作为起点的通过该工作的所有线路中波形线长度和的最小值是0,所以G工作的总时差是10天。由于业主原因,导致G停工20天,所以导致工期拖延10天。
(6)自卸车、推土机、装载机、铲运机。
查看解析

相关试题

单选
某简支空心板梁桥桥面高21.75m,板厚60cm,桥面铺装厚12cm,设计洪水位标高16.5m,施工水位标高12.25m,低水位标高7.8m,则该桥梁高度为(
A 5.25 B 9.5 C 13.23 D 13.95
查看
单选
下列关于公路工程量清单的说法,错误的是( )。
A 工程量清单是实施工程时计量与支付的重要依据 B 当图纸与工程量清单所列数量不一致时,以工程量清单所列数量作为报价的依据 C 工程量清单中投标人没有填入单价的子目,如果承包人按监理工程师指令完成了工程量清单中未填入单价的子目,仍可以得到相应的结算与支付 D 工程量清单中所列工程数量,仅作为投标报价的共同基础,不能作为最终结算与支付的依据
查看
单选
根据流水施工组织原理,异步距异节拍流水实质上是按无节拍流水组织,引入流水步距概念目的就是为了( )。
A 计算流水工期 B 消除流水施工中存在的窝工现象 C 统计资源需要量 D 分析流水强度
查看
单选
施工企业和项目经理部签订责任书的主要依据是( )。
A 项目预算总成本 B 项目预算(直接)成本 C 计划预算(直接)成本 D 实际预算(直接)成本
查看
单选
用经纬仪和钢尺,以曲线起(终)点为直角坐标原点,计算出待放点X、Y坐标进行路线中线放样的方法称为 ( )。
A 切线支距法 B 偏角法 C 基线支距法 D 切基线法
查看
单选
反映桥下宣泄洪水能力的指标是( )。
A 净跨径 B 总跨径 C 计算跨径 D 桥梁全长
查看
单选
贯入式沥青碎石基层施工工序代码如下:①撒布主层集料;②浇洒第一层沥青;③采用6~8t钢轮压路机碾压; ④撒布第一层嵌缝料;⑤采用8~12t钢轮压路机碾压。上述5
A ②→①→④→③→⑤ B ②→①→③→④→⑤ C ①→③→②→④→⑤ D ①→⑤→②→④→③
查看
单选
关于高强度混凝土施工说法错误的是( )。
A 掺合料可选用粉煤灰、粒化高炉矿渣和硅灰 B 高强度混凝土的水泥用量宜不大于600kg/m3 C 高强度混凝土的施工应采用强制式搅拌机拌制 D 搅拌混凝土时高效减水剂宜采用后掺法
查看
单选
下列有关路基填料规定的说法,错误的是( )。
A 用于高速公路上路床填料的最小承载比为6% B 对于填土路堤来说,用于二级公路上路堤填料的最大粒径不得超过150mm C 粉质土不得直接用于浸水部分的路堤 D 路床填料的最大粒径不得超过100mm
查看
单选
水泥混凝土路面的横向施工缝设在缩缝处应采用( )。
A 设传力杆假缝型 B 设传力杆平缝型 C 不设传力杆假缝型 D 设拉杆企口缝型
查看
