(1)需要编制专项施工方案,理由:该地质是以粉质粘土、中-强风化板岩为主,节理裂隙发育,围岩级别为Ⅴ级属于不良地质隧道。根据《公路工程施工安全技术规程》JTG F90-2015的有关规定,不良地质隧道需要编制专项施工方案,因此本项目需要编制专项施工方案。
需要进行专家论证、审查,理由,该隧道围岩级别为Ⅴ级,其连续长度占总隧道长度10%以上且连续长度超过100m
(隧道长度为249m);隧道上部存在需要保护的建筑物地段。根据《公路工程施工安全技术规程》JTG F90-2015的规定,Ⅴ级围岩占总隧道长度超过10%以上,且连续长度超过100m,需要专家论证。
(2)(1)围护结构变形小,能够有效控制周围土体的变形和地表沉降,有利于保护邻近建筑物和构筑物;(2)盖挖法受地面条件限制小;(3)施工受气候影响小;(4)开挖工程量小;(5)施工安全。

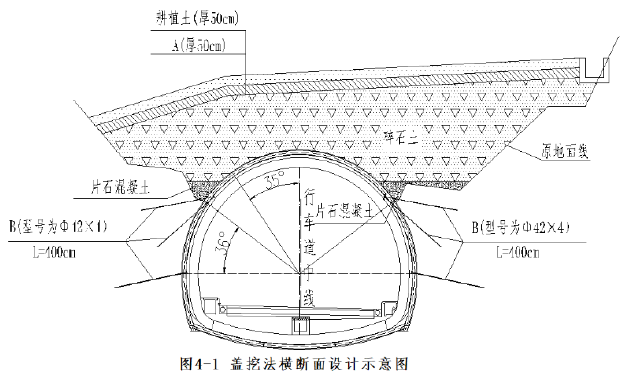

(3)A为黏土,作用:隔水;B为锁脚锚杆,作用:控制护拱变形,加固围岩。

(4)C为测量放线及周边截、排水设施施工,D为回填土。
(5)不正确。公路桥梁和隧道工程施工安全风险评估应遵循动态管理的原则,当工程设计方案、施工方案、工程地质、水文地质、施工队伍等发生重大变化时,应重新进行风险评估。该设计方案进行了变更,所以施工单位应该重新提交风险评估报告。

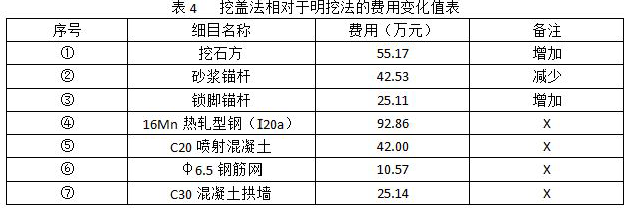

(6)④16Mn热轧型钢(Ⅰ20a)是增加,⑤C20喷射混凝土是增加,⑥φ6.5钢筋网是增加,⑦C30混凝土拱墙是减少。费用合计是55.17-42.53+25.11+92.86+42.00+10.57-25.14=158.04万元。
