(1).本工程属于后张法,有粘结预应力体系。
(2).干燥、防潮、通风良好、无腐蚀气体和介质。
在室外存放时,时间宜不超过6个月,不得直接堆放在地面上,必须采取垫以枕木并用苫布覆盖等有效措施,防止雨露和各种腐蚀性气体、介质的影响。
(3).(1)出厂合格证、检验报告、规格和质量证明文件。
(2)见证取样还需检测直径偏差、力学性能试验。
(4).中板总数=22×5×4=440片

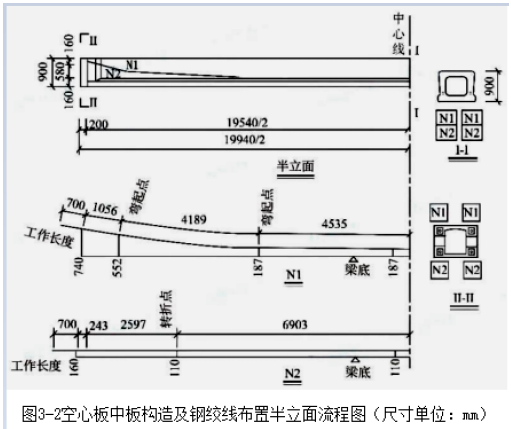

N1钢绞线单根长度:2×(4535+4189+1056+700)=20960mm
N2钢绞线单根长度:2×(6903+2597+243+700)=20886mm
一片空心板需要钢纹线长度: 2×(20.96+20.886)=83.692m
全桥空心板的钢绞线用量: 440×83.692=36824.48m
(5).侧模拆除条件:预应力张拉前拆除,且混凝土强度应能保证结构棱角不损坏时方可拆除,混凝土强度宜2.5MPa及以上。
芯模拆除条件:混凝土抗压强度能保证结构表面不发生塌陷和裂缝。
(6).A>B,质量评定时应使用B
(7).存放时间超过3个月时,应对梁、板的上拱度值进行检测,当上拱度值过大将会严重影响后续桥面铺装施工或梁、板混凝土产生严重开裂时,则不得使用。
当构件多层叠放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计规定的支点处,上下层垫木应在同一条竖直线上;叠放的高度宜按构件强度、台座地基的承载力、垫木强度及叠放的稳定性等经计算确定,大型构件以2层为宜,应不超过3层,小型构件宜为6-10层。
