案例题 施工单位承建了某双线五跨变截面预应力混凝土连续刚结构桥梁,桥长612m,跨径布置为81m+3×150m+81m、主桥基础均采用钻孔灌注桩,柱墩墩身为薄壁单室空心墩,墩身最大高度60m,主桥0号、1号块采用单箱单室结构,顶板宽12m,翼板宽3m,主桥为处河道宽550m,水深0.8~4m,河床主要为砂土和砂砾。
施工中发生如下事件:

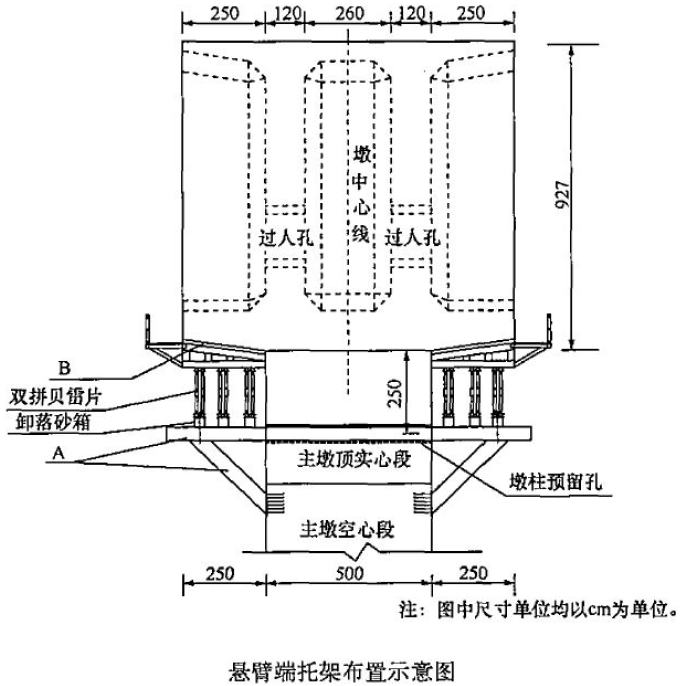

事件一:根据本桥的地址、地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法。其中0号、1号块采用托架法施工,悬臂端托架布置示意图如下。

事件二:项目部编制了该桥悬臂浇筑专项施工方案,主要内容:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、C和D。专项施工方案编制完成后,由项目总工签字后实施。
事件三:0号、1号块混凝土施工拟采用两次浇筑的方案:第一次浇筑高度5.27m,主要工艺流程:托架及平台拼装→安装底模及外侧模→E→安装底板、腹板、模隔板钢筋→安装竖向预应力管道及预应力筋、埋设预埋件→F→浇筑混凝土→养护;第二次浇筑高度4m,主要工艺流程为:G→内侧模加高→安装内支架及顶板、翼板模板→H→安装纵向预应力管道→安装横向预应力管道及预应力筋、埋设各种预埋件→浇筑混凝土→养护。
事件四:施工单位采用墩侧塔吊运输小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌和、混凝土罐车运输、输送泵泵送混凝土入模浇灌。
事件五:施工单位最终按照先边跨再中跨的原则对中跨按照如下工序进行了合龙,①普通钢筋及预应力管道安装
②设置平衡重③浇筑合龙段混凝土④合龙锁定⑤预应力施工⑥拆除模板及吊架。⑦吊架及模板安装。
(1)说明图中A和B的名称。
(2)根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由。
(3)事件二中C、D的内容是什么?专项施工方案审批流程是否正确?如有错误则改正。
(4)指出事件三中工艺流程E、F、G、H的名称。
(5)事件四中施工单位采用的施工机械设备哪些属于特种设备?特种设备持证要求有哪些?
(6)改正合龙施工中错误的工序流程。

正确答案
(1)A是悬臂端托架,B是悬臂端底模板。
(2)不需要采取临时固结措施。因为本桥结构为连续刚构,结构本身具有一定的抗弯能力。
(3)C是方案设计图,D是方案计算书。专项施工方案审批流程错误。改正如下:专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章,并且需要经过专家论证通过后方可实施。
(4)E是预压,F是安装内侧模,G是处理施工缝,H是绑扎顶板、翼板钢筋。
(5)塔吊和施工电梯属于特种设备。特种设备持证有以下要求:设备的出厂合格证、检验合格证、使用地报检合格证、操作人员特殊工种证。
(6)⑦②①④③⑤⑥
查看解析

相关试题

单选
高速公路、一级公路的基层或上基层宜选用( )混合料。
A 悬浮密实型 B 均匀密实型 C 骨架密实型 D 骨架空隙型
查看
单选
关于公路桥梁和隧道工程安全风险评估相关要求的说法,错误的是( )。
A 施工环境复杂、施工工艺复杂的桥梁工程应进行施工风险评估 B 多跨或跨径大于40m的石拱桥应进行施工风险评估 C 跨径800m的悬索桥必须进行施工风险评估 D 墩高或净空大于100m的桥梁工程应进行施工风险评估
查看
单选
下列关于岩爆地段施工特点的说法错误的是( )。
A 以超前探孔为主,辅以地震波法、电磁波法、钻速测试等手段进行岩爆预报 B 施工时控制循环进尺,一般情况下,每循环进尺宜控制在2.0~2.5m C 轻微岩爆地段开挖可正常掘进,可直接在开挖面上洒水 D 隧道施工中,一旦发生岩爆,应停机待避,待安全后进行工作面的观察记录
查看
单选
下列关于厂拌热再生法说法正确的是( )。
A 厂拌热再生技术利用旧沥青回收料一般不小于50% B 再生后的沥青混合料可用来铺筑各种等级的沥青路面 C 新集料和新沥青掺入量较小 D 厂拌热再生工艺再生工艺不易控制
查看
单选
下列关于土围堰的填筑施工的说法,不正确的是( )。
A 堰顶面的高程应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m B 土围堰适用于水深 1.5m 以内,流速 0.5m/s 以内,河床土质渗水性较小且满足泄洪要求的情况 C 筑堰材料宜采用黏性土或砂夹黏土 D 填筑应自下游开始至上游合龙
查看
单选
路肩式挡土墙路基拼接时,上部支挡结构物应予拆除,宜拆除至( )以下。
A 路槽底面 B 路床底面 C 设计标高 D 设计水位
查看
单选
关于高性能混凝土使用减水剂性能的要求,错误的是( )。
A 减水率低 B 坍落度损失小 C 能明显改善混凝土耐久性 D 与水泥的相容性好
查看
单选
下列关于急流槽施工说法错误的是( )。
A 基础应嵌入稳固的基面内,底面应按设计要求砌筑抗滑平台或凸榫 B 对超挖、局部坑洞,应采用相同材料与急流槽同时施工 C 急流槽应分节砌筑,分节长度宜为5~10m,接头处应采用防水材料填缝 D 混凝土预制块急流槽,分节长度宜为5~10m,接头应采用榫接
查看
单选
下列关于后张法张拉的说法,错误的是( )。
A 对钢束长度小于20m的直线预应力筋可在一端张拉 B 对曲线预应力筋或钢束长度等于20m的预应力筋,应采用一端张拉 C 当同一截面中有多束一端张拉的预应力筋时,张拉端宜分别交错设置在结构或构件的两端 D 预应力筋采用两端张拉时,宜两端同时张拉
查看
单选
就地浇筑梁、板的实测项目中属于关键项目的是( )。
A 长度 B 混凝土强度 C 横坡 D 平整度
查看
