案例题 某施工单位承接了一段长 30.8km 的双向两车道新建二级公路 D 合同段路基、路面施工,路基宽8.5m,路面宽
分析

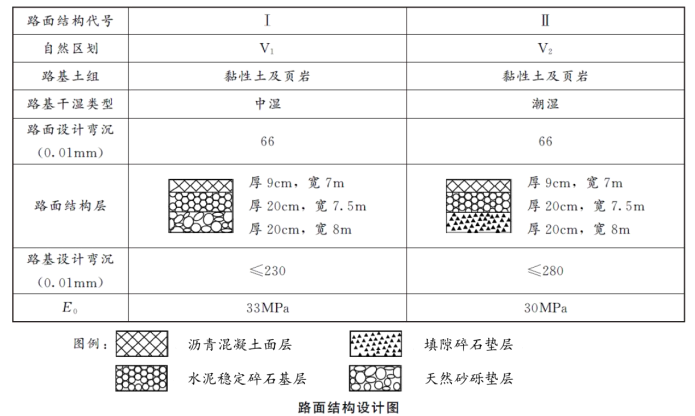

案例题 某施工单位承接了一段长 30.8km 的双向两车道新建二级公路 D 合同段路基、路面施工,路基宽8.5m,路面宽 7.0m,路面结构设计图如下:

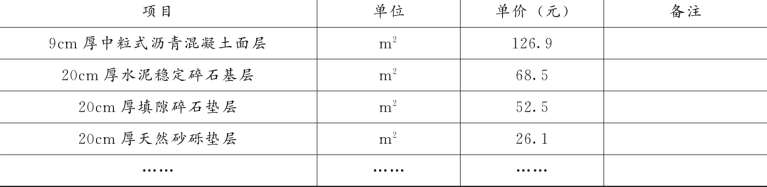

该工程采用清单计价,施工合同中的清单单价如下表:
施工过程中发生了以下三个事件:
事件一:施工单位使用湿法施工填隙碎石垫层,在准备好下承层后,按下列工艺流程组织施工:施工放样→摊铺粗碎石→初压→撒布填隙料→复压→再次撒布填隙料→再次碾压→局部补撒填隙料、振动压实填满空隙→步骤 A→碾压滚浆→步骤 B。
事件二:K5+500~K6+300 路段,设计图为“中湿”类型路基,原设计采用Ⅰ型路面结构,施工单位现场复核后,确定该路段属于“潮湿”类型路基,监理单位现场确认并书面同意按Ⅱ型路面结构进行施工。
事件三:施工单位进场后设立了工地试验室,配电系统实行分级配电;设置总配电箱(代号 A),以下依次设置分配电箱(代号 B)和开关箱(代号 C),开关箱以下是用电设备(代号 D)。动力配电箱与照明配电箱分别设置。配电箱与开关箱装设在通风、干燥及常温场所,每台用电设备实行“一机一闸”制。
【问题】
1.写出图中 E0的中文名称。
2.写出事件一中步骤 A 和步骤 B 所对应的工艺流程名称。
3.写出事件一中施工工艺流程中“碾压滚浆”结束的判断依据。
4.计算事件二的变更增加费用。
5.用代号写出事件三中配电系统与用电设备在使用过程中的送电、断电顺序。
正确答案
1.E0:路基弹性模量(或路基回弹模量)。
2.步骤 A 是洒水饱和,步骤 B 是干燥(或晾干、晒干)。
3.碾压滚浆应一直进行到填隙料和水形成粉浆,粉浆应填塞全部空隙,并在压路机前形成微波纹状为止。
4.8×800×(52.5-26.1)=168960 元
5.送电顺序:A→B→C→D。断电顺序:D→C→B→A。
