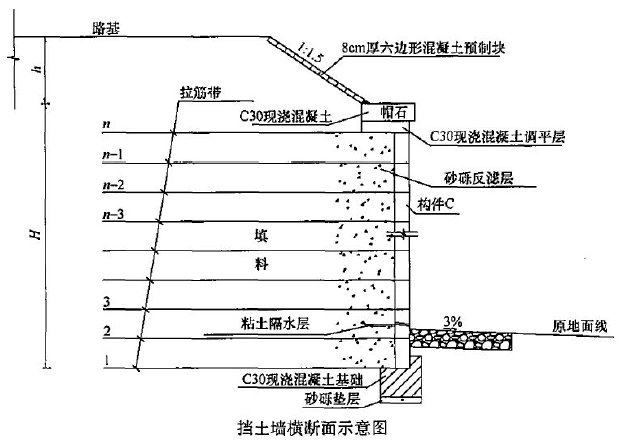

(1)按照挡土墙设置的位置划分,该挡土墙为路堤墙。按照挡土墙的结构型式划分,该挡土墙为加筋土挡土墙。
(2)工序A是基槽(坑)开挖;工序B是筋带铺设;构件C是墙面板。
必须交叉进行的工序有:
墙面板安装(或构件C安装)、筋带铺设(或工序B)、填料填筑与压实。
(3)墙面板安设应根据高度和填料情况设置适当的仰斜,斜度宜为1∶0.05~1∶0.02,安设好的面板不得外倾。
(4)技术交底的方式不正确。项目经理部的施工技术交底工作应由项目总工程师组织和主持实施;现场技术员负责向班组作业人员交底。
(5)(1)错误。进场时除了查看出厂质量证明书外,还应查看出厂试验报告,并且还应取样进行技术指标测定。
(2)错误。聚丙烯土工带的下料长度一般为2倍设计长度加上穿孔所需长度。
(3)错误。在采用靠近墙面板1m范围内,应使用小型机具夯实或人工夯实,不得使用重型压实机械压实。
(4)错误。填料摊铺、碾压应从拉筋中部开始平行于墙面碾压,先向拉筋尾部逐步进行,然后再向墙面方向进行。
