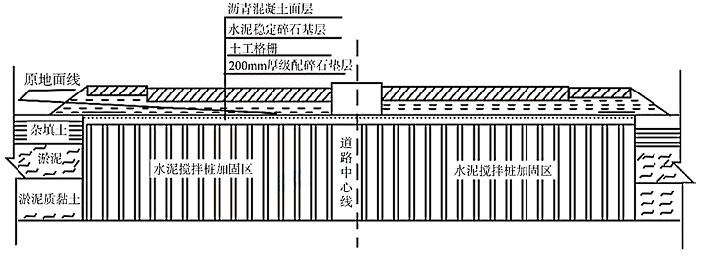

案例题 某公司承接一项高速公路工程,全长1.8km,勘察报告显示K0+680~K0+920为暗塘,其他路段为杂填土且地下水丰富,设计单位对暗塘段采用水泥土搅拌桩方式进行处理,杂填土段采用改良土换填的方式进行处理。全路段土路基与基层之间设置一层200mm厚级配碎石垫层,部分路段垫层顶面铺设一层土工格栅,K0+680、K0+920处地基处理横断面示意如图1所示。

图1 路面结构示意图
项目部确定水泥掺量等各项施工参数后进行水泥搅拌桩施工,水泥采用强度32.5级的火山灰硅酸盐水泥。加固土桩施工前进行了成桩试验,桩数4根,取得满足设计喷入量的各种技术参数,包括钻进速度、提升速度等。
垫层验收完成,项目部铺设固定土工格栅和摊铺水泥稳定碎石基层采用胶轮压路机初压,然后采用凸块碾压路机进行了碾压,养护3天后进行下一道工序施工。

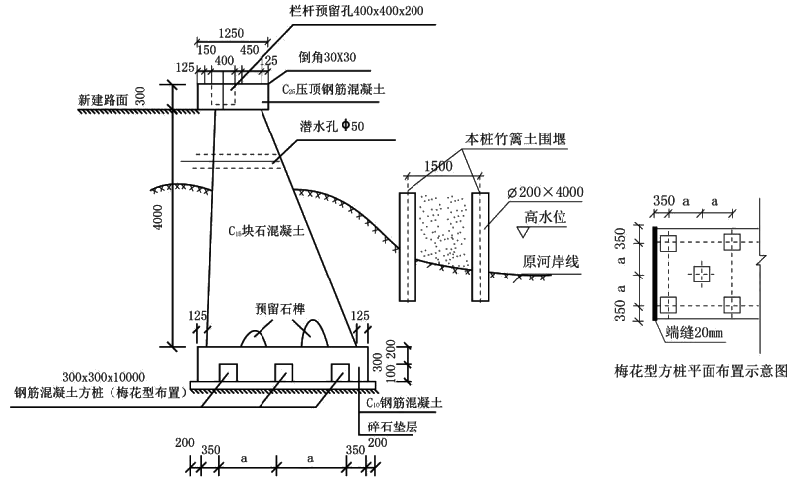

其中一段景观挡土墙长为50m,连接既有景观挡土墙。该项目平均分5个施工段施工,端缝为20mm,第一施工段临河侧需沉6根基础方桩,基础方桩按“梅花型”布置(如图3示)。围堰与沉桩工程同时开工,依次再进行挡土墙施工,最后完成新建路面施工与栏杆安装。

图2 挡土墙断面示意图
项目部根据方案使用柴油锤沉桩,遭附近居民投诉,监理随即叫停,要求更换沉桩方式,完成后,进行挡土墙施工。
(1)土工格栅应设置在哪些路段的垫层顶面?说明其作用。
(2)水泥搅拌桩施工中有哪些不正确的地方,并改正。通过实验取得的技术参数还有哪些?
(3)改正水泥稳定碎石基层施工中的错误之处。
(4)根据图2所示,该挡土墙结构形式属哪种类型?端缝包括哪些类型?墙身上潜水孔有何作用?墙背填料宜选择何种填料?
(5)监理叫停施工是否合理?柴油沉桩有哪些原因会影响居民?可以更换哪种沉桩方式?

正确答案
(1)土工格栅应设在杂填土路段的垫层顶面,具有增加了路堤的稳定性,有效防止滑移、塌方、沉陷等现象的发生;使其上部施加的荷载能均匀分布在地层中。同时还有提高地基承载能力,预防或减少不均匀下沉的作用。
(2)水泥采用强度32.5级的火山灰硅酸盐水泥”不正确,应改为“水泥采用强度42.5级的普通硅酸盐水泥”。
“加固土桩施工前进行了成桩试验,桩数4根”不正确,应改为“实验桩数宜不少于5根”。
通过实验取得的技术参数还有:搅拌速度、喷气压力、单位时间喷入量等。
(3)采用胶轮压路机初压时,应采用25t以上的重胶轮压路机稳压1-2遍,错轮不超过1/3的轮迹带宽度,再采用重型振动压路机碾压密实,最后采用双钢轮压路机碾压,消除轮迹。
(4)该挡土墙属于重力式挡土墙。
端缝包括沉降缝、伸缩缝。 潜水孔用于排除墙后土中的地下水,减少挡土墙承受的水土压力。
墙背填料宜采用砂性土、卵石土、砾石土或块石土等透水性好、抗剪高的材料。
(5)合理。原因:打桩噪音大(连续施工,噪音污染严重)、振动大、污染空气。由于地基多为软土,可以更换为静力压桩。
查看解析

相关试题

单选
关于滑模摊铺机前方布料的说法中,不正确的是( )。
A 卸料、布料速度与摊铺速度协调一致,不得局部或全断面缺料 B 发生缺料时应立即停止摊铺 C 采用布料机布料时,布料机和滑模摊铺机之间的施工距离宜为 5~lOm,现场蒸发率较大时,宜采用较大值 D 传力杆以下的混凝土宜在摊铺前采用手持振捣棒振实
查看
单选
关于滑模摊铺机摊铺水泥混凝土面层施工的说法,错误的是( )。
A 振捣棒下缘位置应位于挤压板最低点以下 B 摊铺过程中,间断时间应不大于混凝土的初凝时间 C 滑模摊铺机起步时,应先开启振捣棒 D 根据拌合物稠度大小,调整摊铺的振捣频率或速度等措施,保证摊铺的质量
查看
单选
( )是报价的基础和前提,也是招标人评标时要考虑的重要因素之一。
A 施工方案 B 复核工程量 C 施工单位合理的利润 D 合理的投标策略
查看
单选
混合料摊铺前,应对下承层进行处理,下列说法错误的是( )。
A 下承层为路基时,碾压过程中,发现表层松散时,宜适当洒水 B 发现“弹簧”现象时,宜采用挖开晾晒、换土、掺石灰或水泥等措施处理 C 下承层为石灰稳定碎石底基层时,应检测弯沉值 D 对搓板和辙槽应刮除;对松散应耙松洒水并重新碾压,达到平整密实
查看
单选
以下关于便桥建设要求说法错误的是( )。
A 便桥结构按照实际情况专门设计,同时应满足排洪要求 B 便桥高度不低于上年最高洪水位 C 当河窄、水浅时可选用易于拆散、组建的浮桥 D 墩架式梁桥基础常采用混凝土基础和钢桩基础
查看
单选
下列关于沥青混凝土路面特点说法错误的是( )。
A 采用相当数量的矿粉 B 会产生规则的横向裂缝 C 路面较易保持粗糙 D 适用于各级公路面层
查看
单选
下列属于浆砌挡土墙实测项目的是( )。
A 砂浆强度、中线位置、顶面高程、边坡坡度和平顺度 B 顶面坡度、断面尺寸、底面高程、表面平整度 C 顶面高程、断面尺寸、基底强度、表面平整度 D 砂浆强度、顶面高程、断面尺寸、墙面坡度
查看
单选
桥梁预应力混凝土梁存放时间超3个月,应对梁进行检测的项目是( )。
A 混凝土强度 B 应变 C 应力 D 上拱度
查看
单选
下列关于高程控制测量中水准点复测与加密规定的说法,错误的是( )。
A 同一建设项目应采用同一高程系统 B 沿路线每500m宜有一个水准点,高速公路、一级公路宜加密,每200m有一个水准点 C 在结构物附近、高填深挖路段、工程量集中及地形复杂路段,宜增设水准点 D 水准点应进行不定期检查和定期复测,复测周期应不超过1年
查看
单选
用于沥青混合料的配合比设计及沥青路面施工质量检验的试验是( )。
A 密度试验 B 马歇尔稳定度试验 C 强度试验 D 铺砂法试验
查看
