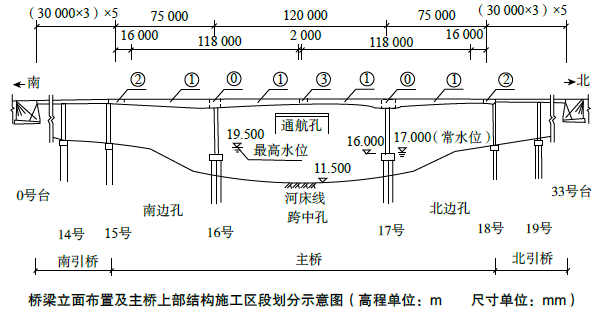

案例题 某施工单位承接了一座主桥为75m+120m+75m预应力混凝土连续刚构桥,南、北引桥的上部结构均采用等截面预应力混凝土连续箱梁,跨径组合为(30m×3)×5;下部结构墩柱基础采用混凝土钻孔灌注桩,重力式U型桥台;河床地质自上而下为厚3m淤泥质黏土层、厚5m砂土层、厚2m砂层、厚6m卵砾石层等;河道最高水位(含浪高)高程为19.5m,水流流速为1.8m/s。桥梁立面布置如下所示:

施工过程中发生了如下事件:
事件一:根据本桥的地质、地形和水文情况,施工单位在施工时将主桥上部结构划分成0、①、②、③等施工区段。
事件二:施工单位在施工组织设计中,制订的连续钢构桥悬臂浇筑施工流程为:0号块支架搭设、预压→O号块混凝土浇筑→O号块预应力钢束张拉→组拼挂篮→A→对称悬臂浇筑l号块→1号块预应力钢束张拉→挂篮分离,前移就位→悬臂浇筑2号块(下一块段施工)→B→中跨合龙。
事件三:上部结构悬臂浇筑施工中,施工单位采用如下做法:
(1)悬臂梁段应全断面一次浇筑完成,并应从已浇梁段向悬臂端浇筑。
(2)悬臂浇筑的施工过程控制宜遵循变形和内力双控的原则,且宜以内力控制为主。
(3)对连续刚构两端的悬臂梁段采用施加水平推力的方式调整梁体的内力时,千斤顶的施力应对称、均衡。
(4)合龙口两侧设置的压载水箱在合龙段混凝土全部浇筑完成后卸载。
事件四:第一年计划完成施工产值2.2亿元,为保证安全生产,设置了安全生产管理机构,并配备了3名专职安全生产管理人员。项目经理部为了保证钻孔桩质量,设置了钻孔桩质量控制关键点:(1)桩位坐标与垂直度控制;(2)护筒内水头高度;(3)桩顶、桩底标高的控制;(4)钢筋笼接头质量;(5)导管接头质量检查与水下混凝土的灌注质量。
【问题】
1.列式计算该桥多孔跨径总长,根据计算结果指出该桥所属的桥梁分类。
2.事件一中,分别写出施工区段0、①、②最适宜的施工方法,并指出施工区段③的施工时间应选择什么时候进行?
3.写出事件二中工序A、B的名称。
4.逐条判断事件三中的做法是否正确?若不正确写出正确做法。
5.补充事件四中钻孔桩的质量控制关键点。
6.本项目配备的专职安全管理人员数量是否符合《公路水运工程安全生产监督管理办法》的规定?说明理由。

正确答案
1.多孔跨径总长为:75+120+75+30×3×5×2=1170m;该桥为特大桥。
2.施工区段0:扇形托架法;施工区段①:挂篮法(悬臂浇筑);施工区段②:支架法。
施工区段③在一天中气温最低且稳定的时段内浇筑。
3.A:挂篮预压,B:边跨合龙。
4.(1)不正确。
正确做法:悬臂梁段应全断面一次浇筑完成,并应从悬臂端开始,向已完成梁段推进分层浇筑。
(2)不正确。
正确做法:悬臂浇筑的施工过程控制宜遵循变形和内力双控的原则,且宜以变形控制为主。
(3)正确。
(4)不正确。
正确做法:合龙口两侧设置的压载水箱在浇筑合龙段混凝土时同步卸载。
5.护筒埋深、泥浆指标控制、孔径的控制、清孔质量。
6.不符合《公路水运工程安全生产监督管理办法》的规定。
理由:按照年度施工产值配备专职安全生产管理人员,2亿元以上的不少于5名,且按专业配备。
查看解析

相关试题

单选
关于滑模摊铺机前方布料的说法中,不正确的是( )。
A 卸料、布料速度与摊铺速度协调一致,不得局部或全断面缺料 B 发生缺料时应立即停止摊铺 C 采用布料机布料时,布料机和滑模摊铺机之间的施工距离宜为 5~lOm,现场蒸发率较大时,宜采用较大值 D 传力杆以下的混凝土宜在摊铺前采用手持振捣棒振实
查看
单选
关于滑模摊铺机摊铺水泥混凝土面层施工的说法,错误的是( )。
A 振捣棒下缘位置应位于挤压板最低点以下 B 摊铺过程中,间断时间应不大于混凝土的初凝时间 C 滑模摊铺机起步时,应先开启振捣棒 D 根据拌合物稠度大小,调整摊铺的振捣频率或速度等措施,保证摊铺的质量
查看
单选
( )是报价的基础和前提,也是招标人评标时要考虑的重要因素之一。
A 施工方案 B 复核工程量 C 施工单位合理的利润 D 合理的投标策略
查看
单选
混合料摊铺前,应对下承层进行处理,下列说法错误的是( )。
A 下承层为路基时,碾压过程中,发现表层松散时,宜适当洒水 B 发现“弹簧”现象时,宜采用挖开晾晒、换土、掺石灰或水泥等措施处理 C 下承层为石灰稳定碎石底基层时,应检测弯沉值 D 对搓板和辙槽应刮除;对松散应耙松洒水并重新碾压,达到平整密实
查看
单选
以下关于便桥建设要求说法错误的是( )。
A 便桥结构按照实际情况专门设计,同时应满足排洪要求 B 便桥高度不低于上年最高洪水位 C 当河窄、水浅时可选用易于拆散、组建的浮桥 D 墩架式梁桥基础常采用混凝土基础和钢桩基础
查看
单选
下列关于沥青混凝土路面特点说法错误的是( )。
A 采用相当数量的矿粉 B 会产生规则的横向裂缝 C 路面较易保持粗糙 D 适用于各级公路面层
查看
单选
下列属于浆砌挡土墙实测项目的是( )。
A 砂浆强度、中线位置、顶面高程、边坡坡度和平顺度 B 顶面坡度、断面尺寸、底面高程、表面平整度 C 顶面高程、断面尺寸、基底强度、表面平整度 D 砂浆强度、顶面高程、断面尺寸、墙面坡度
查看
单选
桥梁预应力混凝土梁存放时间超3个月,应对梁进行检测的项目是( )。
A 混凝土强度 B 应变 C 应力 D 上拱度
查看
单选
下列关于高程控制测量中水准点复测与加密规定的说法,错误的是( )。
A 同一建设项目应采用同一高程系统 B 沿路线每500m宜有一个水准点,高速公路、一级公路宜加密,每200m有一个水准点 C 在结构物附近、高填深挖路段、工程量集中及地形复杂路段,宜增设水准点 D 水准点应进行不定期检查和定期复测,复测周期应不超过1年
查看
单选
用于沥青混合料的配合比设计及沥青路面施工质量检验的试验是( )。
A 密度试验 B 马歇尔稳定度试验 C 强度试验 D 铺砂法试验
查看
