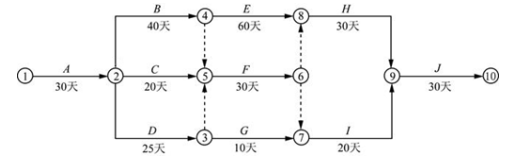

1.该网络的计划工期190天。工作D的最迟结束时间是第100天,关键线路A→B→E→H→J。
2.变更属于较大设计变更。变更应由省级交通运输主管部门负责审批;砂井成孔的方法:水冲成孔法、套管法、螺旋钻孔法。
3.甲乙两公司做法不正确。
理由:甲公司安全管理员不得兼任乙公司安全管理人员,乙公司应有自己的专职安全管理人员。
4.F工作的总时差30天,可向业主提出5天的索赔工期。
5.丙公司的做法不正确。
理由:丙公司只是乙公司的劳务合作单位而非分包人,劳务合作企业以分包人名义申请业绩证明的,承包人与业主不得出具。
