分析

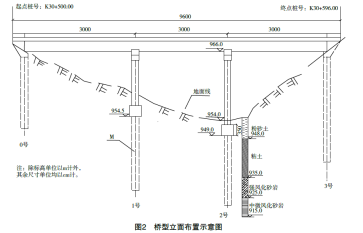

案例题 某施工单位承建了一段二级公路,其中1号桥梁起讫桩号为K30+500~K30+596,桥型立面布置示意图如图2所示,该桥为单向双室现浇预应力混凝土连续箱梁,下部结构为浇灌式桥墩,轻型桥台,桥梁纵坡为1%,2号墩承台尺寸为8×3.6×3.5m(横桥向×纵桥向×高)。地下水位高程为953.0m,上部结构采用满堂式支架现浇施工。

施工中发生以下事件:
事件一:2号墩地下水位较高,根据2号墩处地质资料,其承台基坑开挖时采取坑壁加固措施。
事件二:“1号桥薄壁墩专项施工方案”中,确定了施工质量控制关键点:(1)……;(2)……;(3)……;(4)……;(5)墩顶支座预埋件位置、数量控制;(6)墩身与承台连接处混凝土裂缝控制;(7)墩身实心段混凝土裂缝控制。
事件三:按照《公路工程施工安全技术规范》要求,项目部编制了“1号桥现浇专项施工方案”。专项施工方案中支架现浇施工工艺流程主要包括:地基处理→A→模板系统安装→B→钢筋、预应力钢筋安装→C→混凝土浇筑→混凝土养护→预应力筋张拉→落梁、模板支架拆除。
事件四:项目部编制的“1号桥现浇梁专项施工方案”,经项目总工程师审核,总监理工程师审查后,即开始实施。
【问题】
1.写出图2中构造物M的名称。
2.事件一中,2号墩承台施工宜采用哪两种坑壁支护方式?
3.写出事件二中薄壁墩施工质量控制关键点(1)、(2)、(3)、(4)的内容。
4.写出事件三中工序A、B、C的名称。
5.事件四种,专项施工方案的审批程序是否正确?若不正确写出正确的审批程序。

正确答案
1.M-桩基础。
2.宜采用的坑壁支护方式:锁口钢板桩或锁口钢管桩围堰。
3.(1)墩身锚固钢筋预埋质量控制。
(2)墩身平面位置控制。
(3)墩身垂直度控制。
(4)模板接缝错台控制。
4.A-支架搭设。B-支架加载预压。C-内模安装。
5.不正确。
正确做法专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章, 并由总监理工程师审查签字、加盖执业印章后方可实施。对于超过一定规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案进行论证。
查看解析

相关试题

单选
填石路堤采用分层强夯施工,每一分层连续挤密式夯击,夯后形成的夯坑,应采用( )填补。
A 碎石土 B 级配碎石 C 同类型石质 D 黏土
查看
单选
关于填隙碎石施工时,应符合规定的说法中,正确的是( )。
A 碾压后基层的固体体积率宜不小于95% B 宜采用振动压路机碾压,碾压后,表面集料间的空隙应填满,但表面不应看得见集料 C 填隙碎石层上为薄沥青面层时,宜使骨料的棱角外露3~5mm D 填隙碎石基层碾压完成后即可开放交通
查看
单选
关于移动模架施工要点说法错误的是( )。
A 首孔梁的混凝土在顺桥向宜从桥台(或过渡墩)开始向悬臂端进行浇筑 B 中间孔宜从悬臂端开始向已浇梁段推进浇筑 C 内模中的侧向模板应在混凝土抗压强度达到2.5MPa后,方可拆除 D 顶面模板应在混凝土抗压强度达到设计强度的80%后,方可拆除
查看
单选
下列不属于通用板块的是( )。
A 基础 B 安全 C 装备 D 绿色
查看
单选
软土地区路堤施工期间,路堤中心线地面沉降速率 24h 应不大于( )。
A 5mm B 5~10mm C 10mm D 10~15mm
查看
单选
无机结合料稳定材料组成设计中施工参数确定的内容包括( )。
A 选择级配范围 B 确定混合料最佳含水率 C 确定施工最大干密度 D 确定混合料的最大干密度
查看
单选
根据地基表层碾压处理压实度控制标准,二级公路一般土质的压实度应不小于( )。
A 85% B 90% C 93% D 95%
查看
单选
在路拌法水泥稳定土基层施工中,主要工艺流程有:①准备下承层;②洒水、闷料;③拌和;④摆放和摊铺无机结合料;⑤施工放样;⑥备料、摊铺土。下列排序正确的是( )。
A ⑤①⑥②④③ B ⑤①⑥④②③ C ①⑤⑥④②③ D ①⑤⑥②④③
查看
单选
( )适用于破损较严重路面(如出现大面积坑槽)的维修翻新和旧路升级改造的施工,修复后形成与新建道路性能完全相同的全新路面。
A 重铺再生法 B 现场冷再生 C 整形再生法 D 复拌再生法
查看
单选
下列关于透层施工技术的说法,错误的是( )。
A 基层上设置下封层时,透层油不宜省略 B 洒布透层油后,紧跟着铺筑沥青层 C 大风或将降雨,气温低于10℃时不得喷洒透层油 D 用于半刚性基层的透层油宜紧接在基层限压成型后表面稍变干燥、但尚未硬化的情况下喷洒
查看
