分析

案例题 某双向四车道高速公路山岭隧道,地质岩性为板岩,岩体节理较发育,地下水不发育。
施工中采用的开挖方法:III级围岩采用全断面法:IV级围岩采用二台阶法:V级围岩采用环
形开挖留核心土法,其施工工序示意图如图2所示。支护采用复合式衬砌。隧道穿越区域存在煤系地层,其起讫桩号K18+427~K18+440。根据设计文件。该隧道绝对瓦斯涌出量最大值为1 .5m3/min。

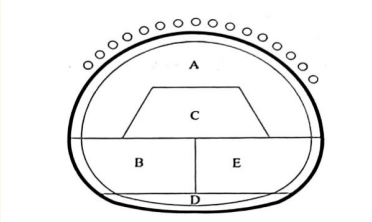

图2 环形开挖留核心土法施工工序示意图
注:A-环形导坑开挖; B-下台阶左侧开挖;
C-上部核心土开挖;D-仰拱开挖;E-下台阶右侧开挖

施工过程中发生以下事件:
事件一:穿越煤系地层时,地质超前预报单位对隧道实施地质超前预报时,以地质调查
法为基础,以M预报方法为主,结合物探法进行预报。每次预报长度为50m。
事件二:当隧道施工到K18+430时,测得掌子面回风流附近瓦斯浓度为0.45%,实测最大
风速为0.25m/s。项目部的做法如下:
①爆破作业中,采用煤矿许用的炸药和煤矿许用的电雷管,并进行反向装药。
②爆破网路采用串并联连接方式。
③钻孔、装药时,采取了不间断通风。
④通风机设置了两路专用电源,并装设了风电闭锁装置。
事件三:施工企业在对项目专项安全检查时,发现以下安全生产事故隐患:
①隧道内装载机未安装倒车影像装置。
②仰拱未及时封闭成环。
③初期支护连续2榀拱架双侧拱脚同时悬空。
【问题】
1 .写出事件一中M预报方法的名称。按照地质超前预报长度划分,该隧道地质超前预报属于哪一类?
2.根据图2,写出环形开挖留核心土法的正确开挖顺序(写出代号即可,如ABC……)。写出D工序的紧后工序。
3.根据背景资料,该隧道为哪类瓦斯隧道?逐条判断事件二中项目部的做法是否正确,若不正确写出正确做法。
4.写出事件三中的重大事故隐患(写出编号即可,如①……),并写出其易引发的事故类型。判断事件三中专项安全检查的费用是否在安全生产费用中列支。

正确答案
1、M 为超前钻探法;隧道地质超前预报属于中距离预报。
2、开挖顺序:ACBED 或 ACEBD
D工序的紧后工序为仰拱初期支护。
3、属于高瓦斯隧道。
(2)①不正确。
正确做法:爆破作业中必须采用煤矿许用炸药和煤矿许用电雷管,严禁反向装药。
②不正确。
正确做法:爆破网络必须采用串联连接方式,不得并联或串并联。
③正确。
④不正确。
正确做法:通风机设置两路专用电源,并应装设风电闭锁装置和甲烷电闭锁设施。
4、(1)重大事故隐患为②③
(2)易引发的事故类型为坍塌;
查看解析

相关试题

单选
以下属于骨架植物防护的是( )。
A 三维植物网 B 干砌片石护坡 C 水泥混凝土空心块护坡 D 客土喷播
查看
单选
下列文件中,除项目支用合同条款另有约定外,解释合同文件优先级最高的是( )。
A 中标通知书 B 合同协议书 C 通用合同条款 D 公路专用合同条款
查看
单选
在水泥混凝土路面中,广泛采用的工程质量最高、施工速度最快、装备最现代化的( )。
A 小型机具 B 三辊轴机组 C 滑模摊铺机 D 碾压混凝土
查看
单选
在土方路堑施工,最为常见的作业方式是以( )与运输车辆配合开挖。
A 推土机 B 挖掘机 C 铲运机 D 装载机
查看
单选
开工前总承包单位向监理汇报总工作进度计划,还需要( )的进度计划。
A 关键工程 B 重要工程 C 临时工程 D 危大工程
查看
单选
后张法低松弛力筋采用夹片式锚具时的张拉程序是( )。
A 0→初应力→ 1.05σoon(持荷5min)→σoon(锚固) B 0→初应力→ σoon(持荷5min 锚固) C 0→初应力→ 1.05σoon(持荷5min)→0→σoon(锚固) D 0→初应力→σoon(持荷5min)→0→σoon(锚固)
查看
单选
滑坡地段路基采用抗滑桩与挡土墙共同支挡时,应( )。
A 先做挡土墙后做抗滑桩 B 先做抗滑桩后做挡土墙 C 同时施做抗滑桩和挡土墙 D 交叉施做抗滑桩和挡土墙
查看
单选
下列路面结构,属柔性基层的是( )。
A 水泥稳定碎石基层 B 乳化沥青碎石混合料基层 C 石灰稳定土基层 D 二灰稳定土基层
查看
单选
关于钢围堰的说法,正确的是( )。
A 钢围堰在灌注封底混凝土之前,应将桩身和堰壁上附着的泥浆冲洗干净 B 围堰的结构尺寸、顶面高程应根据承台的结构尺寸、顶面高程确定 C 对围堰结构进行计算时,只考虑施工荷载及结构重力、水流压力、浮力、土压力等荷载 D 钢围堰的混凝土封底厚度应符合设计规定,一般不小于2
查看
单选
下列隧道洞门形式中,属于明洞式的是( )
A 削竹式洞门 B 端墙式洞门 C 翼墙式洞门 D 台阶式洞门
查看
