案例题 某公司承建一座城市桥梁工程。该桥跨越山区季节性流水沟谷,上部结构为三跨式钢筋混凝土结构,重力式U型桥台,基础均采用扩大基础;桥面铺装自下而上为厚8cm钢筋混凝土整平层+防水层+粘层+厚7cm沥青混凝土面层;桥面设计高程为99.630m。桥梁立面布置如图5所示:



项目部编制的施工方案有如下内容:
(1)根据该桥结构特点,施工时,在墩柱与上部结构衔接处(即梁底曲面变弯处)设置施工缝。
(2)上部结构采用碗扣式钢管满堂支架施工方案。根据现场地形特点及施工便道布置情况,采用杂土对沟谷一次性进行回填,回填后经整平碾压,场地高程为90.180m,并在其上进行支架搭设施工,支架立柱放置于20cm*20cm楞木上。支架搭设完成后采用土袋进行堆载预压。
支架搭设完成后,项目部立即按施工方案要求的预压荷载对支架采用土袋进行堆载预压,期间遇较长时间大雨,场地积水。项目部对支架预压情况进行连续监测,数据显示各点的沉降量均超过规范规定,导致预压失败。此后,项目部采取了相应整改措施,并严格按规范规定重新开展支架施工与预压工作。
问题:

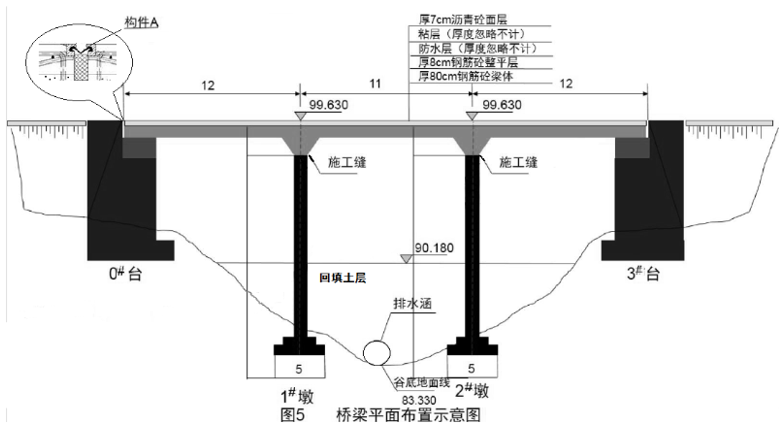

1.写出图5中构件A的名称。
2.根据图5判断,按桥梁结构特点,该桥梁属于哪种类型简述该类型桥梁的主要受力特点。
3.施工方案(1)中,在浇筑桥梁上部结构时,施工缝应如何处理
4.根据施工方案(2),列式计算桥梁上部结构施工图应搭设满堂支架的最大高度;根据计算结果,该支架施工方案是否需要组织专家论证说明理由
5.试分析项目部支架预压失败的可能原因项目部应采取哪些措施才能顺利的使支架预压成功

正确答案

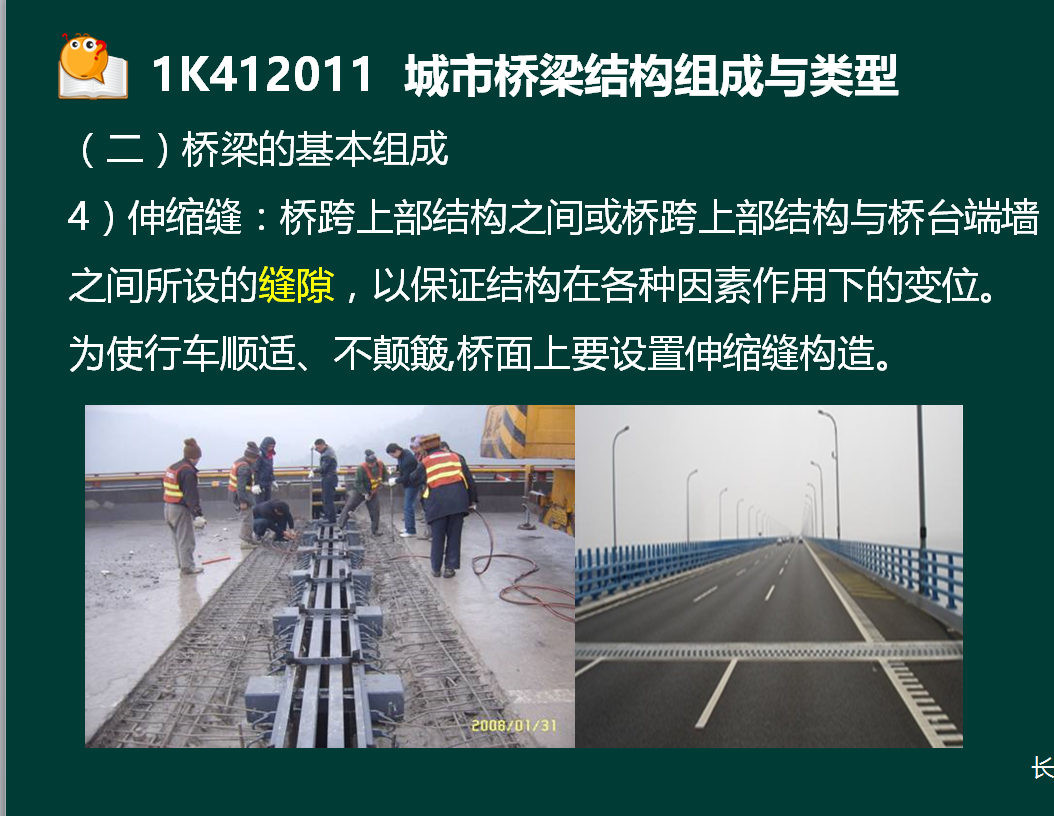

1.伸缩缝

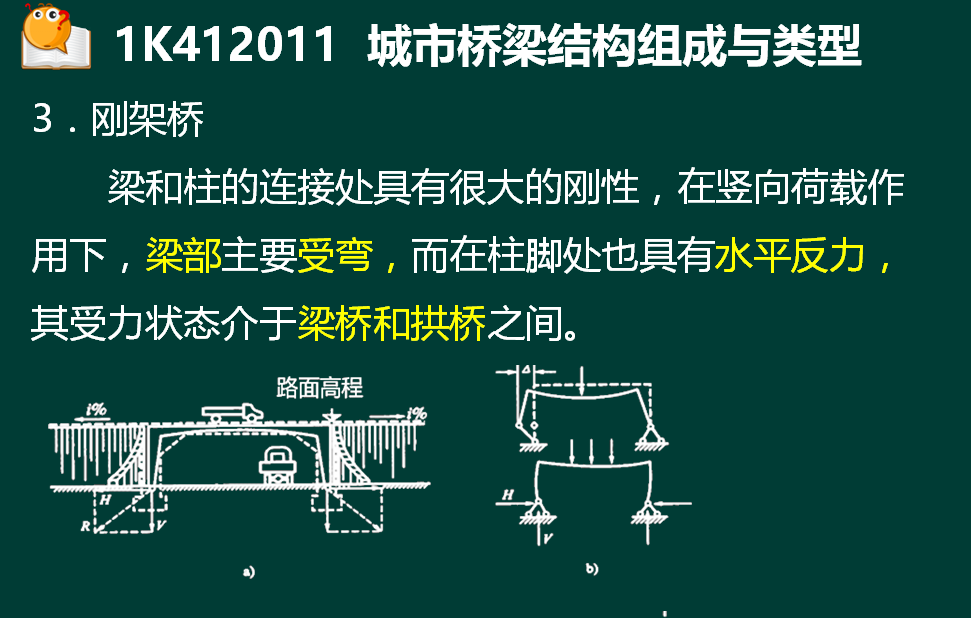

2.钢架桥;梁和柱的连接处具有很大的刚性,在竖向荷载作用下,梁部主要受弯,而在柱脚处也具有水平反力,其受力状态介于梁桥和拱桥之间。



3.在原混凝土面上浇筑新混凝土时,相接面应凿毛,并清洗干净,表面湿润但不得有积水。
4.支架高度:99.63-(0.07+0.08+0.8)-90.18=8.5(m),因为搭设高度大于8m,所以需要组织专家论证。
5.支架预压失败的原因:
(1)采用杂土对沟谷一次性进行回填;
(2)回填后经整平碾压在其上进行支架搭设施工;
(3)采用土袋进行堆载预压;
(4)场地积水
预压成功改进措施:
(1)杂土不均匀沉降性大,应采用好土回填。
(2)回填时应分层进行回填,同时进行压实,确保压实度。
(3)回填整平后,表面进行硬化处理之后再搭设支架。
(4)土袋吸水后增加预压荷载,应采用沙袋等透水性好的材料预压。
(5)场地要有良好的排水系统。
(6)编制雨期专项施工方案,并配备足够的排水设备设施。
查看解析

相关试题

单选
土的强度性质通常是指土体的( )。
A A、压实度 B B、天然密度 C C、抗剪强度 D D、抗压强度
查看
单选
钢筋工程施工中,当钢筋受力不明确时应按( )处理。
A A、受拉 B B、受压 C C、受剪 D D、受扭 E
查看
单选
基层是路面结构中的承重层,主要承受车辆荷载的( ),并把面层下传的应力扩散到路基。
A A、竖向力 B B、冲击力 C C、水平力 D D、剪切力
查看
单选
当水泥土强度没有充分形成时,表面遇水会软化,导致沥青面层( )。
A A、横向裂缝 B B、纵向裂缝 C C、龟裂破坏 D D、泛油破环
查看
单选
桥梁活动支座安装时,应在聚四氟乙烯板顶面凹槽内满注( )。
A A、丙酮 B B、硅脂 C C、清机油 D D、脱模剂
查看
单选
两条单线区间地铁隧道之间应设置横向联络通道,其作用不包括( )。
A A、隧道排水 B B、隧道防火消防 C C、安全疏散乘客 D D、机车转向调头
查看
单选
下列场站构筑物组成中,属于污水构筑物的是( )。
A A、吸水井 B B、污泥脱水机房 C C、管廊桥架 D D、进水泵房
查看
单选
关于装配式预应力混凝土水池预制构件安装的说法,正确的是( )。
A A、曲梁应在跨中临时支撑,待上部混凝土达到设计强度的50%,方可拆除支撑 B B、吊绳与预制构件平面的交角不小于35° C C、预制曲梁宜采用三点吊装 D D、安装的构件在轴线位置校正后焊接
查看
单选
关于GCL垫质量控制要点说法错误的是( )。【已删除内容】
A A、采用顺坡搭接,即采用上压下的搭接方式 B B、应避免出现品形分布,尽量采用十字搭接 C C、遇有雨雪天气应停止施工 D D、摊铺时应拉平GCL,确保无褶皱、无悬空现象
查看
单选
施工成本管理的基本流程是( )。
A A、成本分析→成本核算→成本预测→成本计划→成本控制→成本考核 B B、成本核算→成本预测→成本考核→成本分析→成本计划→成本控制 C C、成本预测→成本计划→成本控制→成本核算→成本分析→成本考核 D D、成本计划→成本控制→成本预测→成本核算→成本考核→成本分析
