案例题 某市区城市主干道改扩建工程,标段总长1.72km,周边有多处永久建筑,临时用地极少,环境保护要求高;现状道路交通量大,施工时现状交通不断行。本标段是在原城市主干路主路范围进行高架桥段-地面段-入地段改扩建,包括高架桥段、地面段、U型槽段和地下隧道段。各工种施工作业区设在围挡内,临时用电变压器可安放于图4-1中A、B位置,电缆敷设方式待定。
高架桥段在洪江路交叉口处采用钢-混凝土叠合梁型式跨越,跨径组合为37m+45m+37m。地下隧道段为单箱双室闭合框架结构。采用明挖方法施工。本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。
围护结构采用U型槽敞开段围护结构为直径Φ1.0m的钻孔灌注桩,外侧桩间采用高压旋喷桩止水帷幕,内侧挂网喷浆。地下隧道段围护结构为地下连续墙及钢筋混凝土支撑。
降水措施采用止水帷幕外侧设置观察井、回灌井,坑内设置管井降水,配轻型井点辅助降水。




问题:

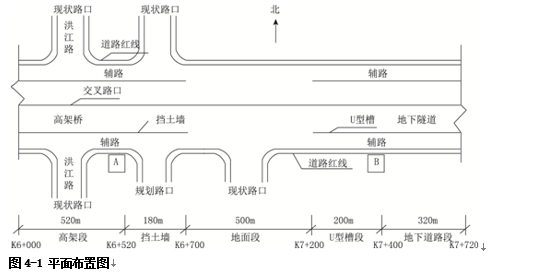

1.图4-1中,在A、B两处如何设置变压器电缆如何设置说明理由。

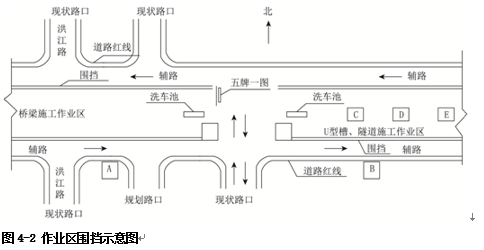

2.根据图4-2,地下连续施工时,C、D、E位置设置何种设施较为合理
3.观察井、回灌井、管井的作用分别是什么
4.本工程基坑的施工难点是什么
5.施工地下连续墙时。导墙的作用主要有哪四项
6.目前城区内钢梁安装的常用方法有哪些针对本项目的特定条件,应采用何种架设方法采用何种配套设备进行安装在何时段安装合适

正确答案
1.(1)AB处均设置 原因: 高架桥段、 高架桥段、 U型槽段和地下隧道是两个独立的子单位工程, 用电负荷均较大而且作业区长度较长。单独布置可靠性不高而且压降损失大。
(2)对于电缆,A处采用埋地敷设。原因: A处为高架桥,钢梁吊装和混凝土浇筑等都属于高空作业,如果电缆采用架空作业,将会引起触电等多种风险。而埋地安全性高对作工序影响小业。
B处采用架空敷设,原因:B处为U型槽段和地下隧道,主要为地下构造物,故采用埋地风险大,所以采用架空敷设。
2.按照地下连续墙施工工艺来看,C应为集土坑、D为钢筋加工区、E为泥浆系统



3.观察井:观察地下水位
回灌井:保持地下水位,避免周边地层沉降,从而保护周边环境。
管井:降水
4.按照案例背景来看,周边有多处永久建筑,临时用地极少,环境保护要求高;现状道路交通量大,施工时现状交通不断行。地下隧道段为单箱双室闭合框架结构。采用明挖方法施工。本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。因此施工难点为:
(1)对于基坑开挖及降水工程均会引起周边地层位移,导致周边建(构)筑物如永久建筑物、地下管线、道路等变形或破坏;同时基坑出土、与管线所属单位等协调均是难点。
(2)现况道路交通量大,施工现状交通不断行,因为确保交通导行顺畅及交通安全是难点。
5.(1)挡土:(2)基准作用(3)承重;(4)存蓄泥浆
6.(1)城区内常用安装方法:自行式吊机整孔架设法、门架吊机整孔架设法、支架架设法、缆索吊机拼装架设法、悬臂拼装架设法、拖拉架设法等。
(2)因为本项目位于交通繁忙,且周边建筑物密集区域,同时施工期间交通不中断,因此为了减少对交通的影响,应采用悬臂拼装架设法。
(3)采用吊机配套施工。
(4)在夜间及交通量稀少时安装合适
查看解析

相关试题

单选
土的强度性质通常是指土体的( )。
A A、压实度 B B、天然密度 C C、抗剪强度 D D、抗压强度
查看
单选
钢筋工程施工中,当钢筋受力不明确时应按( )处理。
A A、受拉 B B、受压 C C、受剪 D D、受扭 E
查看
单选
基层是路面结构中的承重层,主要承受车辆荷载的( ),并把面层下传的应力扩散到路基。
A A、竖向力 B B、冲击力 C C、水平力 D D、剪切力
查看
单选
当水泥土强度没有充分形成时,表面遇水会软化,导致沥青面层( )。
A A、横向裂缝 B B、纵向裂缝 C C、龟裂破坏 D D、泛油破环
查看
单选
桥梁活动支座安装时,应在聚四氟乙烯板顶面凹槽内满注( )。
A A、丙酮 B B、硅脂 C C、清机油 D D、脱模剂
查看
单选
两条单线区间地铁隧道之间应设置横向联络通道,其作用不包括( )。
A A、隧道排水 B B、隧道防火消防 C C、安全疏散乘客 D D、机车转向调头
查看
单选
下列场站构筑物组成中,属于污水构筑物的是( )。
A A、吸水井 B B、污泥脱水机房 C C、管廊桥架 D D、进水泵房
查看
单选
关于装配式预应力混凝土水池预制构件安装的说法,正确的是( )。
A A、曲梁应在跨中临时支撑,待上部混凝土达到设计强度的50%,方可拆除支撑 B B、吊绳与预制构件平面的交角不小于35° C C、预制曲梁宜采用三点吊装 D D、安装的构件在轴线位置校正后焊接
查看
单选
关于GCL垫质量控制要点说法错误的是( )。【已删除内容】
A A、采用顺坡搭接,即采用上压下的搭接方式 B B、应避免出现品形分布,尽量采用十字搭接 C C、遇有雨雪天气应停止施工 D D、摊铺时应拉平GCL,确保无褶皱、无悬空现象
查看
单选
施工成本管理的基本流程是( )。
A A、成本分析→成本核算→成本预测→成本计划→成本控制→成本考核 B B、成本核算→成本预测→成本考核→成本分析→成本计划→成本控制 C C、成本预测→成本计划→成本控制→成本核算→成本分析→成本考核 D D、成本计划→成本控制→成本预测→成本核算→成本考核→成本分析
查看
