问答题 A公司承接一城市天然气管道工程,全长5.0km,设计压力0.4MPa,钢管直径DN300mm,均采用成品防腐管。设计采用直埋和定向钻穿越两种施工方法,其中,穿越现状道路路口段采用定向钻方式敷设,钢管在地面连接完成,经无损探伤等检验合格后回拖就位,施工工艺流程如图3所示,穿越段土质主要为填土、砂层和粉质黏土。
直埋段成品防腐钢管到场后,厂家提供了管道的质量证明文件,项目部质检员对防腐层厚度和粘结力做了复试,经检验合格后,开始下沟安装。

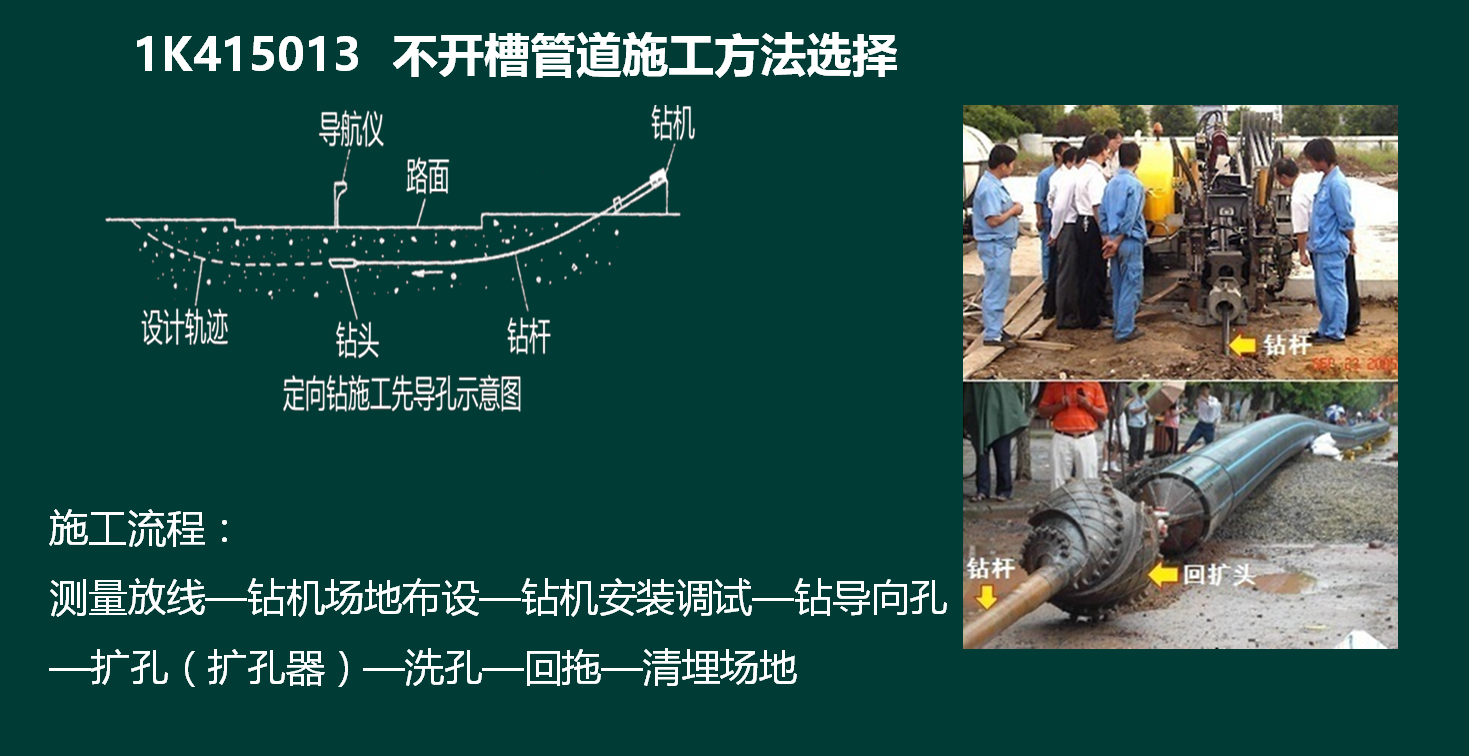

定向钻施工前,项目部技术人员进入现场踏勘,利用现状检查井核实地下管的位置和深度,对现状道路开裂、沉陷情况进行统计。项目部根据调查情况编制定向钻专项施工方案。
定向钻钻进施工中,直管钻进段遇到砂层,项目部根据现场情况采取控制钻进速度、泥浆流量和压力等措施,防止出现坍孔,钻进困难等问题。



问题
1.写由图3中工序A,B的名称。
2.本工程燃气管道属于哪种压力等级根据《城镇燃气输配工程施工及验收规范》CJJ-33-2005规定,指出定向钻穿越段钢管焊接应采用的无损探伤方法和抽检量
3.直埋段管道下沟前,质检员还应补充检测哪些项目并说明检测方法。
4.为保证施工和周边环境安全,编制定向钻专项方家前还需做好那些调查工作。
5.指出坍孔时周边环境可能造成哪些影响项目部还应采取哪些坍孔技术措施

正确答案
1.A:导向孔钻进:B:强度与严密性试验 解析:这道题目主要考查定向钻的施工程序和燃气管道钢管施工及质量检查的程序。对于定向钻施工程序为:

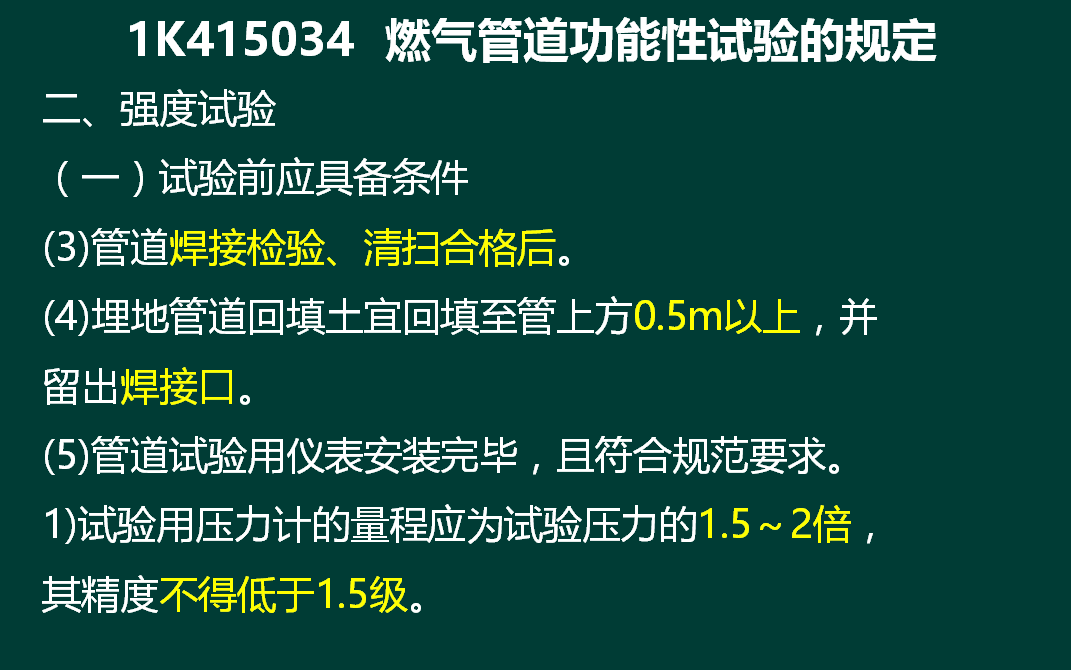

在燃气管道功能性试验中,明确说明:

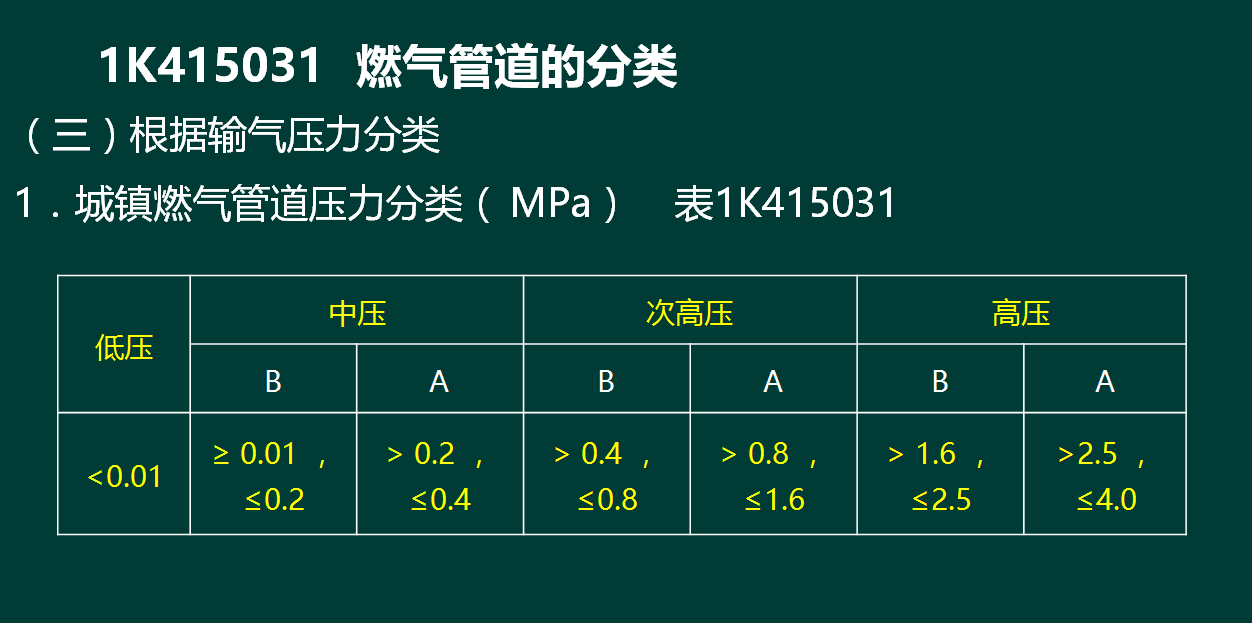

2.(1)管道设计压力0.4MPa,属于中压A级别。

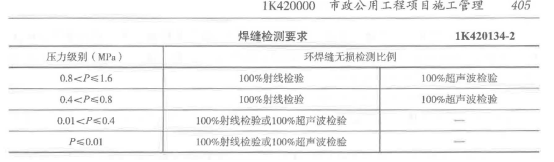

(2)定向钻穿越段钢管焊接应采用射线检查,抽检数量为100%。



天然气管道施工及验收应符合现行国家标准《城镇燃气输配工程施工及验收规范》 CJJ 33-2005 的有关规定,焊缝的射线探伤检测应符合现行行业标准《承压设备无损检测第2部分:射线检测》NB/T47013.2-2015的有关规定。

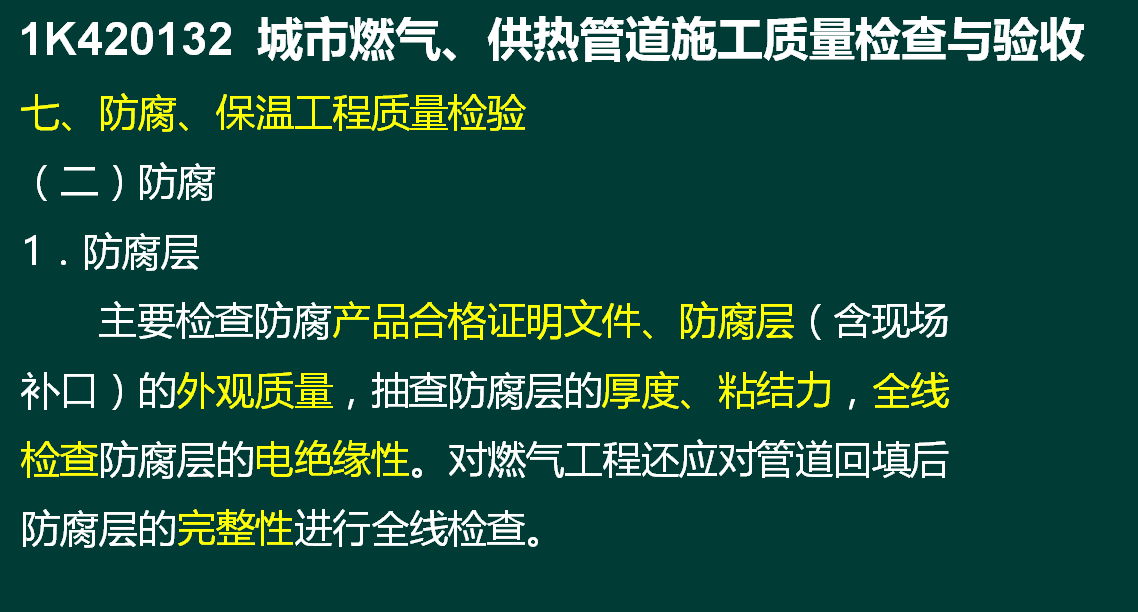

3.还应检查:防腐产品合格证明文件、防腐层(含现场补口)的外观质量,全线检查防腐层的电绝缘性。其中质量证明文件和外观质量主要通过观察,而防腐层的电绝缘性通过电火花检测仪检查。
解析:按照题目案例背景,直埋段成品防腐钢管到场后,厂家提供了管道的质量证明文件,项目部质检员对防腐层厚度和粘结力做了复试,经检验合格后,开始下沟安装,由此可知,本题目主要考查钢管防腐层质检项目。主要检查防腐产品合格证明文件、防腐层(含现场补口)的外观质量,抽查防腐层的厚度、粘结力,全线检查防腐层的电绝缘性。



4.这道题目是典型的紧扣案例背景题目。掌据施工地层的类別和厚度、地下水分布和现场周边的建(构)筑物的位置、交通状况等。

5.(1)坍孔时会造成现状道路路口段路面塌陷,影响交通。
(2)项目部还应采取以下措施来控制坍孔:①对周边已有建(构)筑物进行监测并加固保护;
②扩孔应严格控制回拉力、转速、泥浆流量等技术参数,确保成孔稳定和线形要求,无明孔、缩孔等现象。
查看解析

相关试题

单选
土的强度性质通常是指土体的( )。
A A、压实度 B B、天然密度 C C、抗剪强度 D D、抗压强度
查看
单选
钢筋工程施工中,当钢筋受力不明确时应按( )处理。
A A、受拉 B B、受压 C C、受剪 D D、受扭 E
查看
单选
基层是路面结构中的承重层,主要承受车辆荷载的( ),并把面层下传的应力扩散到路基。
A A、竖向力 B B、冲击力 C C、水平力 D D、剪切力
查看
单选
当水泥土强度没有充分形成时,表面遇水会软化,导致沥青面层( )。
A A、横向裂缝 B B、纵向裂缝 C C、龟裂破坏 D D、泛油破环
查看
单选
桥梁活动支座安装时,应在聚四氟乙烯板顶面凹槽内满注( )。
A A、丙酮 B B、硅脂 C C、清机油 D D、脱模剂
查看
单选
两条单线区间地铁隧道之间应设置横向联络通道,其作用不包括( )。
A A、隧道排水 B B、隧道防火消防 C C、安全疏散乘客 D D、机车转向调头
查看
单选
下列场站构筑物组成中,属于污水构筑物的是( )。
A A、吸水井 B B、污泥脱水机房 C C、管廊桥架 D D、进水泵房
查看
单选
关于装配式预应力混凝土水池预制构件安装的说法,正确的是( )。
A A、曲梁应在跨中临时支撑,待上部混凝土达到设计强度的50%,方可拆除支撑 B B、吊绳与预制构件平面的交角不小于35° C C、预制曲梁宜采用三点吊装 D D、安装的构件在轴线位置校正后焊接
查看
单选
关于GCL垫质量控制要点说法错误的是( )。【已删除内容】
A A、采用顺坡搭接,即采用上压下的搭接方式 B B、应避免出现品形分布,尽量采用十字搭接 C C、遇有雨雪天气应停止施工 D D、摊铺时应拉平GCL,确保无褶皱、无悬空现象
查看
单选
施工成本管理的基本流程是( )。
A A、成本分析→成本核算→成本预测→成本计划→成本控制→成本考核 B B、成本核算→成本预测→成本考核→成本分析→成本计划→成本控制 C C、成本预测→成本计划→成本控制→成本核算→成本分析→成本考核 D D、成本计划→成本控制→成本预测→成本核算→成本考核→成本分析
查看
刷题小程序
市政公用工程管理与实务题库小程序
