分析

案例题 某企业承接生活垃圾填埋厂建造项目,交于项目部施工,建设地点位于城市西北方向约20km处,地理环境良好,在公路一侧。现状场地为干涸多年河道,总体平坦长约500m,开口宽180~200m,土地利用类型为荒地,设计日处理垃圾100t,有效库容60万m3,使用年限为10年。
项目部接到施工任务后,组织施工人员认真阅读施工图纸和有关技术资料,测量组进入现场放线,接收、建立并复测两类控制点,以便做好图纸会审和设计交底的准备工作。生活垃圾填埋厂库区主要施工内容是土方工程,库区底部地基处理前必须将干涸河底的腐殖土挖除(另行堆放后用),原土碾压密实后再回填600mm厚黄土作库区底部基础处理,以防垃圾填埋厂启用后产生渗漏。库区底部基础分三层施工,每层施工工序为A、B、C。
库区地基处理验收合格后便进行库区渗沥液防渗系统与收集导排系统工程施工,如图3-1所示。



库区渗沥液防渗系统与收集导排系统由五道工序组成:①铺设4800g/㎡GCL(纳基膨润土防水毯);②铺设HDPE膜(2.0mm);③铺设200g/㎡土工布;④铺设600g/㎡土工布;⑤铺300mm厚卵石渗滤液导流层。铺设HDPE膜(2.0mm)质量验收合格后,进行余下三道工序施工。
生活垃圾填埋厂全部施工项目完成验收后移交给营运部门,并开始接收附近的城区生活垃圾卫生填埋工作,生活垃圾卫生填埋工艺流程如图3-2,直至库区的封场生态保护修复。



问题:
1、项目部测量组在现场接收、建立并复测哪两类控制点?图纸会审和设计交底会议由哪个单位组织?
2、按库区底部基础回填要求,黄土分三层回填的施工工序中A、B、C分别按序号写出是哪三项具体工作。

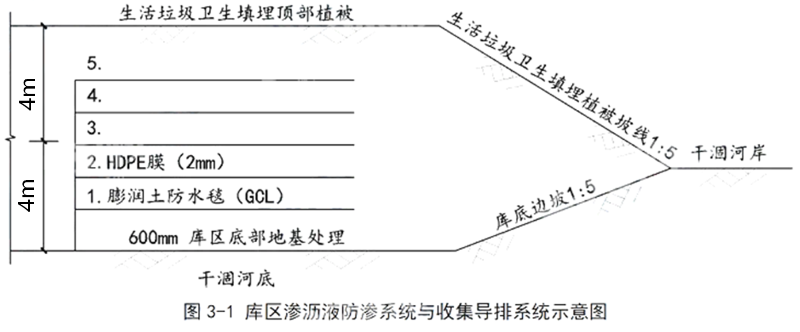

3、填写库区渗沥液防渗系统与收集导排系统示意图中3-5的编号。
4、在施工现场铺设HDPE膜(2.0mm)的焊接工艺有哪几种?分别用什么方法进行质量检测?

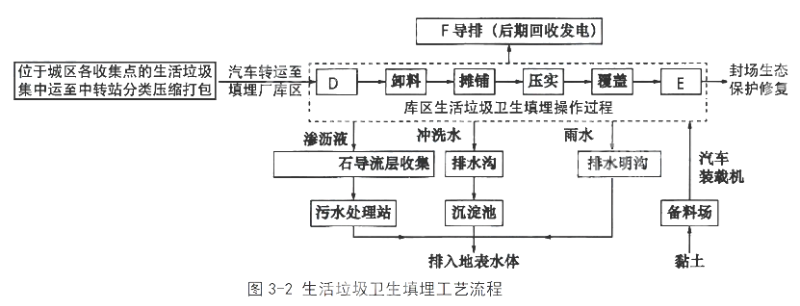

5、库区生活垃圾卫生填埋过程中D、E为哪项操作过程?F为哪种气体?

正确答案
1.
(1)高程控制点、平面控制点。 (2)由建设单位组织。

2.
A-摊铺;B-碾压;C-压实度检测。

3.
3-④;4-⑤;5-③。

4.
双缝热熔焊接、单缝挤压焊接。
双缝热熔焊缝采用气压检测法;单缝挤压焊缝采用真空及电火花测试法。

5.
D-计量;E-灭虫;F-沼气。
查看解析

相关试题

单选
二灰稳定粒料基层中的粉煤炭,若()含量偏高会,只是路面起拱损毁。
A Ca0 B MgO C S03 D Si02
查看
单选
悬臂盖梁浇筑施工时,浇筑顺序正确的是()。
A 从墩柱顶部开始浇筑 B 从悬臂端开始浇筑 C 从中间向两端进行浇筑 D 从下向上分层级慢浇筑
查看
单选
下列测量仪器中,可用于三维坐标测量的是()。
A 水准仪 B 陀螺经纬仪 C 激光准直仪 D 全站仪
查看
单选
下列监测项目中,属于高填方路基监测的主要项目是()。
A 地表裂缝 B 地下水位 C 平面位置 D 路基沉降
查看
单选
关于桥梁工程常用术语中建筑高度的说法,正确的是()。
A 桥面与低水位之间的高差 B 桥下线路路面至桥跨结构最下缘之间的距离 C 桥面顶标高对于通航净空顶部标高之差 D 桥上行车路面标高至桥跨结构最下缘之间的距离
查看
单选
关于生物滞留设施工技术的说法,正确的是()。
A 地面溢流设施顶部一般应低于汇水面50mm B 生物游留设施面积与汇水面面积之比一般为5%~10% C 生物游留设施内集蓄的雨水应在48h内完全下渗 D 排水层用砾石应洗净且粒径不大于穿孔管的开孔孔径
查看
单选
关于温拌沥青混合料面层施工的说法,错误的是()。
A 表面活性剂类干法添加型温拌添加剂的掺量一般为最佳沥青用量的0.5%~0.8% B 温拌沥青混合料出料温度较热拌沥青混合料降低20℃以以上 C 运料车装料时,一车料最少应分两层装载,每层应按3次以上装料 D 振动压路机在混合料温度低于90℃后不应开振碾压
查看
单选
水平定向钻扩孔钻头连接顺序正确的是()。
A 钻杆、扩孔钻头、转换卸扣、分动器、钻杆 B 钻杆、扩孔钻头、分动器、转换卸扣、钻杆 C 钻杆、分动器、转换卸扣、扩孔钻头、钻杆 D 钻杆、转换卸扣、扩孔钻头、分动器、钻杆
查看
单选
水池满水试验,注水时水位上升速度应不大于()m/d,间隔时间不小于()h。
A 2,24 B 3,12 C 2,12 D 3,24
查看
单选
斜拉桥的结构组成不包括()
A 索塔 B 锚碇 C 主梁 D 钢索
查看
