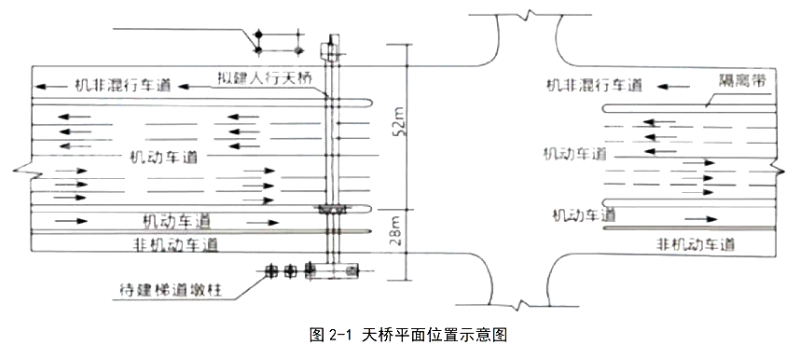

案例题 某公司承建一项城市更新项目。为解决行人出行对既有道路交通平面交叉干扰,需修建人行天桥一座。天桥平面位置见图2-1所示。

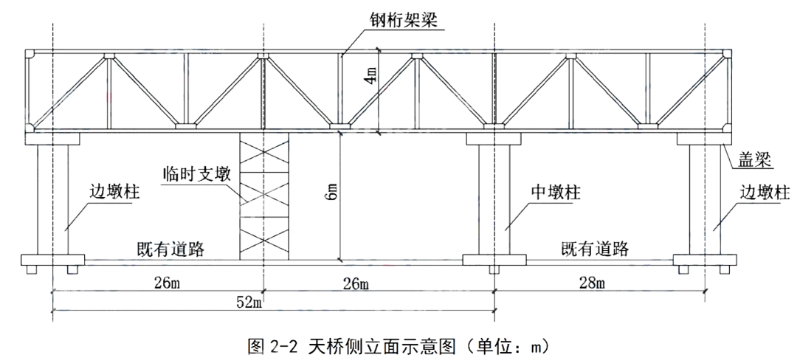

项目位置交通流量大,临近居民区,周边环境复杂、施工场地狭窄。该天桥全长80.0m,宽3.9m。主桥部分分为两跨,结构形式为下承式钢架桥。两跨分别为52.0m+28.0m,正立面见图2-2所示。主桥钢桁架梁落在盖梁上。主梁设计梁高为4.0m梁宽3.9m,每钢桁架梁安装联接采用焊接工艺。

项目部进场后认真学习图纸,根据现场实际情况,做了以下工作:
一、施工方案提出交通流量大,居民区施工条件复杂,将钢桁架梁委托给能满足制造条件的钢结构厂加工。这样既可保证钢桁架梁桥的质量,工期也有保障。
二、由于该项目部首次承接钢桁架梁桥项目,全体工程技术人员认真研究了桥梁上部结构及组成部分,为打造桥梁精品工程提供了保证。
三、钢桁架梁安装是技术要求较高的工作,工程技术人员严格按相关规范编写了作业指导书。
四、现场吊装是这个项目的关键环节,特别是在交通流量大、施工场地狭窄、靠近居民区的区域,施工措施需完善。
五、搭设临时支墩需占用主路一股机动车道,届时施工计划安排将部分车道申请临时封闭。

问题:
1、项目部派员全程参与了钢桁架梁加工,并圆满完成了加工任务。钢桁架梁出厂前必须要验收的工作是哪三项?
2、简支钢桁架梁桥上部结构由哪些部分组成?
3、作业指导书指出,如现场焊接无设计要求,钢桁架梁梁段杆件焊缝连接时,纵向及横向焊接顺序应如何进行?
4、钢桁架梁安装前施工现场需做的工作中除临时支墩拼装外,还有几项工作要做?
5、在市政道路搭设临时支墩前需办理哪些手续?分别应由哪些部门审核批准?

正确答案
1.
试拼装、外形尺寸、涂装。

2.
主桁架、横向纵向联结系、桥面系。

3.
纵向:从跨中向两端;横向:从中线向两侧对称进行。

4.
①钢梁安装前应对临时支架、支承、吊机等临时结构和钢梁结构本身在不同受力状态下的强度、刚度及稳定性进行验算。
②应对桥台、墩顶顶面高程、中线及各孔跨径进行复测,误差在允许偏差范围内方可安装。
③应按照构件明细表,核对进场的构件、零件,查验产品出厂合格证及钢材的质量证明书。
④对杆件进行全面质量检查,对装运过程中产生缺陷和变形的杆件,应进行矫正。

5.
手续:占路施工申请手续、交通导行方案手续、占用绿化隔离带申请手续。
部门:市政工程行政主管部门、公安交通管理部门、政府绿化行政主管部门。
查看解析

相关试题

单选
二灰稳定粒料基层中的粉煤炭,若()含量偏高会,只是路面起拱损毁。
A Ca0 B MgO C S03 D Si02
查看
单选
悬臂盖梁浇筑施工时,浇筑顺序正确的是()。
A 从墩柱顶部开始浇筑 B 从悬臂端开始浇筑 C 从中间向两端进行浇筑 D 从下向上分层级慢浇筑
查看
单选
下列测量仪器中,可用于三维坐标测量的是()。
A 水准仪 B 陀螺经纬仪 C 激光准直仪 D 全站仪
查看
单选
下列监测项目中,属于高填方路基监测的主要项目是()。
A 地表裂缝 B 地下水位 C 平面位置 D 路基沉降
查看
单选
关于桥梁工程常用术语中建筑高度的说法,正确的是()。
A 桥面与低水位之间的高差 B 桥下线路路面至桥跨结构最下缘之间的距离 C 桥面顶标高对于通航净空顶部标高之差 D 桥上行车路面标高至桥跨结构最下缘之间的距离
查看
单选
关于生物滞留设施工技术的说法,正确的是()。
A 地面溢流设施顶部一般应低于汇水面50mm B 生物游留设施面积与汇水面面积之比一般为5%~10% C 生物游留设施内集蓄的雨水应在48h内完全下渗 D 排水层用砾石应洗净且粒径不大于穿孔管的开孔孔径
查看
单选
关于温拌沥青混合料面层施工的说法,错误的是()。
A 表面活性剂类干法添加型温拌添加剂的掺量一般为最佳沥青用量的0.5%~0.8% B 温拌沥青混合料出料温度较热拌沥青混合料降低20℃以以上 C 运料车装料时,一车料最少应分两层装载,每层应按3次以上装料 D 振动压路机在混合料温度低于90℃后不应开振碾压
查看
单选
水平定向钻扩孔钻头连接顺序正确的是()。
A 钻杆、扩孔钻头、转换卸扣、分动器、钻杆 B 钻杆、扩孔钻头、分动器、转换卸扣、钻杆 C 钻杆、分动器、转换卸扣、扩孔钻头、钻杆 D 钻杆、转换卸扣、扩孔钻头、分动器、钻杆
查看
单选
水池满水试验,注水时水位上升速度应不大于()m/d,间隔时间不小于()h。
A 2,24 B 3,12 C 2,12 D 3,24
查看
单选
斜拉桥的结构组成不包括()
A 索塔 B 锚碇 C 主梁 D 钢索
查看
