1.
井点降水、集水明排。
2.
①避免出现弹簧土,可以在雨后复测含水率,对土壤进行翻挖,晾晒,掺入生石灰进行改良,然后重新碾压并检验。工期紧急的,可以对过湿土采取换填措施。
②严格控制路床范围内填土的虚铺厚度,采用合理的压实机具进行压实,严格控制压实遍数,根据土的类型、湿度、设备及场地条件,选择压实方式。
3.
卫星定位、三维数据模型(BIM)、激光控制等。
4.
(1)渗透系数应≥1.0×10-2cm/s。

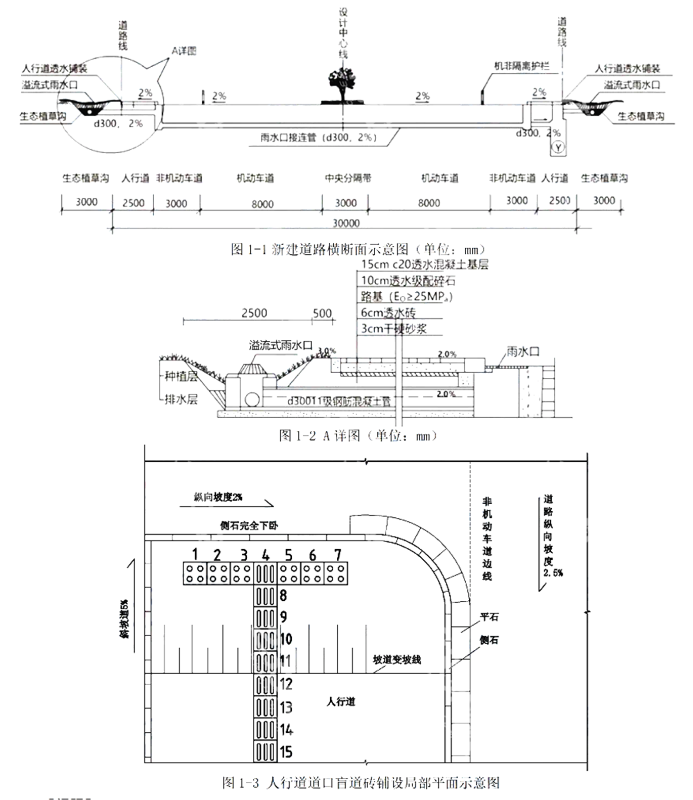

(2)错误①:4、8;原因:行进盲道与提示盲道不得混用,4、8应为提示盲道。
错误②:13、14;原因:人行道中有坡道时,应在相距250-500mm处设提示盲道,13、14应为提示盲道。
5.
透水土工布。
