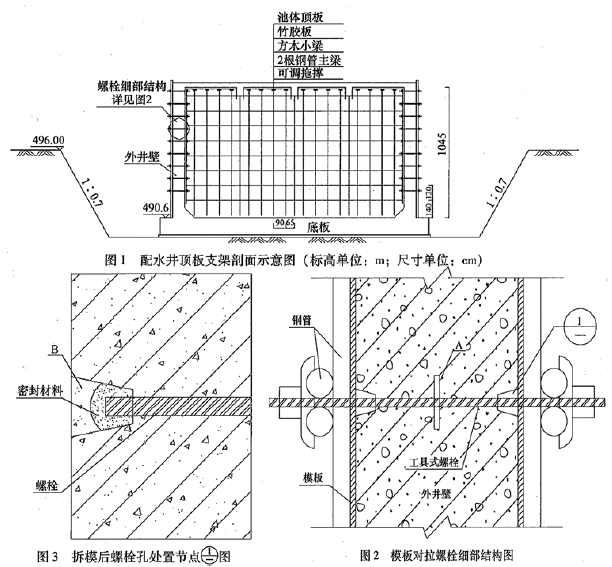

1.(1)基坑缺少的降排水设施∶①基坑顶部未设立排水沟、防淹墙;②基坑内缺少排水明沟、集水井、水泵。
(2)顶板支架缺少∶可调底座,水平剪刀撑,竖向剪刀撑,扫地杆。
2.A是止水环(止水钢板);B是聚合物水泥砂浆(或防水砂浆)。
理由∶本工程是中水工程的配水井,设计水深9m,容易造成池壁的渗漏,这种对拉螺栓可以有效地阻止水沿着螺栓杆渗漏,也可确保混凝土池壁的厚度。
3.(1)依据图上数据可以计算出本工程基坑开挖深度为496.0-490.6+1.1=6.5m,属危大工程,必须编制安全专项方案,且应组织专家论证,施工单位不得擅自修改经专家论证后的专项方案,如确需修改,需要按照程序重新办理审批手续。
(2)重新编制方案并组织专家论证,由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
4.①方木②竹胶板③模板缝密封胶条④各种施工机械油箱⑤气割氧气瓶和乙炔瓶⑥包装材料等
5.不能。理由:未做功能性试验且施工措施不当,属于施工方的责任。
6.本配水井满水试验注水至少应分3次进行。每次注水为设计水深的1/3。
(1)第一次充水高度∶距池内底3m,即490.6+3=493.6m;(2)第二次充水高度∶距池内底6m,即493.6+3=496.6m;
(3)第三次充水高度∶距池内底9m,即496.6+3=499.6m。
