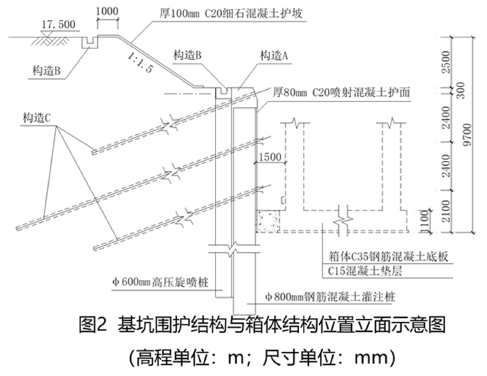

1.构造A的名称:冠梁
构造B的名称:排水沟(或截水沟)
构造C的名称:锚杆(或锚索)
2.可采取的应急措施:有加深围护结构人土深度、坑底土体加固、坑内井点降水,及时施作底板结构等措施。
3.应提交的监测成果:监测日报、警情快报(或预警)、阶段性报告、总结报告
4.

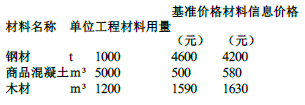

(1)钢材:(4200-4600)/4600×100%=-8.70%<-5%,应调整价差
应调减价差=[4600×(1-5%)-4200]×1000=170000元
(2)商品混凝土:(580-500)/500×100%=16%>5%,应调整价差
应调增价差=[580-500×(1+5%)]×5000=275000元
(3)木材:(1630-1590)/1590×100%=2.52%<5%,不调整价差
(4)合计:3月份部分材料价格调整总额=275000-170000=105000元
5.(1)安全事故划分为:
特别重大安全事故、重大安全事故、较大安全事故、一般安全事故。
(2)本工程属于一般安全事故。
