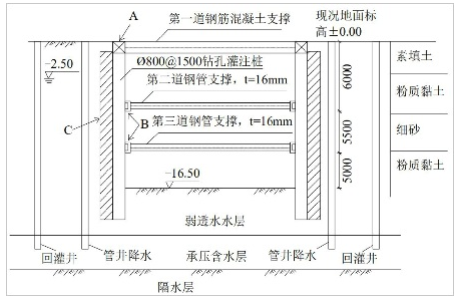

案例题 某市政企业中标承建一地铁车站项目,该项目地处城郊结合部,周围场地开阔,无交通和建筑物影响。车站采用明挖法施工,基坑平面尺寸240m×30m。围护结构采用钻孔灌注桩,桩间挂网喷射C20混凝土。基坑围护结构外侧采用厚度800mm水泥土搅拌桩止水帷幕,地下水位于地面以下2.5m处,如图3-1 所示

项目部进场后根据施工要求编制了施工组织设计,并明确了以下事宜:
(1)确定了基坑的开挖顺序,先支撑后开挖,采用机械分三次开挖,为确保基坑底的稳定,基坑底以上0.3m 的土方采用人工开挖。
(2)后浇带设置在主体结构中间部位,宽度为2m,当两侧混凝土强度达到100%设计值时,开始浇筑。
问题:
1.写出图3-1 中构筑物A、B、C 的名称。
2.回灌井、管井的作用分别是什么
3.写出止水帷幕的作用。
4.根据图3-1 判断本工程基坑土方开挖施工方案是否需要专家论证,说明原因。
5.后浇带施工应有哪些技术要求

正确答案
1.A是冠梁;B是腰梁(围檩);C是水泥土搅拌桩止水帷幕。
2.(1)回灌井:稳定地下水,防止地下水位降低使土体固结产生不均匀沉降。
(2)管井:降低地下水位满足施工需要。
3.止水帷幕的作用:阻断或减少地下水从围护结构侧壁或底部进入开挖施工作业面。
4.(1)本工程基坑施工需要专家论证;
原因:本工程基坑开挖深度是16.5m,超过5.0m;根据有关规定,开挖深度超过5m(含5m)的基坑的土方开挖、支护、降水工程施工必须编制专项方案并进行专家论证。
5.(1)待两侧混凝土养护达到42d后,施工后浇带混凝土;
(2)后浇带内的钢筋连续布设不得断开,浇筑前清除铁锈;
(3)浇筑前后浇带两侧块体凿毛,选择一天气温当中较低的时段浇筑;
(4)后浇带处的混凝土采用补偿收缩混凝土,比两侧混凝土强度提高一个等级;
(5)后浇带养护时间不少于14d。
查看解析

相关试题

单选
机动车道是按( )进行分类的。
A 地位、交通功能以及对沿线的服务功能 B 力学性能 C 使用功能 D 材料
查看
单选
钢筋与钢板的T形连接,宜采用( )。
A 机械连接 B 电阻点焊 C 闪光对焊 D 电弧焊
查看
单选
下列关于给排水管道功能性试验说法错误的是( )。
A A.无压管道严密性试验前管道及检查井外观质量已验收合格 B B.无压管道的严密性试验分为闭水试验和闭气试验 C C.给水管道水压试验时,所有闸阀必须关闭,防水渗漏 D D.水压试验中,注水应从下游缓慢注入
查看
单选
关于桥梁防水层施工的说法,正确的是( )。
A A.防水涂料配料时,可掺入少量结块的涂料 B B.涂刷时,每遍涂刷顺序与前一遍垂直 C C.涂料防水层中的胎体增强材料,铺贴方向垂直于桥面行车方向铺贴 D D.胎体增强材料沿胎体的长度方向搭接宽度不得小于70mm
查看
单选
关于装配式预制混凝土梁存放的说法,正确的是( )。
A 预制梁可直接支承在混凝土存放台座上 B 构件应按其安装的先后顺序编号存放 C 多层叠放时,各层垫木的位置在竖直线上应错开 D 预应力混凝土梁存放时间最长为 6 个月
查看
单选
沥青混凝土道路结构组成中,其作用是改善土基的湿度和温度状况的是( )。
A A.路基 B B.垫层 C C.基层 D D.面层
查看
单选
关于水泥混凝土路面施工技术要点说法,错误的是( )。
A 端头木模固定传力杆安装方法,宜用于混凝土板不连续浇筑时设置的胀缝 B 填缝料的充实度根据施工季节而定,常温施工与路面平,冬期施工宜略低于板面 C 养护时间应根据混凝土强度增长情况而定,不宜小于设计抗压强度的80%,一般宜为14~21d D 混凝土达到设计弯拉强度40%以后,允许行人通过
查看
单选
上台阶环形开挖预留核心土法,一般将断面分( )部分开挖。
A 二 B 三 C 四 D 五
查看
单选
当采用锤击沉桩工艺施工时,以下相关做法不正确的是( )。
A 在密实砂土土层中成桩困难时,采用射水作为辅助沉桩手段 B 对于密集桩群,自中间向两个方向或四周对称施打 C 沉桩时,桩帽与桩周围紧贴,桩锤、桩帽和桩身保持在同一中心线上 D 发现桩头或桩身破坏后暂停施工,及时分析原因并采取处理措施
查看
单选
下列内容与HDPE膜试验性焊接要求不相符的是( )。
A 每日工作之前,须对焊接设备进行清洁、重新设置和测试 B 试焊接人员、设备、HDPE膜材料和机器配备应与生产焊接相同 C 焊接设备和人员只有成功完成试验性焊接后,才能进行生产焊接 D 每天在进行生产焊接之前,应在施工员的监督下进行HDPE膜试验性焊接
查看
