1. 错误之处一:没有清除地表的种植土,直接在农田原状土上填土;
正确做法:应清除地表的种植土。清除地表种植土后回填路基应分层填土,分层压实;
错误之处二:路基填料选择高液限黏性土直接进行回填、压实。
正确做法:路基填料不应该选择高液限黏性土直接进行回填、压实,应该选择强度高、水稳定性好的材料进行回填,以获得足够的压实度。
2.(1)不允许。
(2)农田地表土是耕植土(含有植物根系),有机物含量过高,不适宜作为石灰稳定土用土。

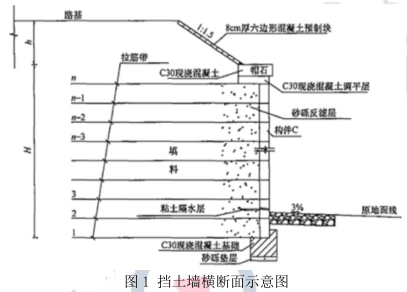

3. A-基坑开挖, B-筋带铺设, C-墙面板
4. ①挡土墙名称为加筋土挡土墙
②砂砾反滤层作用:保护土壤不流失,防止管涌或流土发生。
泄水孔作用:排除墙后积水,减小积水对挡土墙的土压力,防止挡土墙失稳。
③构件 C 施工天数为:
(20760-18210)/50=51 天
