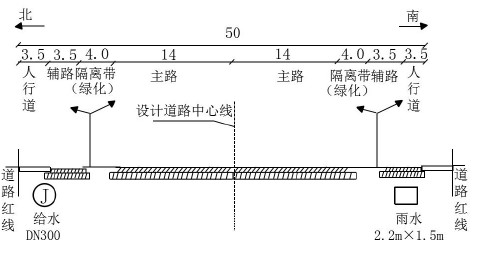

1.雨水方沟开挖深度计算:东端为沟内底+底板厚+混凝土垫层厚=5+0.2+0.1=5.3m;
西端为 5.3+1.5‰×1000=6.8m。
2.总体施工顺序:④→③→②→①→⑤。
3.①做好路基排水、排除积水;②土料翻晒处理;③换土;④土料掺拌石灰处理。
4.原因:超出施工临时用地范围(非施工用地、道路红线外用地),应经有关部门批准。
正确做法:如需临时占用,须经绿化主管部门同意,并按有关规定办理临时用地手续。
5.(1)不可行,基层施工中严禁用贴薄层方法整平修补表面,贴薄层找平后基层整体稳定性差。
(2)可能的原因有:混合料运送堆放未很好覆盖,且摊铺前堆放时间长,混合料含水量未视条件适当调整。
