案例题 某公司承建一座城市桥梁,地质报告显示,桥址区地层从上往下依次为建筑垃圾、杂填土、淤泥砂土、粉土、软岩。桥跨布置为6×20m 简支预制预应力混凝土空心板梁,边梁2 片,中梁14 片;下部结构为盖梁及圆柱式桥墩,并设置了柱间系梁保证横向稳定性,两侧设置重力式桥台,基础采用Φ1.8m 的钢筋混凝土钻孔灌注桩。

开工前,项目部对该桥梁划分了相应的分部、分项工程与检验批,其中划分后的部分分部工程、分项工程及检验批如下表所示。

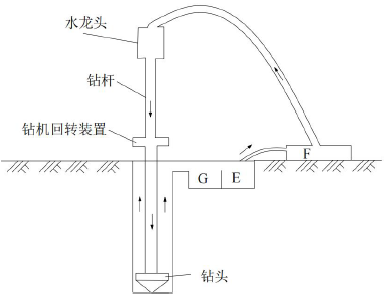

钻孔施工的钻孔及泥浆循环系统示意图如图2-1 所示,其中标明了钻头、钻杆、钻机回转装置、水龙头,泥浆循环如图中箭头所示方向。
图2-1 钻孔泥浆循环系统示意图

项目部编制的桩基施工方案明确如下内容:
(1)某根桩基钻孔及清孔完成后,用测深锤测得孔底至钢护筒顶面距离为74m。安放导管时,使导管底口距离孔底30cm,根据规范要求,必须保证首批混凝土导管埋置深度为1.0m。
(2)桩基首个检验批验收时,发现个别桩有如下质量缺陷:桩基顶面设计高程以下约1m 范围混凝土不够密实,达不到设计强度。监理工程师要求施工单位给出返修和预防措施。
(3)由于设计对孔底沉渣厚度未做具体要求,灌注水下混凝土前,为了保证沉渣能够符合设计要求项目部采取一些列措施,进行二次清孔,当孔底沉渣厚度满足规范要求后,开始灌注水下混凝土。
问题:
1.写出表中A、B、C 的内容。

2.写出图2-1 中设备或设施E、F、G 的名称与该回转钻机的类型。
3.计算首批混凝土数量(单位:m3)(计算结果保留2 位小数,π取3.14)。(不考虑导管内混凝土)
4.分析桩基质量缺陷的主要原因,并写出预防措施。
5.根据方案(3),写出清孔的方法有哪些?

正确答案
1.A:模板支架;B:支座安装;C:384 个支座
2.(1)E:泥浆池;F:泥浆泵;G:沉淀池
(2)正循环回转钻机。
3.首批混凝土数量Ⅴ=(3.14×1.82×1.3)/4=3.31m3
4.(1)原因:超灌高度不足;混凝土浮浆太多;孔内混凝土面测定不准确。
(2)预防措施:根据现场情况灌注混凝土高出设计标高1m;桩顶较近范围的混凝土调整配合比,增大碎石含量;在灌注最后阶段,孔内混凝土面测定,应采用硬杆筒式取样法测定。
5.清孔方法:抽浆法、换浆法、掏渣法、喷射法
查看解析

相关试题

单选
刚度小,变形大,与多道支撑结合,在软弱土层中也可采用的围护结构是( )。
A 预制混凝土板桩 B 钢板桩 C 灌注桩 D 地下连续墙
查看
单选
不开槽管道施工,在城区地下障碍物较复杂地段,采用( )会是较好的选择。
A 盾构法 B 浅埋暗挖 C 夯管 D 定向钻
查看
单选
下列工程招标要点,错误的是( )。
A 建设工程施工招标时,招标人已经依法成立 B 招标人对已发出的招标文件进行必要的澄清或者修改,应当在招标文件要求提交投标文件截止时间至少15d 前发出 C 招标人收到评标报告之后的3d 内向社会公示中标候选人,公示期不得少于5d D 招标人与中标人签订合同后5 个日历天内,应当向中标人和未中标人退还投标保证金
查看
单选
钢梁交付时,制造企业应向安装企业提供的相关文件中,不包括( )。
A 产品合格证 B 钢梁制造环境的温度、湿度记录 C 钢材检验报告 D 工厂试拼装记录
查看
单选
雾封层宜采用专用喷洒设备施工,施工时路面温度应高于或等于( )
A 15℃ B 8℃ C 5℃ D 10℃
查看
单选
关于改性沥青混合料面层施工的说法,正确的是( )。
A SMA 混合料的摊铺温度不低于 150℃ B 改性沥青混合料碾压终了的表面温度不低于 50℃ C 改性沥青混合料不宜采用轮胎压路机碾压 D 改性沥青混合料的摊铺速度宜大于普通沥青混合料
查看
单选
确定悬臂浇筑段前端标高时应考虑的因素中不包括( )。
A 挂篮前端的垂直变形值 B 预拱度设置 C 施工中未浇筑段的设计标高 D 温度影响
查看
单选
锚具、夹具及连接器进场验收时的检验项目不包括( )。
A 外观检查 B 硬度检验 C 抗拔试验 D 静载锚固性能试验
查看
单选
关于箱涵顶进的说法,正确的是( )。
A 箱涵主体结构混凝土强度必须达到设计强度的 75% B 当顶力达到 0.9 倍结构自重时箱涵未启动,应立即停止顶进 C 箱涵顶进必须避开雨期 D 顶进过程中,每天应定时观测箱涵底板上设置的观测标钉高程
查看
单选
一般用于处理浊度和色度较低的湖泊水和水库水常规处理流程是( )。
A A.原水→简单处理 B B.原水→接触过滤→消毒 C C.原水→混凝→沉淀或澄清→过滤→消毒 D D.原水→调蓄预沉→混凝→沉淀或澄清→过滤→消毒
查看
