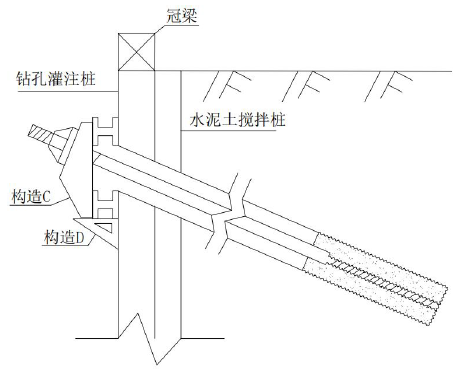

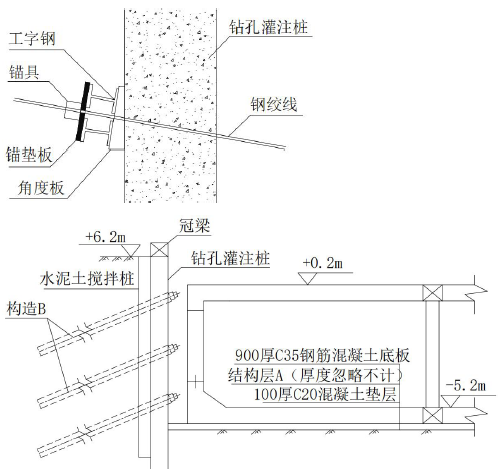

1.结构层A:防水层;构造B:预应力锚索(钢绞线/土锚);
构造C:斜台座;构造D:托架(牛腿);
构造C 的作用:保证锚杆轴线与受压面垂直;
构造D 的作用:支撑钢围檩,防止倾覆。
2.正确的顺序:①→⑤→③→⑥→②→④→⑦;工序③注意要点:a.注浆宜采用二次压力注浆工艺;
b.锚固段应置于稳定地层中(不宜设置在松散土层内/基坑滑裂面范围内)。
3.(1)高压旋喷桩或咬合桩形式;
(2)采用高压旋喷桩理由:施工设备高度较低,可以满足高压线下施工的安全距离;采用咬合桩的理由:高压线只对水泥土搅拌桩施工有影响,未对钻孔灌注桩施工设备造成影响,可以考虑围护桩中间增设素混凝土桩,形成咬合式排桩。
4.降水深度:6.2-(-5.2)+0.9+0.1+0.5=12.9m停止降水要求:降水应连续进行直至工程完成到地下水位500mm 以上且具有抗浮及防渗漏能力方可停止降水。
5.(1)立即停止开挖,施做预应力钢绞线或增设临时支撑,防止围护结构继续变形;并加强对围护结构的监测;
(2)严格按照施工方案进行开挖支护,坚持“随挖随撑,先撑后挖”的原则;
(3)及时浇筑快硬混凝土垫层,必要时坑内加载反压。
