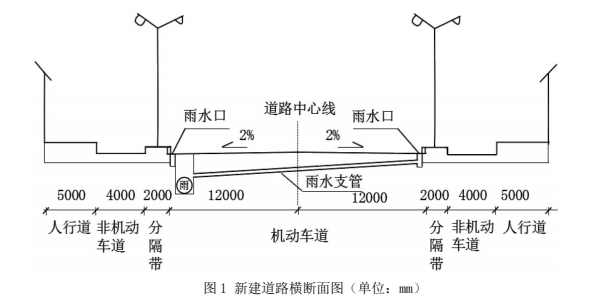

案例题 某施工单位承建了一条城镇道路改扩建工程,全长 1.2km。工程主要内容包括:(1)将原有水泥混凝土次干路扩宽成主干道。(2)在原有混凝土机动车道一侧下部新建一条长 1200m, 直径为 DN500mm的雨水主管道和现有管道通过检查井连接,雨水口连接支管直径为 DN300mm, 管材均采用 HDPE 双壁波纹管,承插口连接,雨水口连接管位于原道路路基范围内。 (3)原有混凝土路面加铺改性 SMA 沥青混合料。改扩建工程施工后,该道路横断面如下所示:包括 5m(人行道)+4m(非机动车道)+2.0m(绿化带)+24m(机动车道)+2.0m(绿化带)+4m(非机动车道)+5m(人行道)。新建道路横断面图如图 1 所示。

施工过程中发生如下事件:
事件一:沟槽开挖施工时需要临时占用部分现有道路进行土方存放,施工方按照相关要求办理了占路手续。
事件二:为了避免沟槽坍塌,项目部采用拉森钢板桩支护。安管结束后,进行回填施工。回填结束后,将钢板桩拔除回收,进行后续工作。
事件三:为防止路面反射裂缝,沥青面层摊铺前铺设玻纤网(耐 170°C 以上高温)并喷洒粘层油。改性 SMA 采用机械摊铺,摊铺过程缓慢、均匀、连续不间断。按照普通沥青混合料面层技术要求处理横向冷接缝,发现端部不平整部分切割困难,影响施工进度。
【问题】
1.根据图1判断本工程改扩建后主干路有几幅路?并判断该工程中雨水管道施工完毕后是否需要进行严密性试验,说明理由。
2.沟槽开挖前应调查地下管线的哪些信息?
3.事件一中临时占路施工需要哪些部门批准?
4.写出事件二中钢板桩拔桩时采取的措施。
5.分析事件三横向冷接缝切割困难的原因,写出横向冷接缝正确的处理流程。并写出防止反射裂缝的其他措施。

正确答案
1.三幅路。需要进行严密性试验。
理由:雨水管道位于路基范围内,雨水渗漏,会影响路基稳定性,带来路基沉降问题。
2.应调查管线的施工年限、使用状况、位置、埋深等数据信息。
3.重新编写占路方案,办理变更审批手续,经市政工程行政主管部门和公安交通管理部门批准后方可按照规定占用。
4.(1)根据土质情况,可在拔桩前靠桩边沿灌入清水,减少摩阻力。
(2)拔桩后出现的孔隙,应立即灌砂或注浆,减少对邻近构筑物、道路的影响。
(3)拔出的桩摆放整齐,堆放在坚实的地面上,高度不宜超过 1m 而且距槽边保证安全距离。
5.(1)原因:改性沥青混合料路面冷却后很坚硬,不易切割。
(2)处理流程:当天施工完成后,在其冷却之前切割端部不平整及厚度不符合要求部分,并冲净、干燥,第二天,涂刷粘层油,再铺新料,压路机先横向碾压后纵向充分压实、连接平顺。
(3) 还可以采取处理板缝、设置应力消减层、铺设土工织物、加厚面层等措施防止反射裂缝。
查看解析

相关试题

单选
水池的壁板浇筑,采用分层安装模板时,支模分层高度不宜超过( )m。
A 1.5 B 2.5 C 3.0 D 1.0
查看
单选
关于供热管道安装施工要点,说法错误的是( )。
A 应在距管道接口两端各 200mm 处测量管道平直度 B 管道任何位置不得有十字形焊缝 C 穿墙套管与管道之间的空隙应采用高标号水泥砂浆填充 D 穿楼板套管高出楼板面的距离应大于 50mm
查看
单选
公称直径小于90mm或壁厚小于6mm的聚乙烯管材应采用( )。
A A.电熔连接 B B.热熔连接 C C.螺纹连接 D D.钢塑转换头
查看
单选
下列关于钻爆法施工中防止超欠挖可采取的技术和管理措施的说法,错误的是()。
A 优化每循环进尺,尽可能将钻孔深度设计在5m以内 B 选择与岩石波阻抗相匹配的炸药品种 C 利用空孔导向,或在有条件时采用异型钻头钻凿有翼形缺口的炮孔 D 利用装药不耦合系数或相应的间隔装药方式
查看
单选
下列关于水泥混凝土道路面板施工说法错误的是( )。
A A.拉杆采用螺纹钢筋,传力杆应采用光圆钢筋 B B.严禁在混凝土初凝后进行任何形式的振捣 C C.嵌缝料灌注高度,夏天宜与板面平,冬天宜稍低于板面 D D.高温期水泥混凝土路面切缝宜比常温施工晚
查看
单选
关于预应力筋施工说法正确的是( )。
A 预应力筋下料长度为孔道长度与千斤顶长度的总和 B 预应力筋采用电弧切割 C 预应力筋张拉时,伸长值应从开始张拉时量测 D 先张法放张预应力筋时,应分阶段,对称、交错地放张
查看
单选
预制混凝土桩在密实的黏性土、砾石、风化岩地层宜采用的沉桩方式是( )。
A A.锤击沉桩 B B.振动沉桩 C C.静力压桩 D D.钻孔埋桩
查看
单选
热力管道清洗及试运行相关说法,正确的是( )。
A 采用人工清洗时,管道的公称直径应大于或等于DN800mm B 疏水器、流量孔板(或喷嘴)应参与管道的清洗 C 供热管线工程应与换热站工程应分别进行试运行 D 管道法兰、阀门、补偿器及仪表等处的螺栓应在设计压力下进行热拧紧
查看
单选
关于供热管道工程试运行的说法,正确的是( )。
A 试运行完成后方可进行单位工程验收 B 试运行连续运行时间为48h C 管道自由端应进行临时加固 D 试运行过程中应重点检查支架的工作状况
查看
单选
某市政工程网络计划如下图所示,其关键线路是( )。
A ①→②→③→⑤→⑦→⑧ B ①→②→③→④→⑥→⑦→⑧ C ①→②→③→⑤→⑥→⑦→⑧ D ①→②→④→⑥→⑦→⑧
查看
