分析

案例题 某公司承接一项综合管廊施工工程,位于机动车道下,综合管廊施工分为两个阶段,第一阶段长2.5Km 采用现浇法施工,第二阶段1Km 采用预制拼装,采用全现浇钢筋混凝土结构,纵向每隔20m 设置一道变形缝,按照变形缝分仓浇筑。综合管廊内敷设热力管道、给水管道、污水管道、雨水管道、电力电缆、燃气管道。综合管廊横断面布置如图5-1 所示。

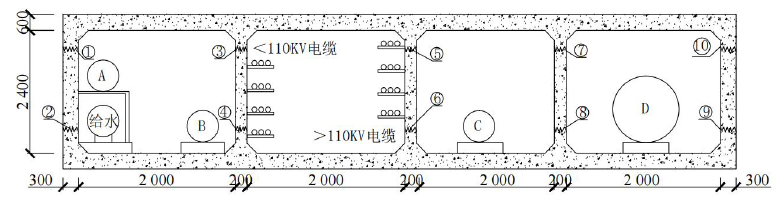

图5-1 综合管廊横断面图示意图(单位:mm)
项目部编制的施工方案明确了下列事项:
(1)项目技术负责人在审批方案时,认为图中D 管道因为是单仓敷设,可以利用结构本体输送,不是必须设置,故将D 管道取消,在审批设计图时,发现图中设置了施工缝,并没有设置金属止水带,故在图中某些编号的施工缝位置处增设了金属止水带。
(2)根据土质条件和边坡高度确定了基坑边坡坡度,并制定了边坡稳定控制措施。
(3)对已预制好的综合管廊进行相应的标识,构件的预埋件、插筋和预留孔洞的规格、位置和数量应符合设计要求。
(4)施工中,施工单位仅对管廊顶部最上一层回填土进行了压实度检测,监理工程师发现后认为回填质量不合格,要求项目部暂停施工。
问题:
1.根据方案一,结合图5-1,则原方案中管道A、B、C、D 的名称是什么?
2.请写出方案一中,哪些施工缝处需增设金属止水带,用编号表示。(不考虑管道泄露等特殊情况)。
3.写出基坑边坡常用的护坡措施。
4.综合管廊沟槽的回填应符合哪些规定?回填土的压实度应采用哪种检查方法?
5.预制综合管廊应标明哪些标识?

正确答案
1.管道A:热力管道;B:污水管道;C:燃气管道;D:雨水管道。
2.①、②、⑦、⑧、⑨、⑩。
3.常用的护坡措施:
①叠放砂包或土袋
②水泥砂浆或细石混凝土抹面
③挂网喷浆或混凝土
④其他措施:包括锚杆喷射混凝土护面、塑料膜或土工织物覆盖坡面等。
4.(1)综合管廊沟槽的回填应符合规定的规定
①回填应在综合管廊结构及防水工程验收合格后进行。回填材料及密实度应符合设计要求和有关规范规定;
②综合管廊两侧回填应对称、分层、均匀。管廊顶板上部1000mm 范围内回填材料采用人工夯实,禁止大型压路机直接在管廊顶板上部施工;
③本工程综合管道在机动车道下,每层回填土的压实度应不小于95%。
(2)回填土的压实度采用环刀法进行检查。
5.预制综合管廊的标识应朝向外侧。应标明生产单位、构件型号、生产日期、质量标准和检验结果。
查看解析

相关试题

单选
水池的壁板浇筑,采用分层安装模板时,支模分层高度不宜超过( )m。
A 1.5 B 2.5 C 3.0 D 1.0
查看
单选
关于供热管道安装施工要点,说法错误的是( )。
A 应在距管道接口两端各 200mm 处测量管道平直度 B 管道任何位置不得有十字形焊缝 C 穿墙套管与管道之间的空隙应采用高标号水泥砂浆填充 D 穿楼板套管高出楼板面的距离应大于 50mm
查看
单选
公称直径小于90mm或壁厚小于6mm的聚乙烯管材应采用( )。
A A.电熔连接 B B.热熔连接 C C.螺纹连接 D D.钢塑转换头
查看
单选
下列关于钻爆法施工中防止超欠挖可采取的技术和管理措施的说法,错误的是()。
A 优化每循环进尺,尽可能将钻孔深度设计在5m以内 B 选择与岩石波阻抗相匹配的炸药品种 C 利用空孔导向,或在有条件时采用异型钻头钻凿有翼形缺口的炮孔 D 利用装药不耦合系数或相应的间隔装药方式
查看
单选
下列关于水泥混凝土道路面板施工说法错误的是( )。
A A.拉杆采用螺纹钢筋,传力杆应采用光圆钢筋 B B.严禁在混凝土初凝后进行任何形式的振捣 C C.嵌缝料灌注高度,夏天宜与板面平,冬天宜稍低于板面 D D.高温期水泥混凝土路面切缝宜比常温施工晚
查看
单选
关于预应力筋施工说法正确的是( )。
A 预应力筋下料长度为孔道长度与千斤顶长度的总和 B 预应力筋采用电弧切割 C 预应力筋张拉时,伸长值应从开始张拉时量测 D 先张法放张预应力筋时,应分阶段,对称、交错地放张
查看
单选
预制混凝土桩在密实的黏性土、砾石、风化岩地层宜采用的沉桩方式是( )。
A A.锤击沉桩 B B.振动沉桩 C C.静力压桩 D D.钻孔埋桩
查看
单选
热力管道清洗及试运行相关说法,正确的是( )。
A 采用人工清洗时,管道的公称直径应大于或等于DN800mm B 疏水器、流量孔板(或喷嘴)应参与管道的清洗 C 供热管线工程应与换热站工程应分别进行试运行 D 管道法兰、阀门、补偿器及仪表等处的螺栓应在设计压力下进行热拧紧
查看
单选
关于供热管道工程试运行的说法,正确的是( )。
A 试运行完成后方可进行单位工程验收 B 试运行连续运行时间为48h C 管道自由端应进行临时加固 D 试运行过程中应重点检查支架的工作状况
查看
单选
某市政工程网络计划如下图所示,其关键线路是( )。
A ①→②→③→⑤→⑦→⑧ B ①→②→③→④→⑥→⑦→⑧ C ①→②→③→⑤→⑥→⑦→⑧ D ①→②→④→⑥→⑦→⑧
查看
