分析

案例题 某施工单位中标承建过街地下通道工程,周边地下管线较复杂。设计采用明挖基坑做法施工,隧道基坑总长 80m,宽 12m,开挖深度 10m,基坑围护结构采用 SMW 工法桩;基坑沿深度方向设有 2 道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为钢管支撑(见图),基坑场地地层自上而下依次为:20m 厚素填土、厚 6m 黏质粉土、10m 厚砂质粉土,地下水埋深约 1.5m,在基坑内布置管井降水。
项目部编制的施工方案明确了下列事项:
(1)基坑围护结构的施工工序为:施工准备→C→设置机架移动导轨→SMW 搅拌机定位→搅拌、提升、喷浆→D→E→插入型钢→施工结束→型钢回收、注浆。
(2)SMW 工法桩内插型钢采用插一跳一的施工方式,插入前对型钢表面进行处理。
基坑开挖过程中发现围护结构两处出现漏水,水中夹带少量泥沙,项目部立即采取堵漏措施予以处理。

【问题】
1.补充基坑围护结构的施工工序中序号 C、D、E 代表的工序名称。

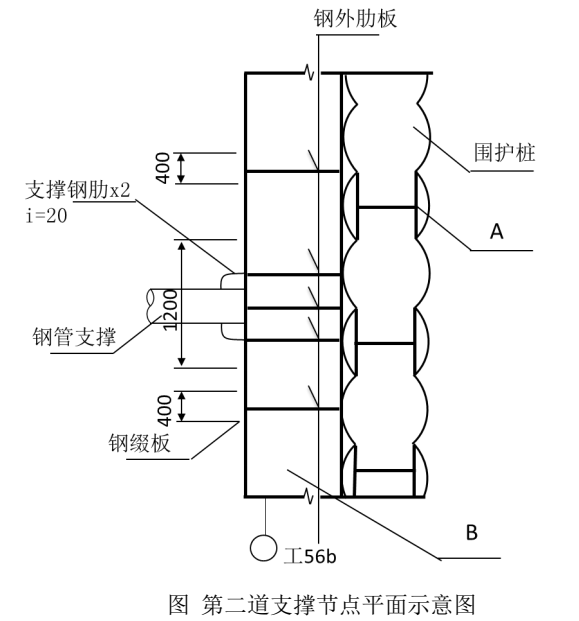

2.给出图中 A、B 构(部)件的名称,并分别简述其功用。
3.型钢插入前处理措施及有焊接接头型钢在插入时注意事项有哪些。
4.给出项目部堵漏措施的具体步骤。

正确答案
1. C:开挖导沟(修筑导墙),D:重复搅拌下沉,E:重复提升。
2. A—内插 H 型钢;内插 H 型钢与水泥土搅拌墙形成劲性复合结构,起到增加 SMW 抗剪抗弯强度和韧性的作用。
B—围檩;围檩将围护结构连成整体,收集围护结构应力传递到支撑,避免支撑部位应力集中。
3.(1)应先在干燥条件下除锈,再在其表面涂刷减摩材料。
(2)单根型钢中焊接接头不宜超过两个,接头位置应避免设在支撑位置或开挖面附近等型钢受力较大处,相邻型钢接头竖向位置宜错开,错开距离不宜小于 1m,且型钢接头距离基坑底面不宜小于2m。
4.坑内引流、封堵或坑外快速注浆堵漏,情况严重时应立即回填再处理。
查看解析

相关试题

单选
水池的壁板浇筑,采用分层安装模板时,支模分层高度不宜超过( )m。
A 1.5 B 2.5 C 3.0 D 1.0
查看
单选
关于供热管道安装施工要点,说法错误的是( )。
A 应在距管道接口两端各 200mm 处测量管道平直度 B 管道任何位置不得有十字形焊缝 C 穿墙套管与管道之间的空隙应采用高标号水泥砂浆填充 D 穿楼板套管高出楼板面的距离应大于 50mm
查看
单选
公称直径小于90mm或壁厚小于6mm的聚乙烯管材应采用( )。
A A.电熔连接 B B.热熔连接 C C.螺纹连接 D D.钢塑转换头
查看
单选
下列关于钻爆法施工中防止超欠挖可采取的技术和管理措施的说法,错误的是()。
A 优化每循环进尺,尽可能将钻孔深度设计在5m以内 B 选择与岩石波阻抗相匹配的炸药品种 C 利用空孔导向,或在有条件时采用异型钻头钻凿有翼形缺口的炮孔 D 利用装药不耦合系数或相应的间隔装药方式
查看
单选
下列关于水泥混凝土道路面板施工说法错误的是( )。
A A.拉杆采用螺纹钢筋,传力杆应采用光圆钢筋 B B.严禁在混凝土初凝后进行任何形式的振捣 C C.嵌缝料灌注高度,夏天宜与板面平,冬天宜稍低于板面 D D.高温期水泥混凝土路面切缝宜比常温施工晚
查看
单选
关于预应力筋施工说法正确的是( )。
A 预应力筋下料长度为孔道长度与千斤顶长度的总和 B 预应力筋采用电弧切割 C 预应力筋张拉时,伸长值应从开始张拉时量测 D 先张法放张预应力筋时,应分阶段,对称、交错地放张
查看
单选
预制混凝土桩在密实的黏性土、砾石、风化岩地层宜采用的沉桩方式是( )。
A A.锤击沉桩 B B.振动沉桩 C C.静力压桩 D D.钻孔埋桩
查看
单选
热力管道清洗及试运行相关说法,正确的是( )。
A 采用人工清洗时,管道的公称直径应大于或等于DN800mm B 疏水器、流量孔板(或喷嘴)应参与管道的清洗 C 供热管线工程应与换热站工程应分别进行试运行 D 管道法兰、阀门、补偿器及仪表等处的螺栓应在设计压力下进行热拧紧
查看
单选
关于供热管道工程试运行的说法,正确的是( )。
A 试运行完成后方可进行单位工程验收 B 试运行连续运行时间为48h C 管道自由端应进行临时加固 D 试运行过程中应重点检查支架的工作状况
查看
单选
某市政工程网络计划如下图所示,其关键线路是( )。
A ①→②→③→⑤→⑦→⑧ B ①→②→③→④→⑥→⑦→⑧ C ①→②→③→⑤→⑥→⑦→⑧ D ①→②→④→⑥→⑦→⑧
查看
