案例题 某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9 个月(每月按30 天计)。合同约定:①合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10000 元/天,逾期完工违约金为10000 元/天。
施工中发生如下事件:

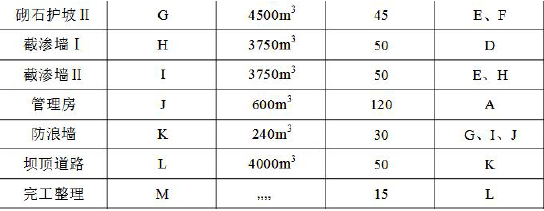

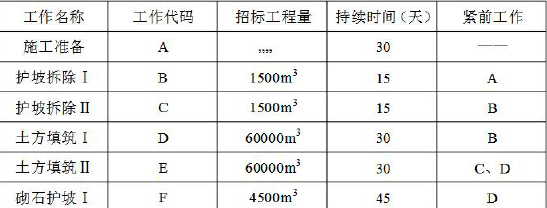

事件1:为满足工期要求,采取分段流水作业,其逻辑关系如下表

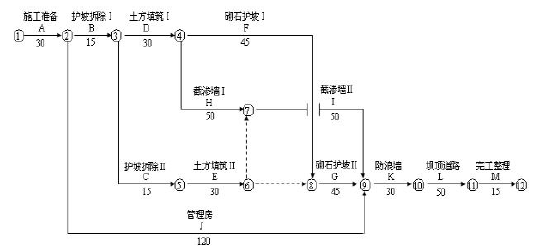

项目部技术人员编制的初始网络计划如下:

项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。
事件2:项目部在开工后第85 天末组织进度检查,F、H、E、J 工作累计完成工程量分别为400m3600m3、20000m3、125m3(假定工作均衡施工)。
事件3:由于设计变更,K 工作的实际完成时间为33 天,K 工作的结算工程量为292m3除发生上述事件外,施工中其他工作均按计划进行。
【问题】
1.指出事件1 中初始网络计划逻辑关系的错误之处。
2.依据正确的网络计划,确定计划工期(含施工准备)和关键线路。
3.根据事件2 的结果,说明进度检查时F、H、E、J 工作的逻辑状况(按“……工作已完成……天工程量”
的方式陈述)。指出哪些工作的延误对工期有影响及影响天数。
4.事件3 中,施工单位是否有权提出延长工期的要求?并说明理由。
5.综合上述事件,该工程实际工期是多少天?承包人可因工期提前得到奖励或逾期完工支付违约金为多少?

正确答案
1.错误之处:
(1)E 改正的紧前工作应为C、D 工作,而初始网络计划中,E 工作的紧前工作只有C 工作
(2)在节点④、⑤之间缺少一项虚工作。
2.计划工期270 天
关键线路:A-B-D-H-I-K-L-M
3.F 工作已完成4 天工程量,H 工作已完成8 天工程量,E 工作已完成10 天工程量,I 工作已完成25 天工程量,H、J 工作拖延对工期有影响,H 工作的延误对工作影响3 天,J 工作的延误对工期影响5 天。
4.有权,依据合同承包人对K 工作结算工程量超过276m3(240*115%)部分所造成的工程延误可以提出延期要求,可提出2 天的延期要求。
5.该工程的实际工期为278 天(270+5+3)
因逾期完工支付违约金为60000 元[10000*(278-270-2)])
查看解析

相关试题

单选
混凝土拌合楼是集中布置的混凝土工厂,常按工艺流程分层布置,分为进料、贮料、配料、拌合及出料共五层,其中()是全楼的控制中心,设有主操纵台。
A 贮料层 B 配料层 C 拌和层 D 出料层
查看
单选
岩石根据坚固系数的大小分级,XV级的坚固系数的范围是()。
A 10~25 B 20~30 C 20~25 D 25~30
查看
单选
混凝土面板垂直缝砂浆条铺设的施工程序正确的是( )。
A 安装止水-铺砂浆-架立侧模 B 铺砂浆-安装止水-架立侧模 C 架立侧模-安装止水-铺砂浆 D 架立侧模-铺砂浆-安装止水
查看
单选
填筑土石坝的非黏性土料含水量偏低时,应在()加水。
A 料场 B 坝面 C 堆料场 D 其他地方
查看
单选
某堤防工程保护对象的防洪标准为50 年一遇,该堤防工程的级别为( )。
A 1 B 2 C 3 D 4
查看
单选
用以消除过闸水流的剩余能量,引导出水流均匀扩散,调整流速分布和减缓流速的水闸组成部分是 ( )。
A 闸门 B 上游连接段 C 闸室 D 下游连接段
查看
单选
水电工程的竣工验收由( )负责。
A 项目法人 B 上级主管部门 C 省级人民政府能源主管部门 D 电站的运行管理单位
查看
单选
某5级均质土石围堰,采用简化毕肖普法验算其边坡稳定时,按照《水利水电工程施工组织设计规范》(SL303-2017)规定,其边坡的稳定安全系数应不小于()。
A 1.05 B 1.15 C 1.20 D 1.30
查看
单选
在大体积混凝土结构中产生裂缝的主要原因是由于混凝土()不足。
A 抗剪强度 B 抗压强度 C 抗拉强度 D 抗弯刚度
查看
单选
在履行合同中发生下列情形可以不进行变更的是()。
A 改变合同中某项工作的质量 B 改变合同工程的标高 C 改变合同中某项工作的施工时间 D 改变合同工程的某项工作名称
