分析

案例题 某水利工程,建设单位与施工单位签订了施工合同,总监理工程师批准的施工总进度计划如图所示,各项工作均按最早开始时间安排施工。

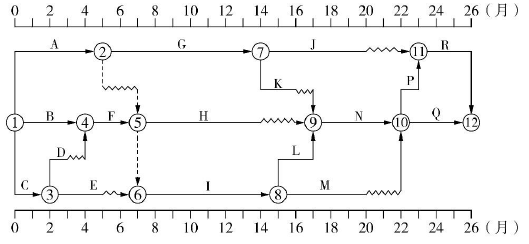

图1-1施工总进度计划图(单位:月)
事件1:工程施工至第4个月,由于图纸拖延,导致工作E的工作时间增加1个月;由于建设单位要求的设计变更,工作H的工作时间缩短为6个月,费用增加20万元。施工单位提出了工程延期1个月、费用补偿20万元的索赔。
事件2:工程施工至第18个月,承包人对工程进度进行了检查,发现N工作拖延1个月。为确保该工程能够按计划完成,承包人组织技术人员对相关工作的可压缩时间和对应增加的成本进行分析,结果见表1。承包人据此制定了工期优化方案。

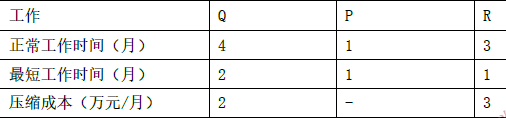

表1 工程相关工作可压缩时间和对应增加的成本分析表

事件3:合同约定:
签约合同价为5800万元;履约保证金兼具工程质量保证金功能,施工进度付款中不再预留质量保证金。工程预付款为签约合同价的10%,开工前分两次支付,工程预付款的扣回与还清按下列公式计算,R=[A(C-F1×S)]/[(F2-F1)×S],其中F1=20%,F2=90%。
截至2019年10月份,承包人累计完成合同金额4820万元,2019年11月份监理人审核批准的合同金额为442万元。
问题
1.指出图中所示施工总进度计划的关键线路。
2.针对事件1,项目监理机构应批准的工期索赔和费用索赔各为多少?
3.根据事件2,说明为保证按时完工,需如何进行赶工,计算相应增加的赶工成本。
4.计算2019年11月份的工程预付款扣回金额、承包人实得金额(单位:万元,保留2位小数)。

正确答案
1.
关键线路:B→F→I→L→N→P→R;B→F→I→L→N→Q
2.
可批准费用索赔 20 万元;理由:设计变更为建设单位责任。
工期索赔不予批准,理由:因为 E 工作有 2 个月的总时差,工期增加没有超过
总时差。
3.
需对 Q 工作赶工 1 个月、R 工作赶工 1 个月,增加成本 5 万元。
4.
工程预付款扣回金额: 57.14 万元;
承包人实得金额: 384.86 万元。
查看解析

相关试题

单选
碾压混凝土配合比设计参数选定,使用天然砂石料时,三级配碾压混凝土的砂率为( )。
A 28%~32% B 32%~37% C 28%~37% D 37%~43%
查看
单选
形状如图所示的高压喷射灌浆凝结体,其喷射形式属于( )。
A 旋喷 B 摆喷 C 定喷 D 提喷
查看
单选
根据《水工建筑物滑动模板施工技术规范》(SL32-2014),操作平台防护栏杆高度应不小于( )。
A 100cm B 110cm C 120cm D 130cm
查看
单选
根据《关于水利水电工程建设项目代建制管理的指导意见》(水建管【2015】91号,代建单位对水利工程建设项目( )的建设实施过程进行管理。
A 初步设计至后评价 B 施工准备至竣工验收 C 初步设计至竣工验收 D 施工准备至后评价
查看
单选
某液压启闭机启闭力为1200kN,则其属于( )。
A 超小型 B 小型 C 中型 D 大型
查看
单选
根据《水利水电工程等级划分及洪水标准》SL252-2017,某黏土心墙坝汛前超过围堰顶高程,临时度汛拦洪库容为5000万m3,坝体施工期临时度汛的洪水标准为(
A 20~10 B 50~20 C 100~50 D ≥100
查看
单选
某堤防工程防洪标准为100年一遇,该堤防工程的合理使用年限为( )年。
A 20 B 30 C 50 D 100
查看
单选
根据《水利水电工程标准施工招标文件》,合同中有如下内容:①中标通知书;②专用合同条款;③通用合同条款;④技术条款;⑤图纸;⑥已标价的工程量清单;⑦协议书。如前后
A ⑦①②③⑥④⑤ B ⑦①③②⑥④⑤ C ⑦①②③④⑤⑥ D ⑦①③②④⑤⑥
查看
单选
根据《水工碾压混凝土施工规范》(DL/T5112—2000),碾压混凝土压实质量的评价指标是( )。
A 最大干密度 B 压实重度 C 相对压实度 D 相对密度
查看
单选
水利建设市场主体信用等级中的A级表示信用( )。
A 好 B 较好 C 一般 D 差
查看
