(1)评标过程中,A单位主动提出修改投标文件不妥。投标文件的修改应在评标委员会要求的前提下发出。【或:A单位提出修改的时机不妥。投标文件修改应在开标前(或投标截止时间前)提出。】对评标结果有异议,应在中标候选人公示期间提出;招标人应在收到异议后3日内作出答复;作出答复前,应暂停招投标活动。
(2)配料过程中的损耗和附加费用包含在配合比材料用量(或混凝土材料单价)中;拌制过程中的损耗和附加费用包含在配合比材料用量(或混凝土材料单价)中;运输过程中的损耗和附加费用包含在定额混凝土用量中;浇筑过程中的损耗和附加费用包含在定额混凝土用量中。

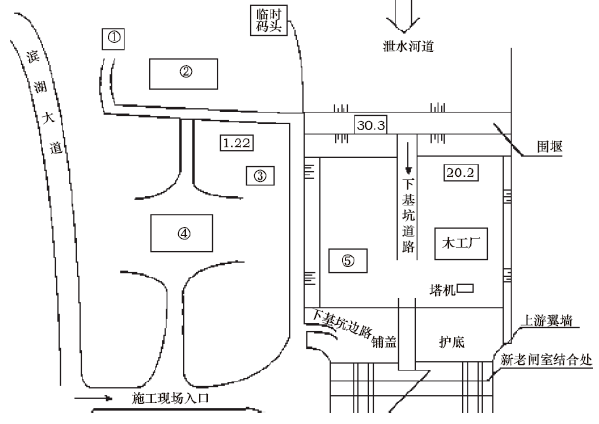

(3)①油库;②混凝土拌合系统;③机修车间;④办公生活区;⑤钢筋加工厂。
(4)“五牌一图”:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工和环境保护牌,施工现场平面图。
(5)可能发生生产安全事故的危险部位(或设备):变压器、起重机、脚手架、施工通道口、基坑边沿等。
发现施工过程中存在安全事故隐患时,应当要求施工单位整改;对情况严重的,应当要求施工单位暂停施工,并及时报告;施工单位拒不整改或者不停止施工时,应当履行及时报告义务。
(6)属于承包人发出的文件有:②书面变更建议;④变更报价书;⑥难以实施变更的原因和依据;⑦变更实施方案。
