(1)第一个汛期安全度汛主要考虑堤防的安全性,所以非汛期必须完成:④涵身地基处理,
⑤涵身混凝土浇筑,⑦防洪闸施工,①堤身土方开挖、回填。

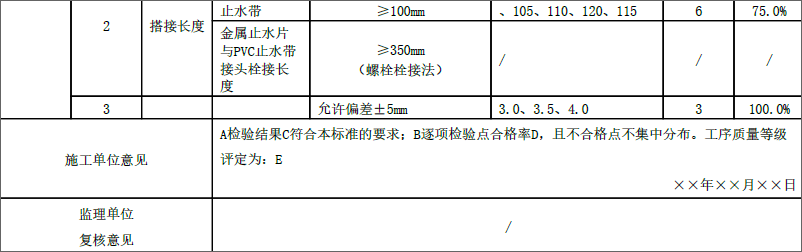

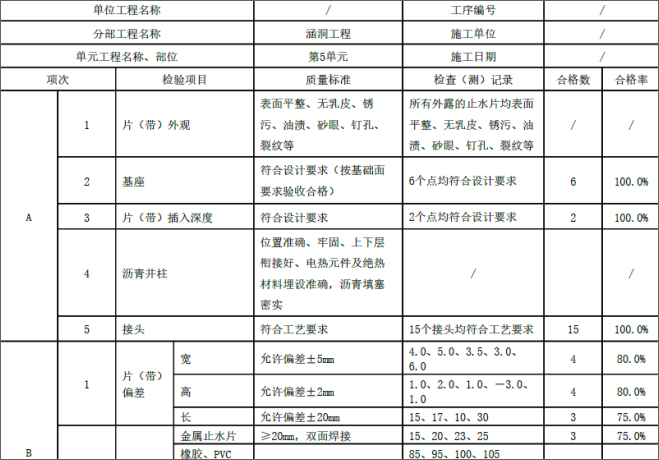

(2)A代表主控项目,B代表一般项目,C代表100.0%,D代表75%,E代表:合格。
(3)不妥:项目法人计划于2013年3月26日前完成与运行管理单位的工程移交手续;改正:项目法人计划于2013年3月26日前完成与施工单位的工程交接手续。工程移交手续在竣工验收鉴定书印发后60个工作日内,项目法人与运行管理单位应完成移交手续。
(4)图A及图B应重新绘制竣工图,要求如下:重新绘制竣工图按原图编号,图号末尾加注“竣”字,或在新图标题栏内注明“竣工阶段”。重新绘制竣工图图幅、比例和文字字号及字体应与原施工图一致。标题栏应包含施工单位名称、图纸名称、编制人、审核人、图号、比例尺、编制日期等标识项,并逐张加盖监理单位相关责任人审核签字的竣工图审核章。
图C可直接在原图上修改,并加盖竣工图章。修改处应注明修改依据文件的名称、编号和条款号,无法用图形、数据表达或标注清楚的,应在标题栏上方或左边用文字简练说明。
(5)不妥:2013年5月底该工程竣工验收委员会对该泵站工程进行了竣工验收;理由:因为泵站工程竣工验收应在工程建设项目全部完成并经过一个排水或抽水期后1年内进行。
竣工验收委员会的组成还包括:有关地方人民政府和部门,有关水行政主管部门和流域管理机构,质量和安全监督机构,运行管理单位的代表。
