分析

案例题 某水利工程经监理人批准的施工网络进度计划如图(天),合同约定:如工程工期提前,奖励标准为10000元/天;如工程工期延误,支付违约金标准为10000元/天。发生了如下事件:

事件一:当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案:
方案一:修复设备。设备修复后E工作继续进行,修复时间是20天。
方案二:调剂设备。B工作所用的设备能满足E工作的需要,故使用B工作的设备完成E工作未完成工作量,其他工作均按计划进行。
方案三:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。
事件二:该水利枢纽工程地处山区地带,施工期间的外部变形监测成为了施工测量中的重中之重。基点必须建立在变形区以内稳固的基岩上,滑坡测点宜设在滑动量大的部位。垂直位移的基点,布设一组,设两个固定点。
【问题】

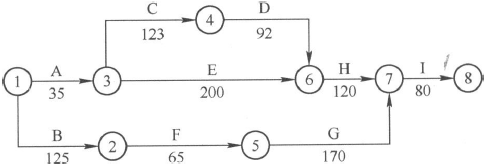

1.指出施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。
2.根据事件一若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。
3.根据事件一分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划,并指出关键线路(网络进度计划中应将E工作分解为E1和E2,其中E1表示已完成工作,E2表示未完成工作)。
4.指出事件二中的不妥之处并改正。说明施工期间外部变形监测的内容。

正确答案
1.(1)计划工期为450天,E工作的总时差为15天。
(2)关键线路为A→C→D→H→I(或①→③→④→⑥→⑦→⑧)。
2.从工期和费用两方面进行分析:
方案一,设备修复时间为20天,E工作的总时差为15天,影响工期5天,且增加的工期延期的违约费用为1×5=5万元。
方案二,B工作第125天末结束,E工作将推迟15天完成,但不超过E工作的总时差,也就是计划工期仍为450天,不影响工期,不增加费用。
方案三,租赁设备安装调试10天,不超过E的总时差,不影响工期,E工作还需工作125天,增加设备租赁费用为43750元(350元/天×125天=43750元)。
三个方案综合比较,方案二合理。

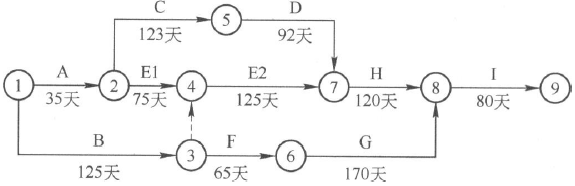

3.(1)根据优选的方案二,调整后的网络计划如图:

(2)关键线路之一:①→③→④→⑦→⑧→⑨(或B→E2→H→I)。
关键线路之二:①→②→⑤→⑦→⑧→⑨(或A→C→D→H→I)。
4.(1)不妥之处一:基点必须建立在变形区以内稳固的基岩上。
改正:基点必须建立在变形区以外稳固的基岩上。
不妥之处二:垂直位移的基点,布设一组,设两个固定点。
改正:垂直位移的基点,至少布设一组,每组不少于三个固定点
(2)施工期间外部变形监测的内容:施工区的滑坡观测、高边坡开挖稳定性监测、围堰的水平位移和沉陷观测、临时性的基础沉陷(回弹)和裂缝监测。
查看解析
