案例题 某小型排涝枢纽工程由排涝泵站、自排闸、堤防和穿堤涵洞等建筑物组成。发包人依据《水利水电工程标准施工招标文件》(2009 年版)编制施工招标文件。

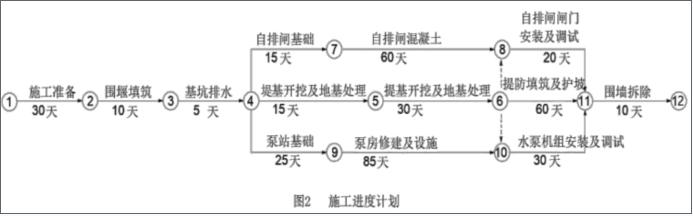

发包人与承包人签订的施工合同约定:(1)合同工期为 195 天,在一个非汛期完成:(2)“堤防筑”子目经监理人确认的工程量超过合同工程量 15%时,超过部分的单价调整系数为 0.95。由承包人编制并经监理人审核的施工进度计划如图 2 所示(每月按 30 天计)。

当地讯期为 6~9 月份,监理人签发的开工通知说明开工日期为 2019 年 10 月 26 日,承包人按施工进度计划如期开工,开始施工准备工作。
工程施工过程中发生如下事件:
事件 1 :受疫情影响,2020 年 2 月 1 日至 3 月 1 日暂停施工期间,承包人按监理人要求照管在建工程。疫情缓解后,监理人向承包人发出复工指令,并要求采取赶工措施保证工程按期完成,承包人提交了赶工报告和修订后的施工进度计划等。提出了增加在建工程照管费用 10 万元和赶工费用 50 万元的要求。
事件 2 :“堤防填筑”子目的合同单价为 23.00 元/m3,合同工程量为 1.3 万 m3。按施工图纸计算工程量为 1.543 万 m3。承包人实际完成工程量为 1.58 万 m3。
事件 3 :承包人接受完工付款证书后,发现还有 15 万元工程款未结算,向发包人提出支付申请。
工程质量保修期间,按发包人要求,承包人完成了新增环境美化工程,工程费用为 8 万元。
【问题】
1.指出图 2 的关键线路(用节点代节表示)和合同完工日期;“自排闸混凝土”工作和“堤防填筑及护坡”工作的总时差分别为多少?
2.事件 1 中,缩短哪几项工作的持续时间对赶工最为有效?判断承包人提出增加费用的要求是否合理,并说明理由。
3.事件 2 中,“堤防填筑”子目应结算的工程量为多少?说明理由,计算该子目应结算的工程款。
4.事件 3 中,发包人应支付的金额多少?说明理由。

正确答案
1.(1)图 2 的关键线路(用节点代节表示):①→②→③→④→⑨→⑩→11→12。
合同完工日期:2020 年 5 月 10 日。
(2)“自排闸混凝土”工作总时差为:45 天。
“堤防填筑及护坡”工作总时差为:35 天。
2.(1)缩短“泵房修建及设施、水泵机组安装及调试、围堰拆除”工作的持续时间最为有效。
(2)承包人提出增加费用的要求合理。
理由:新冠疫情属于不可抗力。承包人应发包人要求采取赶工措施增加的费用及由于不可抗力造成的现场照管费用可予以赔偿。
3.(1)“堤防填筑”子目应结算的工程量为 1.543 万 m3。
理由:堤防填筑按施工图纸计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付。施工图纸计算工程量为 1.543 万 m3,此部分应作为经监理人确认的工程量,即为结算工程量。
(2)合同工程量为 1.3 万 m3,确认的工程量超过了合同工程量的 15%,超过部分单价应予调低。
不调价部分工程量为:1.3×(1+15%)=1.495 万 m3。
调价部分工程量为:1.543-1.3×(1+15%)=0.048 万 m3。
该子目应结算的工程款:23×1.495+23×0.95×0.048=35.4338 万元。
4.事件 3 中,发包人应支付的金额为:8 万元。
理由:承包人接受了完工付款证书后,应被认为已无权再提出在合同工程完工证书颁发前所发生的任何索赔,因此 15 万元不予支付。
承包人按发包人要求,完成新增环境美化工程,本项工作不属于工程质量保修期范围,因此8 万元予以支付。
查看解析

相关试题

单选
垂直位移观测,宜采用( )。
A 水准观测法 B 交会法 C 视准线法 D 视距法
查看
单选
在主爆区之前起爆,从而在爆区与保留区之间形成预裂缝,以减弱主爆破对保留岩体的破坏,并形成平整轮廓面的爆破作业指的是()。
A 台阶爆破 B 预裂爆破 C 光面爆破 D 岩塞爆破
查看
单选
混凝土面板堆石坝中面板的主要功能是( )。
A 抗压 B 抗冲 C 抗拉 D 抗渗
查看
单选
根据《保障农民工工资支付条例》(国务院令第724号),工程完工且未拖欠农民工工资的,施工总承包单位公示( )后,可以申请注销农民工工资专用账户。
A 15日 B 15工作日 C 30日 D 30工作日
查看
单选
对于成桩直径为0.6m 的高压喷射灌浆,施工方法宜采用( )。
A 单管法 B 二管法 C 三管法 D 新三管法
查看
单选
在相同的观测条件下进行观测,如果误差出现的符号和数值大小都不相同,从表面上看没有任何规律,这种误差属于( )。
A 系统误差 B 粗差 C 偶然误差 D 细微偏差
查看
单选
建基面开挖时,对于完整和坚硬的岩体,其H/D一般为( )。
A 10 B 15 C 20 D 25
查看
单选
通过埋设管路或其他方式将浆液灌入混凝土坝体的接缝,以改善传力条件、增强坝体整体性的灌浆,称为( )。
A 帷幕灌浆 B 接触灌浆 C 接缝灌浆 D 固结灌浆
查看
单选
一次拦断河床围堰法的中期导流为( ) 。
A 围堰挡水            B 坝体临时挡水 C 导流泄水建筑物下闸封堵     D 水库开始蓄水
查看
单选
关于施工场地安全标志与安全色,说法错误的是( )。
A 安全标志应设在与安全有关的醒目位置,不应设在可移动的物体上 B 提示目标位置的提示性标志应加方向辅助标志 C 多个安全标志牌设置在一起时,应按警告、禁止、指令、提示类型的顺序从左到右排列从上到下排列 D 多个安全标志牌设置在一起时,应按警告、禁止、指令、提示类型的顺序从下到上排列
查看
