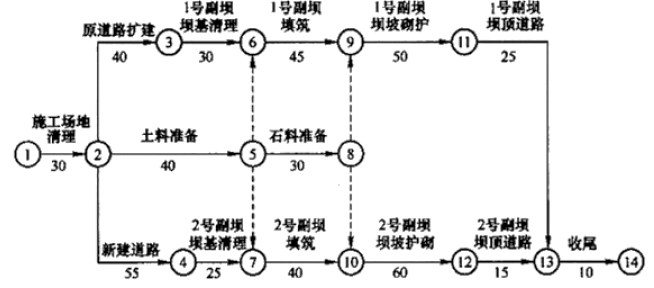

1.(1)工程施工总工期包括工程准备期、主体工程施工期和工程完建期。
(2)除了该题目中的进度表达方法以外还包括:横道图、施工进度管理控制曲线、形象进度图、双代号时标网路图。
2.根据施工进度安排:1 号副坝坝基清理可在次年 1 月 20 日开始;2 号副坝坝基清理可在次年 2月 5 日开始;综合考虑水库调度方案,1 号、2 号副坝坝基清理最早分别于次年 1 月 25 日、次年 2 月5 日开始。
3.按计划 1 号、2 号副坝坝坡护砌迎水面施工可于 5 月 5 日、5 月 10 日完成,可满足要求。

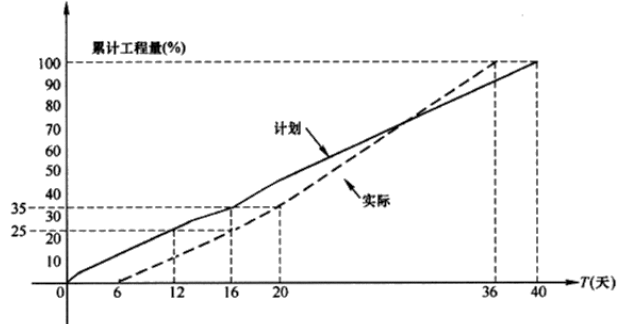

4.2 号副坝填筑第 16 天末计划进度为 35%,实际进度为 25%,累计工程量拖延 10%,进度滞后 4天,实际用工 30 天。
5.6 月 20 日检查,1 号副坝坝顶道路已完成 3/5,计划应完成 4/5,推迟 5 天。
2 号副坝坝顶道路已完成 2/5,计划应完成 2/3,推迟 4 天。
由于计划工期比合同工期提前 5 天,而 1 号副坝推迟工期也为 5 天,故对合同工期没有影响。
6.(1)防汛抢险施工的抢护原则:前堵后导、强身固脚、减载平压、缓流消浪。
(2)常见的险情种类:漏洞、管涌、漫溢、决口、崩岸等。
(3)地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;堤防横断面上的地面坡度陡于 1:5 时,应将地面坡度削至缓于 1:5。
