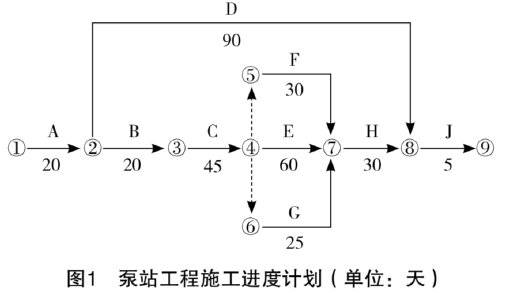

案例题 某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成。泵房安装立式轴流泵,泵房为块基型泵房,采用混凝土灌注桩基础。合同工期6 个月(每月按30 天算)。 承包人编制并经监理批准的施工总进度计划如图1所示。

施工中发生如下事件:

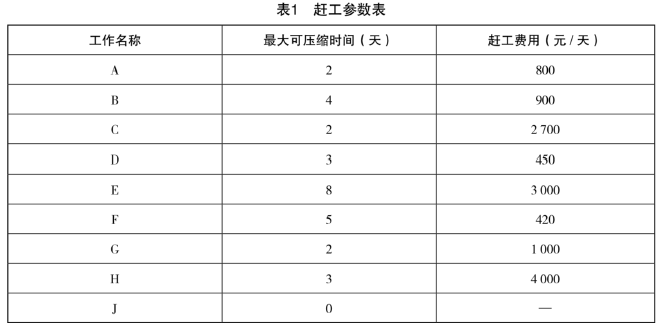

事件一:承包人在该泵站工程开工后第46天进度检查时发现,A工作和B工作基本完成,已开始的C 工作施工工期进度滞后5 天,项目部根据赶工参数(表1)对相关工作进行压缩,确保完工日期不变。

事件二:施工现场地面高程为31.0~31.4 m,泵站底板建基面高程为20.38 m,钻探资料表明,地 基18.5~31.4 m高程范围内为黏土,12.0~18.5 m高程范围内为中砂,该砂层地下水具有承压性,承压 水位为29.5 m。承包人在施工降水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。

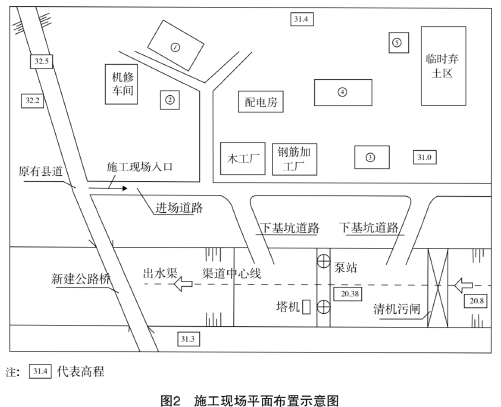

事件三:根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意图如图2所示。

图中1、2、3、4、5 为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、 生活区)代号。
事件四:泵站工程机电及金属结构安装工程包括:1 联接轴安装;2 拦污栅安装;3 泵房内桥式 吊车安装;4水泵安装;5清污机安装;6电动机安装;7管道出口处拍门安装等。
【问题】
1.事件一中,按照经济合理的原则对相关工作进行赶工,应如何赶工?赶工费用多少?
2.事件二中,简要说明基坑开挖时需要降水的理由,指出哪个降水方案较适用于本工程,并说明 理由。
3.事件三中,根据有利生产、方便生活、易于管理、安全可靠的原则,指出示意图中代号1、2、3、4、5所对应的临时设施的名称。
4.事件三中,根据《建设工程安全生产管理条例》,承包人应当在图中哪些地点和设施附近设置安 全警示标志?
5.事件四中,说明泵房内安装工程的正确顺序。(用1→2表示)

正确答案
1.C工作压缩2天;E工作压缩3天。 赶工费用:2 700×2+3 000×3=14 400(元)。
2.(1)降水理由:该地基承压水位(29.5 m)高于建基面(20.38 m),建基面以下黏性土隔水层厚度(1.88 m)较薄,不满足压重要求。
(2)管井降水方案适用于本工程。
理由:中砂地层承压水位较高,涌水量较大。
3.1生活区;2零星材料仓库;3混凝土拌合系统;4预制构件厂;5油料库。
4.施工现场入口、原料库、配电房、基坑边沿(或下基坑道路)、塔机、脚手架等。 5.3→4→1→6。
查看解析

相关试题

单选
下列混凝土温控术语中,属于混凝土下料后平仓前测得深5~10cm处的温度表述的是( )。
A 绝热温升 B 浇筑温度 C 出机口温度 D 入仓温度
查看
单选
下列关于特征库容、水力荷载说法,正确的是( )。
A 地震作用属于可变荷载 B 2 级水闸其钢筋混凝土闸室在基本荷载组合下,其安全系数 K 最小值为 1.20 C 悬臂式挡土墙的受力分析中包括墙后被动土压力 D 结合库容是水库正常蓄水位与防洪高水位之间的库容
查看
单选
下列关于电力起爆法的说法中,正确的是( )。
A 用于同一起爆网路内的电雷管的电阻值最多只能有两种 B 网路中的支线、区域线联接前各自的两端不允许短路 C 雷雨天严禁采用电爆网路 D 通电后若发生拒爆,应立即进行检查
查看
单选
将某些填料如砂、碎石或生石灰等用冲击、振动或两者兼而有之的方法压入土中,形成一个个的柱体,将原土层挤实,从而增加地基强度的一种方法的是( )。
A 灌浆 B 置换法 C 排水法 D 挤实法
查看
单选
根据《水利水电建设工程验收规程》,下列不属于法人验收的是( )。
A 分部工程验收 B 单位工程验收 C 合同工程完工验收 D 阶段验收
查看
单选
某水工隧洞围岩总评分为85分,则该围岩为( )类。
A I B II C III D IV
查看
单选
根据《水利部办公厅关于调整水利工程计价依据增值税计算标准的通知》(办财务函〔2019〕448号),计算材料单价时,钢筋应除以( )的调整系数。
A 1.02 B 1.03 C 1.09 D 1.13
查看
单选
防洪标准大于100年的堤防工程的级别是( )。
A 一级 B 二级 C 四级 D 五级
查看
单选
如用冷拉方法调直钢筋,则其调直冷拉率不得大于( )。
A 1% B 2% C 3% D 4%
查看
单选
根据《水利水电工程施工组织设计规范》(SL 303—2017),生产能力为1 200 t/h的砂石料加工系统规模为( )。
A 大型 B 中型 C 小(1)型 D 小(2)型
查看
