分析

案例题 某中型水闸工程,穿越2级堤防。水闸的剖面图如图2所示。

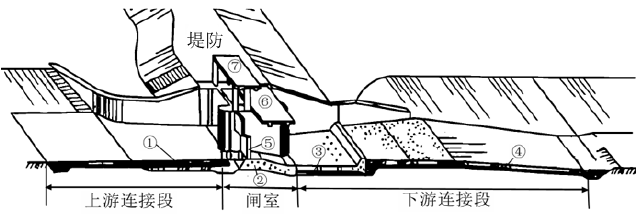

图2水闸剖面图

工程在实施过程中发生了如下事件:
事件1:施工单位为了防止水流渗透,同时增加整个水闸的连续性,在①和②、②和③之间分别进行了接缝灌浆。
事件2:工程实施过程中,承包人认为闸底板C20混凝土强度偏低,建议将C20变更为C25。经协商后,监理人将闸底板混凝土自C20变更为C25。承包人按照变更估计原则,以现行材料价格为基础提交了新单价,监理人认为应按投标文所附材料预算价作为计算基础提交新单价。工程在实施过程中,涉及工程变更的双方往来函件包括(不限于):①变更意向书;②书面变更建议;③变更指示;④变更报价书;⑤撒销变更意向书;⑥难以实施变更的原因和依据;⑦变更实施方案等。
事件3:闸墩施工中,某仓面混凝土应浇筑C25混凝土,施工单位不慎将C20混凝土发送至该仓面并完成浇筑,此时混凝土已经发生初凝,施工单位发现后对此仓面混凝土进行挖除,由此造成直接经济损失5万元。
问题:
1.指出图中①、②、③、④、⑤、⑥、⑦所代表的部位名称,并说明⑦的作用是什么。
2.事件1中,有无不妥之处?若有请说明理由,同时判断水闸的级别为几级?并说明理由。
3.事件2涉及变更的双方往来函件中,属于承包人发出的文件有哪些?
4.根据《水利工程质量事故处理暂行规定》,确定事件3中属于什么级别。应当如何处理。

正确答案
1.①是铺盖、②是闸室底板、③是护坦(消力池)、④是海漫、⑤是闸门、⑥是交通桥、⑦是工作桥。⑦工作桥的作用:用来安装启闭设备、操作闸门。
2.(1)不妥之处:施工单位为了防止水流渗透,同时增加整个水闸的连续性,在①和②、②和③之间分别进行了接缝灌浆。
理由:为了适应地基的不均匀沉降和伸缩变形,在水闸设计中均设置温度缝与沉降缝,并常用沉降缝代温度缝作用。在铺盖和闸底板以及闸底板和护坦之间应设置沉降缝,缝内设置设止水。
(2)水闸级别为2 级。理由:穿越堤防的永久性水工建筑物的级别,不应低于相应堤防的级别。
3.属于承包人发出的有:②书面变更建议、④变更报价书、⑥难以实施变更的原因和依据、⑦变更实施方案。
4.(1)事件3 中的质量问题小于一般质量事故,属于质量缺陷。
(2)应由监理单位组织填写质量缺陷备案表。内容必须真实、全面、完整,参建单位(人员)必须在质量缺陷备案表上签字,有不同意见应明确记载。
查看解析

相关试题

单选
土坝工程施工期间滑坡、高边坡稳定监测采用()。
A 交会法 B 水准观测法 C 活动觇牌法 D 视准线法
查看
单选
水利建设市场主体信用等级中的A级表示信用()。
A 很好 B 较好 C 一般 D 差
查看
单选
图1所示的消能与防冲方式属于()。
A 底流消能 B 挑 流消能 C 水垫消能 D 面流消能
查看
单选
大坝水位变化区域的外部混凝土,应避免采用()水泥。
A 硅酸盐 B 普通硅酸盐 C 矿渣硅酸盐 D 火山灰质硅酸盐
查看
单选
绿色工程施工中,根据环境功能特点和噪声控制质量要求,声环境功能区分为()类。
A 3 B 4 C 5 D 6
查看
单选
对于承包人违约的处理,在监理人发出整改通知()后,承包人仍不纠正违约行为的,发包人可向承包人发出解除合同通知。
A 7天 B 14天 C 28天 D 56天
查看
单选
根据大坝安全状况,实际抗御洪水标准不低于部颁水利枢纽工程除险加固近期非常运用洪水标准,但达不到《防洪标准》规定的坝属于()。
A 一类坝 B 二类坝 C 三类坝 D 四类坝
查看
单选
某工程采用过水3级土石围堰,基坑上游围堰挡水位为30m,下游围堰挡水位为29.4m,上下游水位差为0.6m,波浪爬高为1.0m,该工程上游围堰堰顶高程至少应为(
A 31.0m B 31.5m C 31.6m D 31.7m
查看
单选
混凝土细集料粗细程度用()表示。
A 含砂率 B 级配 C 细度模数 D 坍落度
查看
单选
下列描述边坡变形破坏的现象中,松弛张裂是()。
A 土体发生长期缓慢的塑性变形 B 土体裂隙张开,无明显相对位移 C 土体沿贯通的剪切破坏面滑动 D 岩体突然脱离母岩
查看
