分析

案例题 某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积 15000m2,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。
施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度;项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。
项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部经过质量策划,并对质量策划进行交底,交底的内容包括:质量要求和目标、施工部位、工艺流程及标准、验收标准、环境要求、进度规定及操作要点等。
施工过程中,监理工程师在现场巡视时发现:

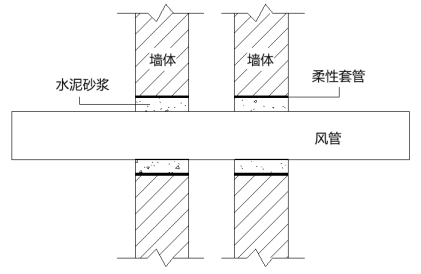

(1)风管经过一处建筑物变形缝墙体时出现不合格项,实际安装如下图所示。

(2)商场中 100 套 I 类灯具的金属外壳未采取相应的保护措施。
(3)悬吊式灯具的吊杆采用钢管,其内径为 8mm,壁厚 1.5mm。
监理工程师要求项目部加强现场质量检查,整改不合格项。
【问题】
1.设计变更分为哪几类?小型设计变更应如何履行审批手续?
2.简述施工质量策划交底的形式。项目部进行质量交底的内容还包括哪些?
3.风管穿越变形缝墙体时存在哪些质量问题?并提出整改措施。
4.指出灯具安装的错误之处,并简述正确做法。

正确答案
1.(1)设计变更分为小型设计变更、一般设计变更、重大设计变更。
(2)小型设计变更。由项目部提出设计变更申请单,经项目部技术管理部门审核,由现场设计、建设(监理)单位代表签字同意后生效。
2.(1)口头、书面及培训。
(2)使用的材料、施工机具。
3.质量问题 1:风管穿越变形缝墙体时,用柔性套管。
整改措施 1:风管穿越变形缝墙体时,应设置钢制套管。
质量问题 2:风管与套管针回见采用水泥砂浆。
整改措施 2:风管与套管之间应采用柔性防水材料填充密实。
4.错误之处 1:商场中 100 套 I 类灯具的金属外壳未采取相应的保护措施。
正确做法 1:I 类灯具外露可导电部分必须采用铜芯软导线与保护导体可靠连接,连接处应设置接地标识。
错误之处 2:悬吊式灯具的吊杆采用钢管,其内径为 8mm。
正确做法 2:悬吊式灯具的吊杆当采用钢管时,其内径不应小于 10mm。
查看解析

相关试题

单选
高压断路器的主要性能不包括( )。
A 隔离 B 保护 C 控制 D 测量
查看
单选
常用吊装方法中,( )用在吊装方法不便或不经济的场合,起重量不大,跨度、高度较大的场合。
A 桥式起重机吊装 B 缆索系统吊装 C 汽车式起重机吊装 D 桅杆系统吊装
查看
单选
具备深度深、范围大、作业时间长等优点的测量仪器是( )。
A 海底管道水下机器人 B BIM放样机器人 C 管道检测机器人 D 激光指向仪
查看
单选
某设备上悬臂轴,安装时略微上扬,属于( )。
A 补偿使用过程中磨损所引起的偏差 B 设备安装精度偏差的相互补偿 C 补偿受力变化所引起的偏差 D 补偿温度变化所引起的偏差
查看
单选
建筑安装工程测量的基本程序不包括( )。
A 确认永久基准点、线 B 设置基础纵横中心线 C 设置沉降观测点 D 测量仪器校核校准
查看
单选
关于锅炉蒸汽管路的冲洗与吹洗要求,说法错误的有( )。
A 锅炉吹管的临时管道系统应由具有设计资质的单位进行设计 B 在排汽口处加装消声器 C 锅炉吹管范围包括减温水管系统、水冷壁等 D 吹洗过程中,停炉冷却时间12h以上
查看
单选
电厂锅炉安装的一般程序中,尾部竖井受热面安装的紧后工序是( )
A 汽包安装 B 燃烧设备的安装 C 单机试转 D 附属设备安装
查看
单选
砌砖中断或返工拆砖的断面应做成( ).
A 阶梯形斜槎 B 断面平齐的直槎 C 齿形直槎 D 无规律直槎
查看
单选
施工方案交底的内容不包括( )。
A 工程难点 B 施工工艺 C 质量控制 D 安全措施
查看
单选
1亿元及以上的工程专职安全管理人员不少于( )人。
A 1 B 2 C 5 D 3
查看
